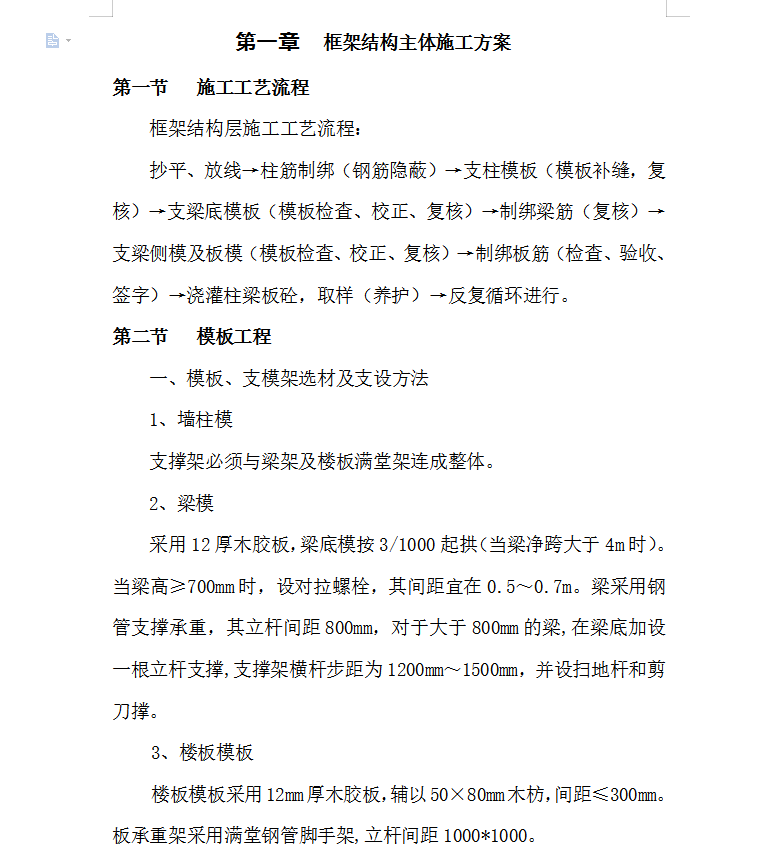

框架结构层施工工艺流程:
抄平、放线→柱筋制绑(钢筋隐蔽)→支柱模板(模板补缝,复核)→支梁底模板(模板检查、校正、复核)→制绑梁筋(复核)→支梁侧模及板模(模板检查、校正、复核)→制绑板筋(检查、验收、签字)→浇灌柱梁板砼,取样(养护)→反复循环进行。
一、模板、支模架选材及支设方法

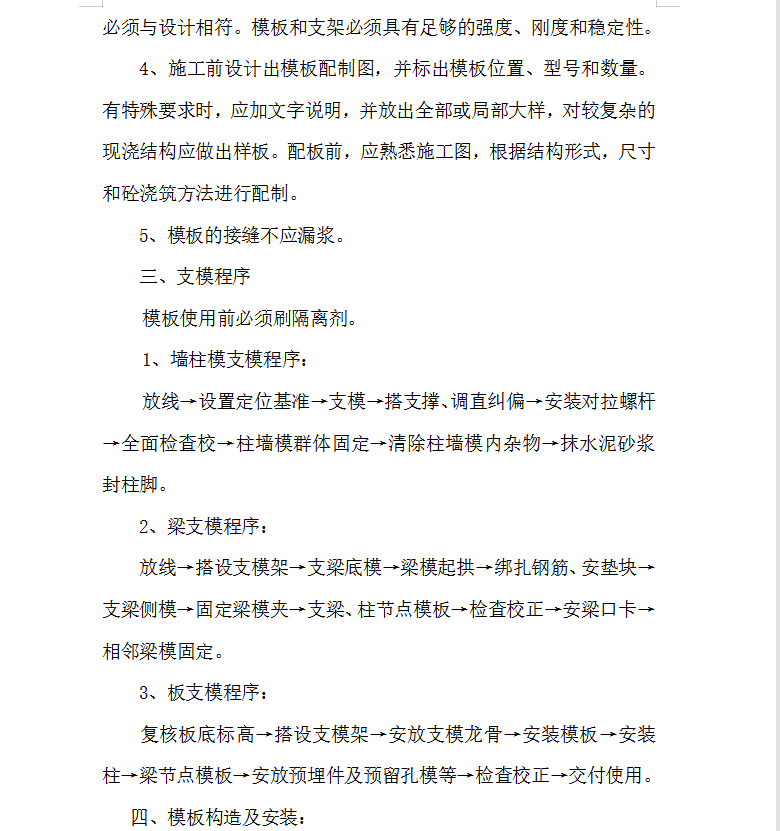

1、墙柱模
支撑架必须与梁架及楼板满堂架连成整体。
2、梁模

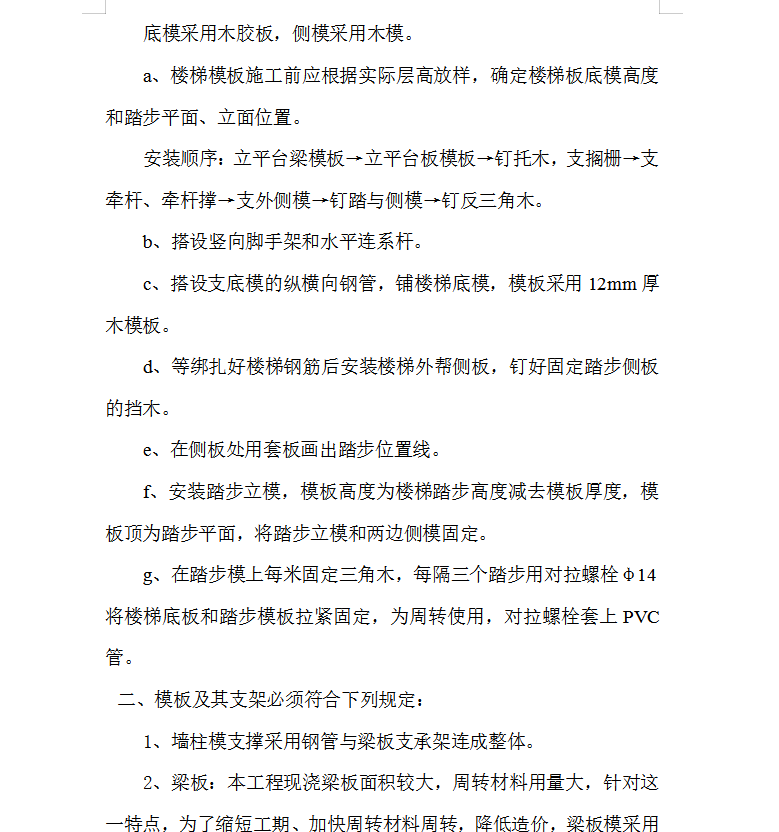

采用12厚木胶板,梁底模按3/1000起拱(当梁净跨大于4m时)。当梁高≥700mm时,设对拉螺栓,其间距宜在0.5~0.7m。梁采用钢管支撑承重,其立杆间距800mm,对于大于800mm的梁,在梁底加设一根立杆支撑,支撑架横杆步距为1200mm~1500mm,并设扫地杆和剪刀撑。
