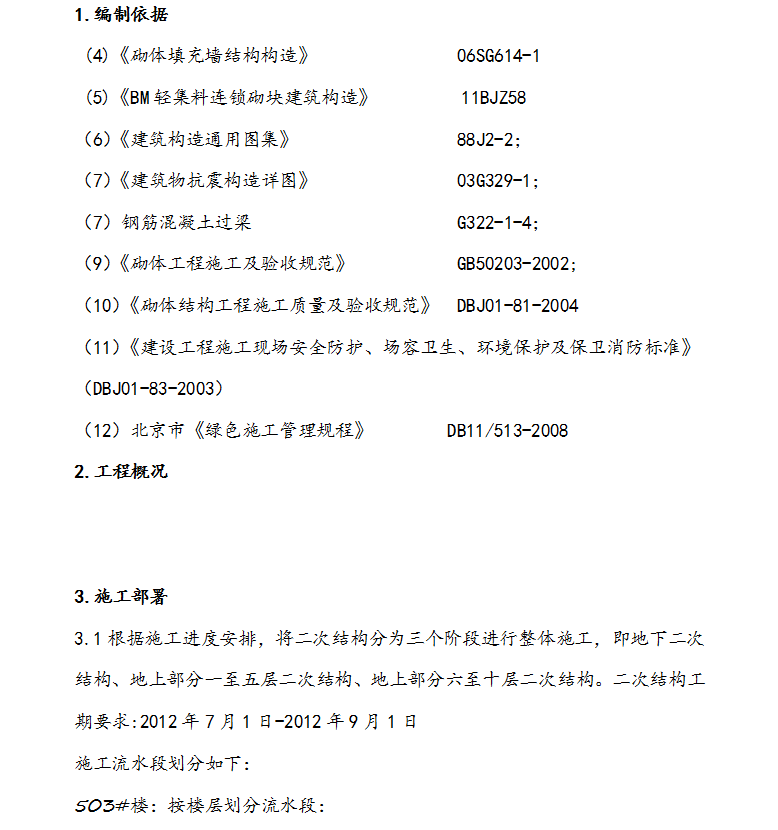

据施工进度安排,将二次结构分为三个阶段进行整体施工,即地下二次结构、地上部分一至五层二次结构、地上部分六至十层二次结构。二次结构工期要求:2012年7月1日-2012年9月1日

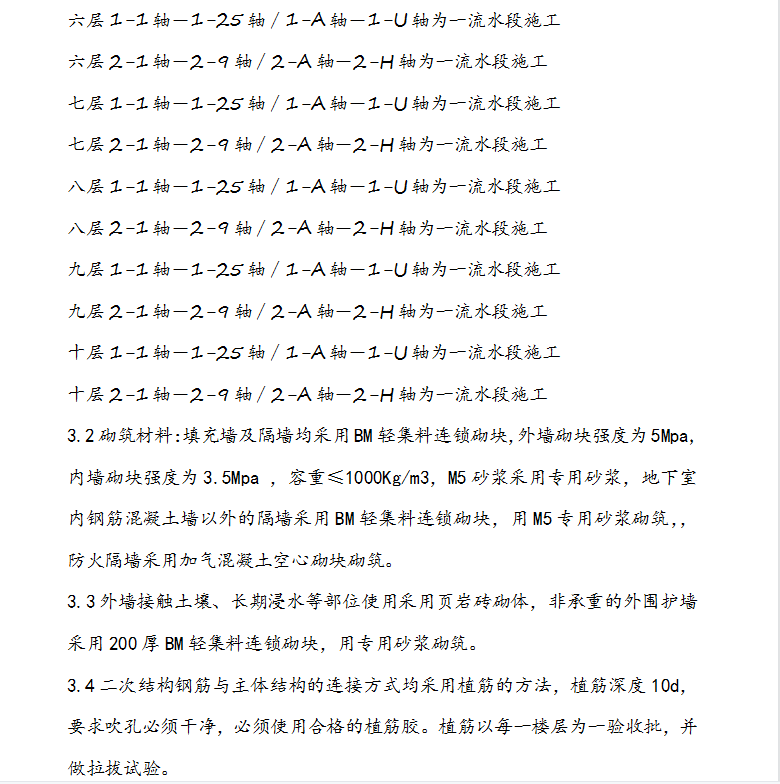

施工流水段划分如下:503#楼:按楼层划分流水段:首层轴―轴∕轴―轴为一流水段施工,二层轴―轴∕轴―轴为一流水段施工,三层轴―轴∕轴―轴为一流水段施工
