您当前位置:首页 » 结构工程 » 结构施工
钢筋工程施工方案 12P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-12
  • 资料类型:RAR
  • 资料大小:13.6 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
钢筋工程施工方案 12P

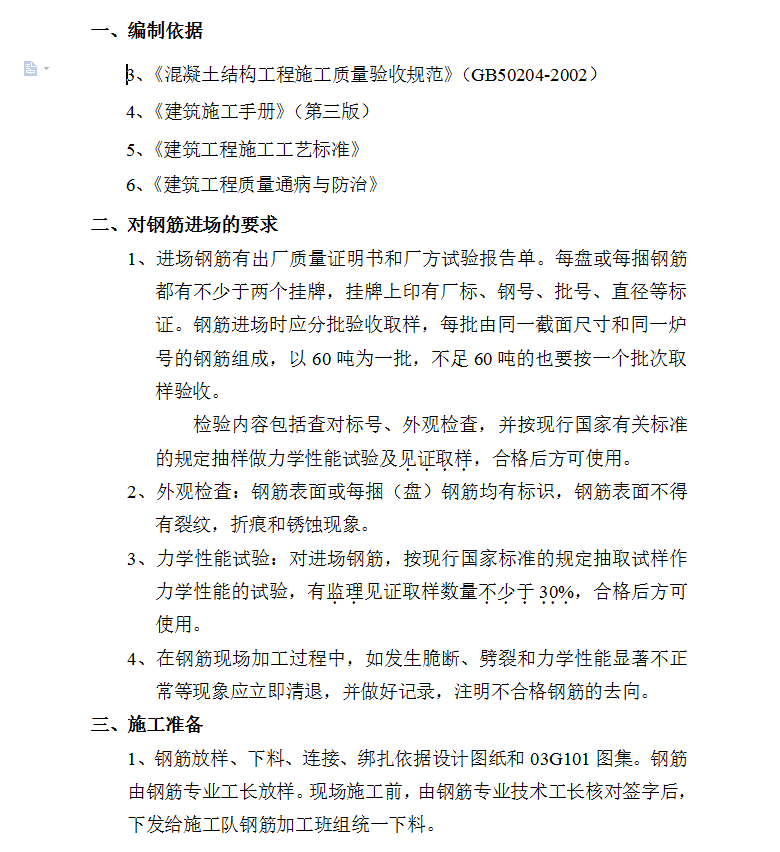

对钢筋进场的要求
1、进场钢筋有出厂质量证明书和厂方试验报告单。每盘或每捆钢筋都有不少于两个挂牌,挂牌上印有厂标、钢号、批号、直径等标证。钢筋进场时应分批验收取样,每批由同一截面尺寸和同一炉号的钢筋组成,以60吨为一批,不足60吨的也要按一个批次取样验收。
检验内容包括查对标号、外观检查,并按现行国家有关标准的规定抽样做力学性能试验及见证取样,合格后方可使用。
2、外观检查:钢筋表面或每捆(盘)钢筋均有标识,钢筋表面不得有裂纹,折痕和锈蚀现象。
3、力学性能试验:对进场钢筋,按现行国家标准的规定抽取试样作力学性能的试验,有监理见证取样数量不少于30%,合格后方可使用。
4、在钢筋现场加工过程中,如发生脆断、劈裂和力学性能显著不正常等现象应立即清退,并做好记录,注明不合格钢筋的去向。
三、施工准备
1、钢筋放样、下料、连接、绑扎依据设计图纸和03G101图集。钢筋由钢筋专业工长放样。现场施工前,由钢筋专业技术工长核对签字后,下发给施工队钢筋加工班组统一下料。

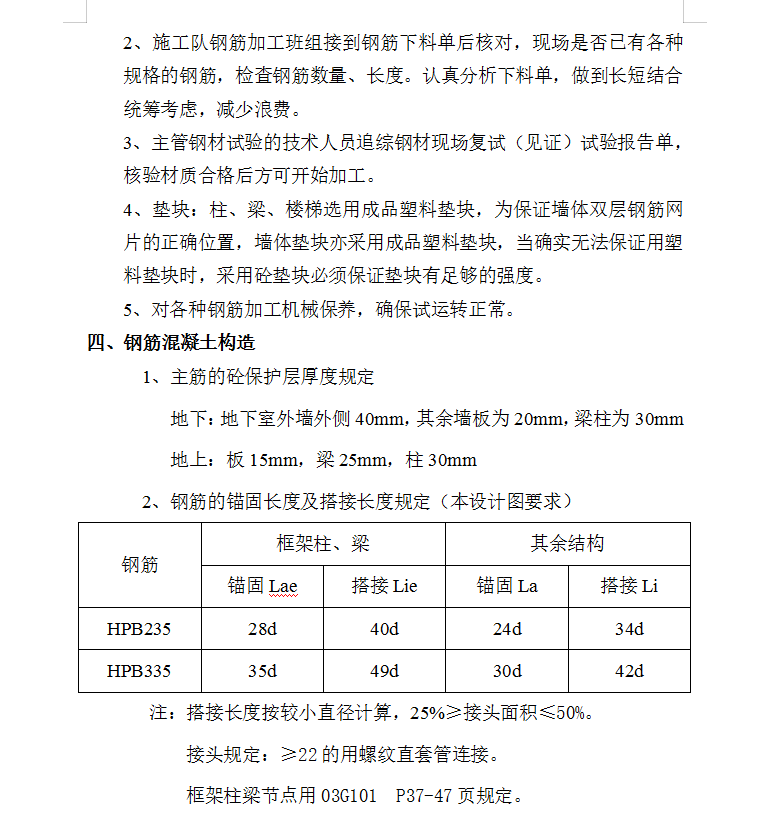

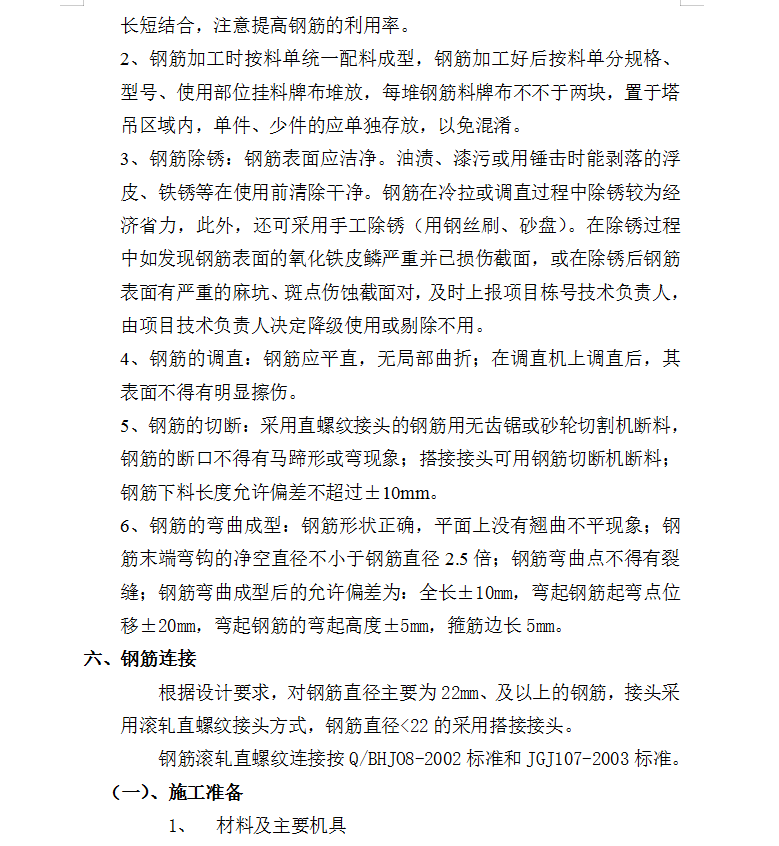

2、施工队钢筋加工班组接到钢筋下料单后核对,现场是否已有各种规格的钢筋,检查钢筋数量、长度。认真分析下料单,做到长短结合统筹考虑,减少浪费。
3、主管钢材试验的技术人员追综钢材现场复试(见证)试验报告单,核验材质合格后方可开始加工。
4、垫块:柱、梁、楼梯选用成品塑料垫块,为保证墙体双层钢筋网片的正确位置,墙体垫块亦采用成品塑料垫块,当确实无法保证用塑料垫块时,采用砼垫块必须保证垫块有足够的强度。
5、对各种钢筋加工机械保养,确保试运转正常。
资料截图
  • 钢筋工程施工方案 12P
  • 钢筋工程施工方案 12P
  • 钢筋工程施工方案 12P
