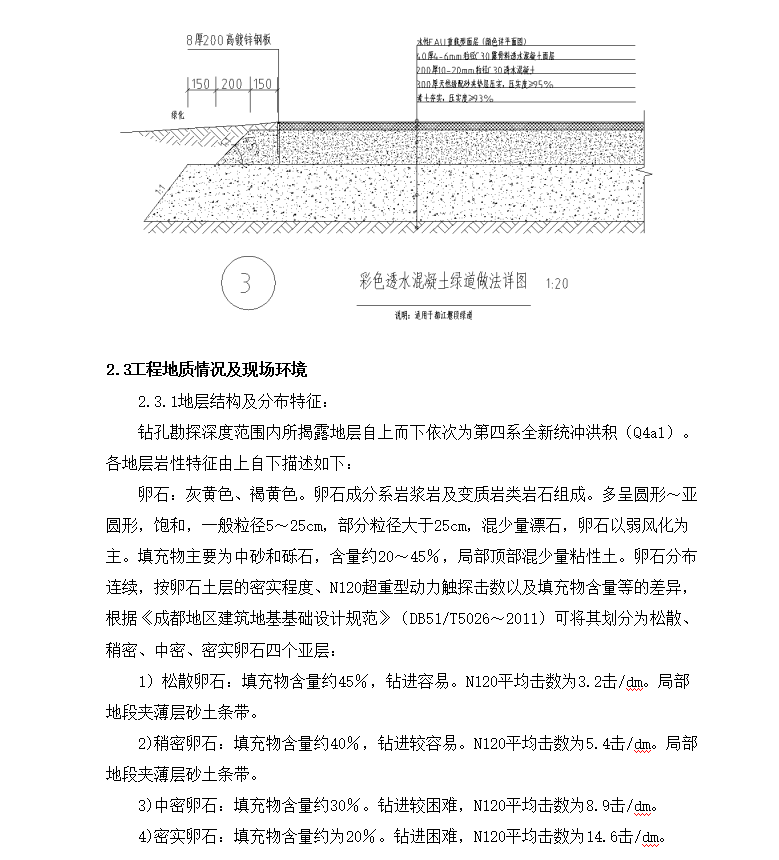

绿道露骨料透水混凝土施工 20P

(1)合理安排施工程序与顺序,保证各分项工程施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工速度,缩短工期。
(2)采用流水作业的施工方法,组织连续、均衡、有节奏的施工,保证人力、物力充分发挥作用。
(3)运用网络控制技术安排施工进度计划,随时调整,真正做到动态管理,保证工期要求。
(4)恰当安排季节性施工项目,施工过程中,及时落实季节性施工措施,以增加有效施工日数,提高施工的连续性和均衡性。
(5)贯彻多层次技术结构的技术策略,因时因地制宜地促进技术进步。
(6)尽量利用原有或就近的已有设施,以减少各种临设工程;尽量利用当地资源,合理安排运输、装卸与储存作业,减少物资运输量和二次搬运量;精心进行场地规划布置,节约施工用地,不占或少占农田。防止施工事故,做到文明施工。
(7)做好人力、物力的综合平衡,选择合理的施工方案和先进的施工工艺,组织均衡生产。
(8)本工程涉及环境污染多方面问题。结合具体情况,我们将采取积极、严密的环保措施,尽可能减少施工对河流和周边环境的影响,按照国家有关环境保护的法律法规,编制环保措施计划并严格执行。

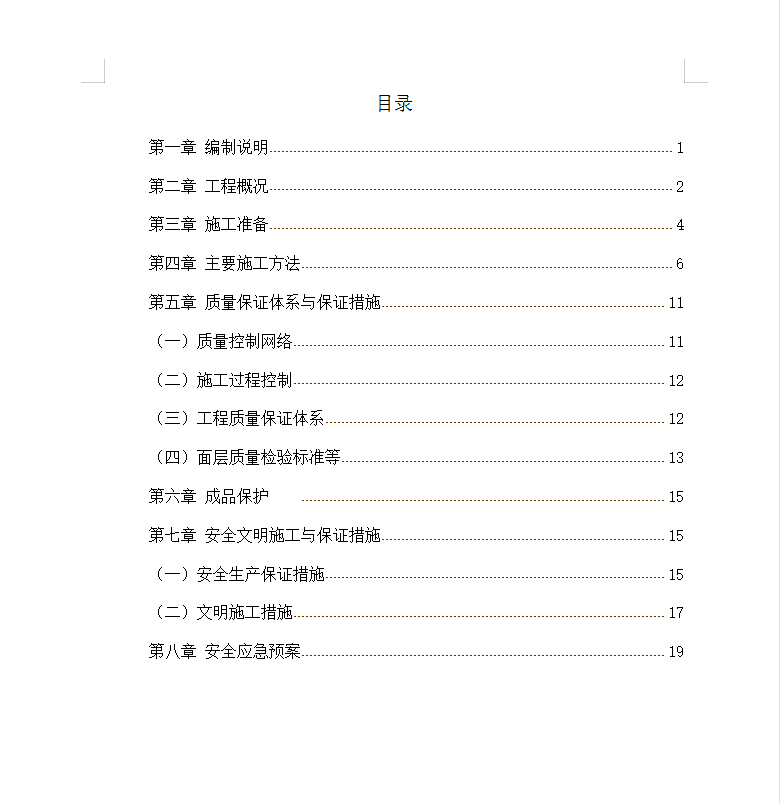

第一章 编制说明 1
第二章 工程概况 2
第三章 施工准备 4
第四章 主要施工方法 6
第五章 质量保证体系与保证措施 11
(一)质量控制网络 11
(二)施工过程控制 12
(三)工程质量保证体系 12
(四)面层质量检验标准等 13
第六章 成品保护 15
第七章 安全文明施工与保证措施 15
(一)安全生产保证措施 15
(二)文明施工措施 17
第八章 安全应急预案 19......
