砌体工程施工方案和技术措施 6P

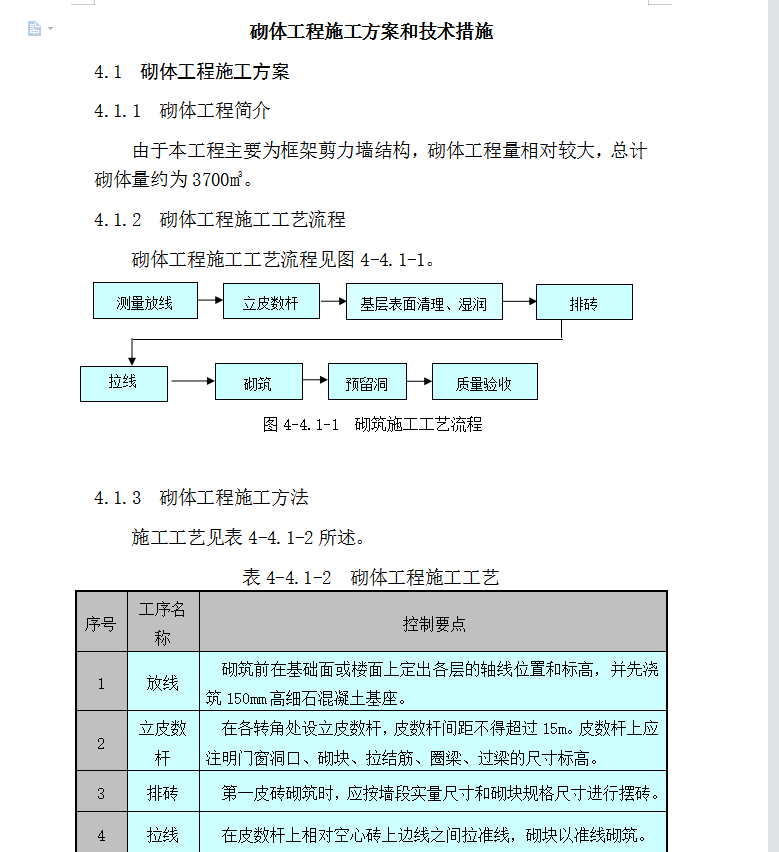

由于本工程主要为框架剪力墙结构,砌体工程量相对较大,总计砌体量约为3700m3。

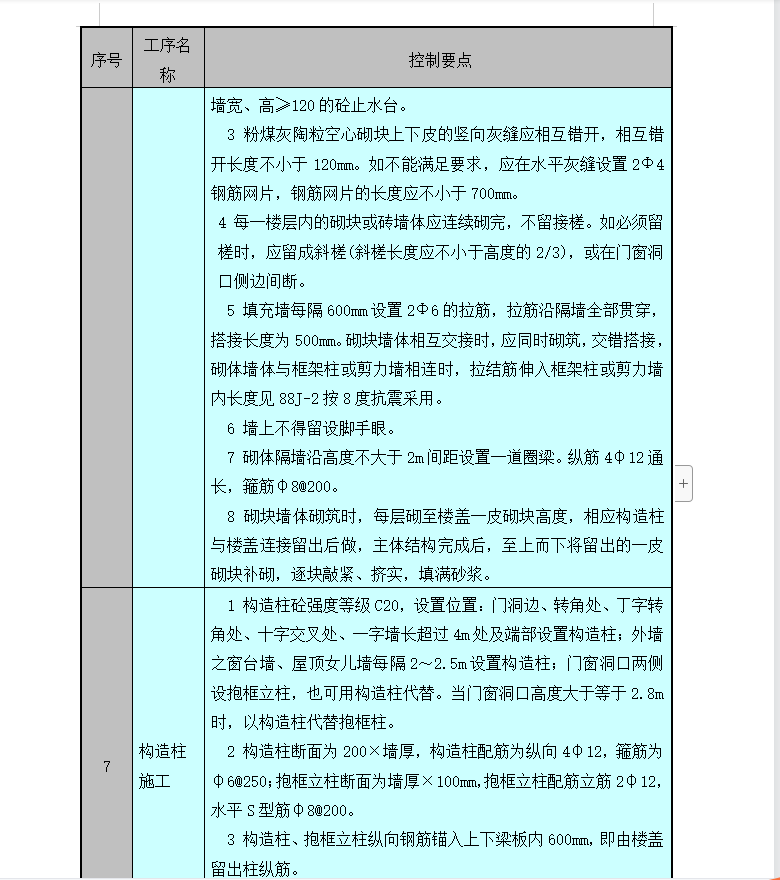

1 构造柱砼强度等级C20,设置位置:门洞边、转角处、丁字转角处、十字交叉处、一字墙长超过4m处及端部设置构造柱;外墙之窗台墙、屋顶女儿墙每隔2~2.5m设置构造柱;门窗洞口两侧设抱框立柱,也可用构造柱代替。当门窗洞口高度大于等于2.8m时,以构造柱代替抱框柱。
2 构造柱断面为200×墙厚,构造柱配筋为纵向4φ12,箍筋为φ6@250;抱框立柱断面为墙厚×100mm,抱框立柱配筋立筋2φ12,水平S型筋φ8@200。
3 构造柱、抱框立柱纵向钢筋锚入上下梁板内600mm,即由楼盖留出柱纵筋。
4 构造柱、抱框立柱应与砌块墙体连接,应设置马牙槎,并设2φ6@600(三皮砌块高度)拉结钢筋,锚入柱内≥200mm,拉结钢筋沿墙全长设置。

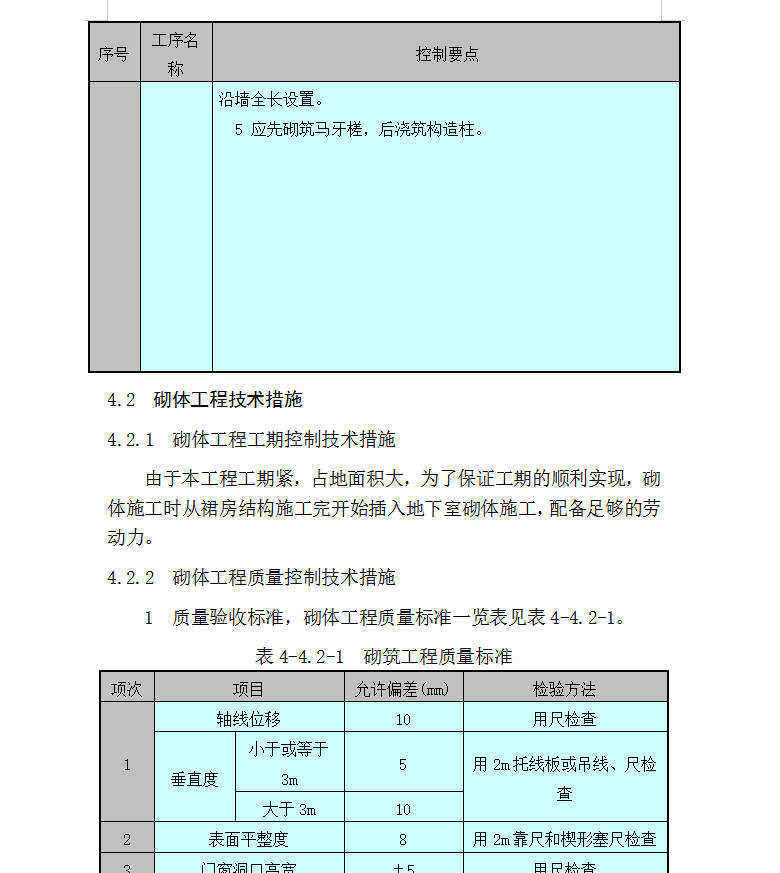

5 应先砌筑马牙槎,后浇筑构造柱。
