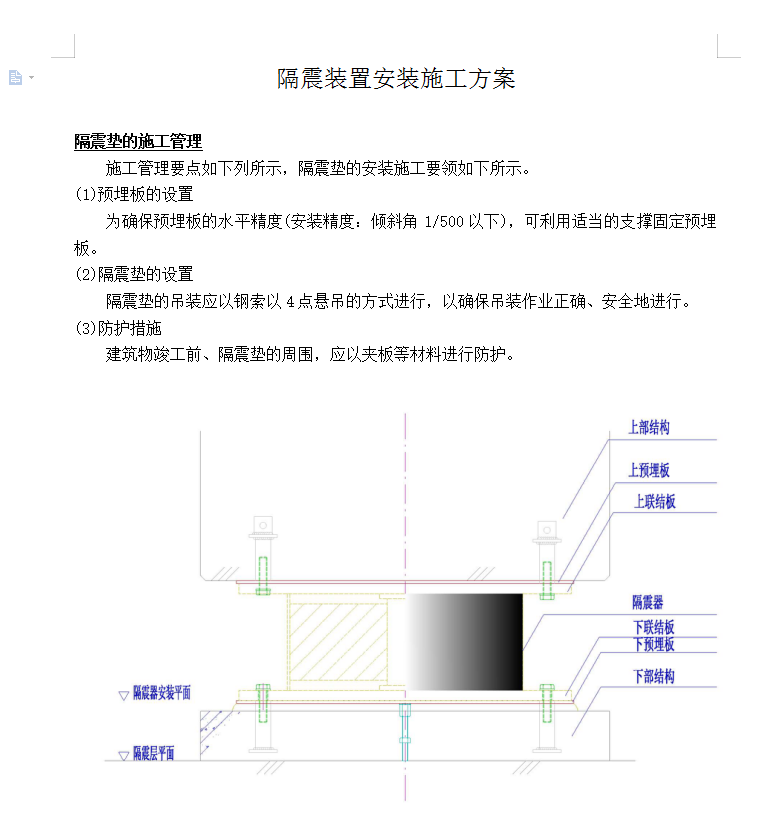

隔震装置安装施工组织设计方案 3P

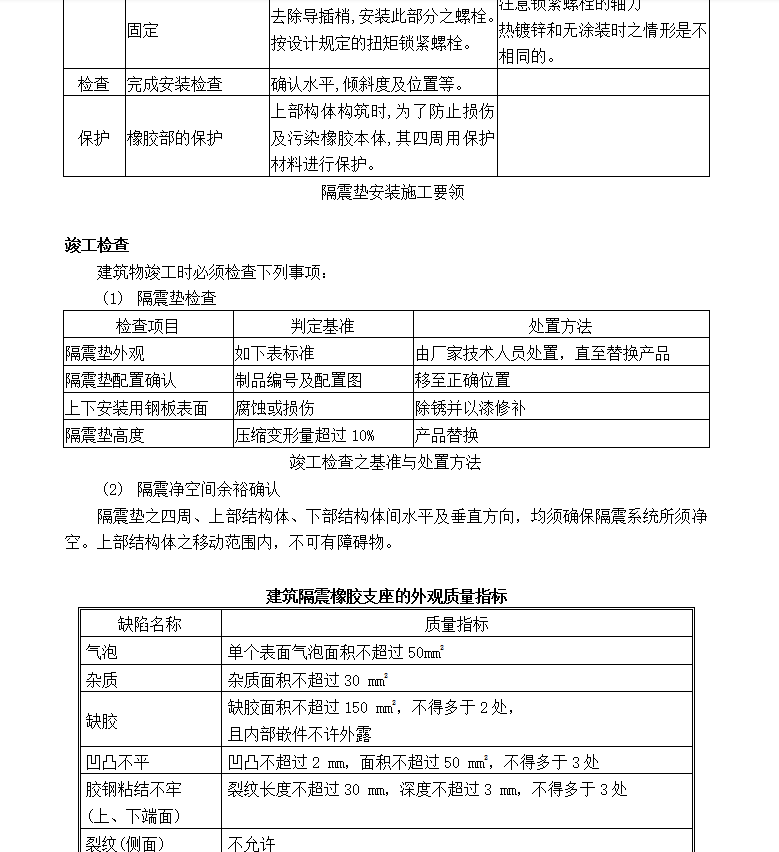

隔震垫之四周、上部结构体、下部结构体间水平及垂直方向,均须确保隔震系统所须净空。上部结构体之移动范围内,不可有障碍物。
隔震垫的施工管理

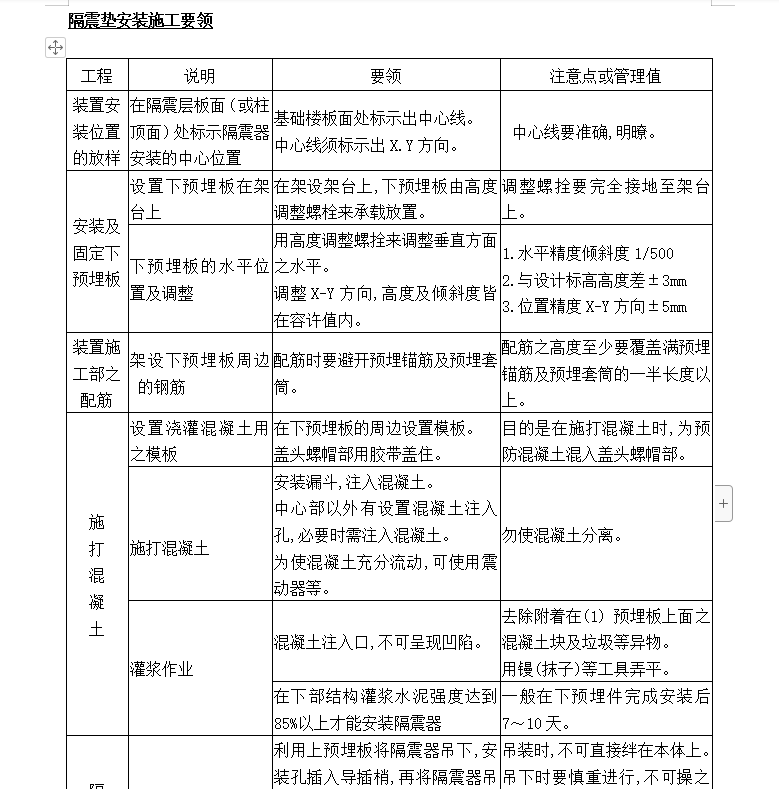

施工管理要点如下列所示,隔震垫的安装施工要领如下所示。
(1)预埋板的设置
为确保预埋板的水平精度(安装精度:倾斜角1/500以下),可利用适当的支撑固定预埋板。
(2)隔震垫的设置
隔震垫的吊装应以钢索以4点悬吊的方式进行,以确保吊装作业正确、安全地进行。
(3)防护措施
建筑物竣工前、隔震垫的周围,应以夹板等材料进行防护。
