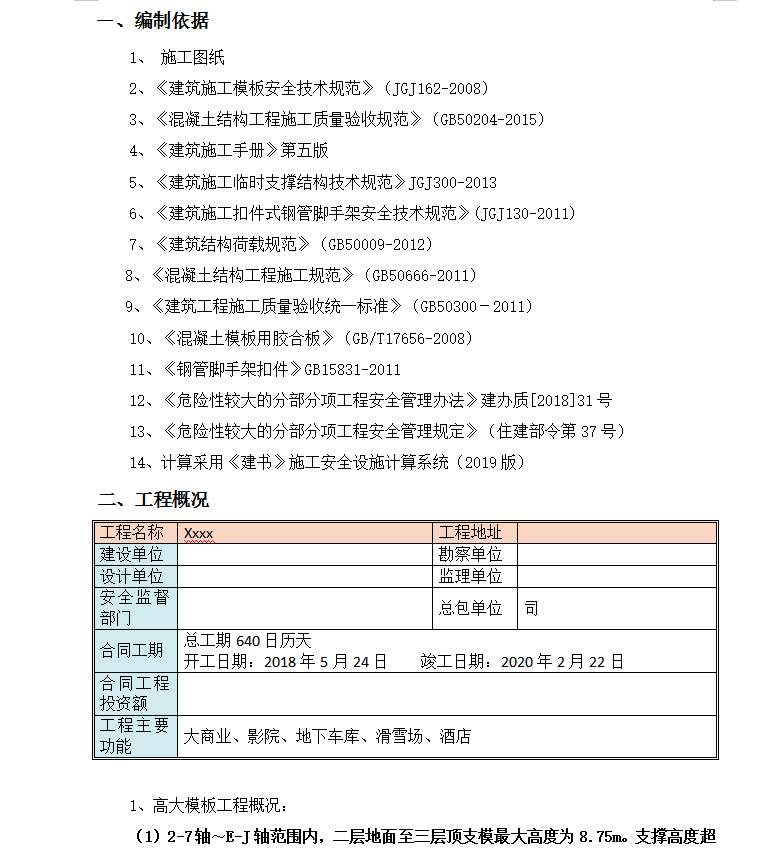

雪场高支模专项施工方案 52P
工程主要功能 大商业、影院、地下车库、滑雪场、酒店
施工要求

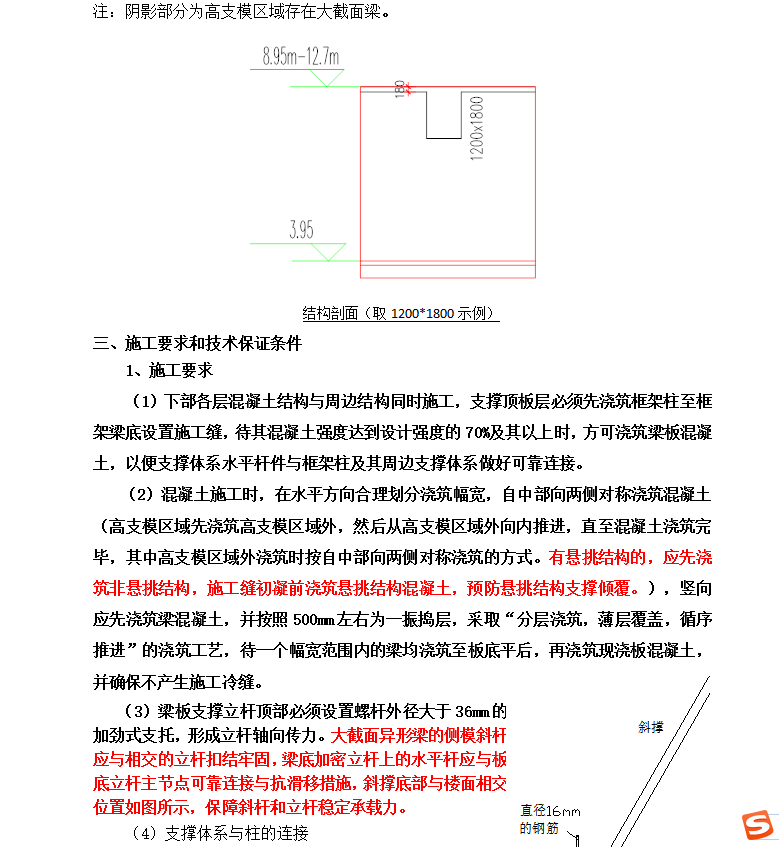

(1)下部各层混凝土结构与周边结构同时施工,支撑顶板层必须先浇筑框架柱至框架梁底设置施工缝,待其混凝土强度达到设计强度的70%及其以上时,方可浇筑梁板混凝土,以便支撑体系水平杆件与框架柱及其周边支撑体系做好可靠连接。
(2)混凝土施工时,在水平方向合理划分浇筑幅宽,自中部向两侧对称浇筑混凝土(高支模区域先浇筑高支模区域外,然后从高支模区域外向内推进,直至混凝土浇筑完毕,其中高支模区域外浇筑时按自中部向两侧对称浇筑的方式。有悬挑结构的,应先浇筑非悬挑结构,施工缝初凝前浇筑悬挑结构混凝土,预防悬挑结构支撑倾覆。),竖向应先浇筑梁混凝土,并按照500mm左右为一振捣层,采取“分层浇筑,薄层覆盖,循序推进”的浇筑工艺,待一个幅宽范围内的梁均浇筑至板底平后,再浇筑现浇板混凝土,并确保不产生施工冷缝。

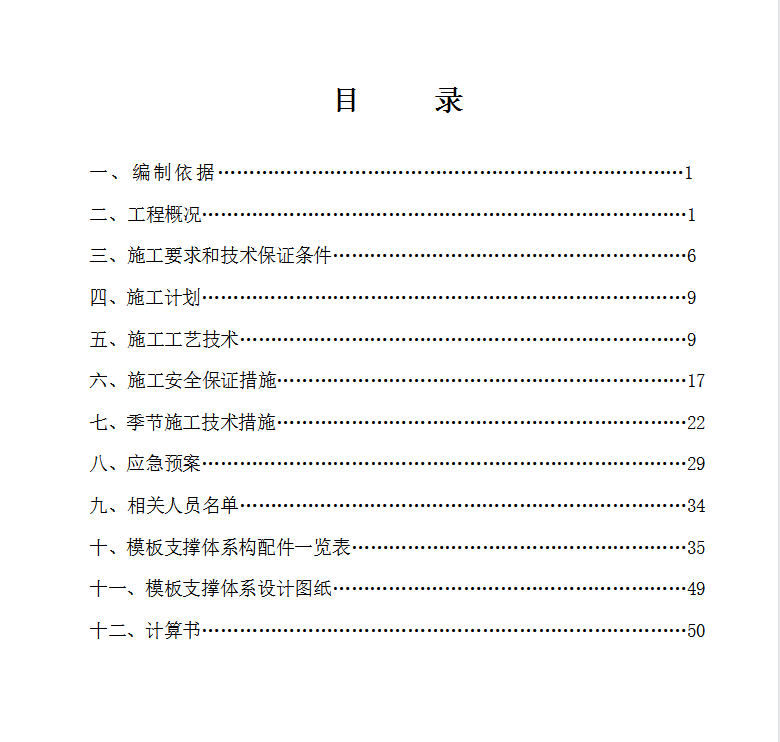

一、编制依据…………………………………………………………………1
二、工程概况……………………………………………………………………1
三、施工要求和技术保证条件…………………………………………………6
四、施工计划……………………………………………………………………9
五、施工工艺技术………………………………………………………………9
六、施工安全保证措施…………………………………………………………17
七、季节施工技术措施…………………………………………………………22
八、应急预案……………………………………………………………………29
九、相关人员名单………………………………………………………………34........
