幕墙工程施工方案 48P

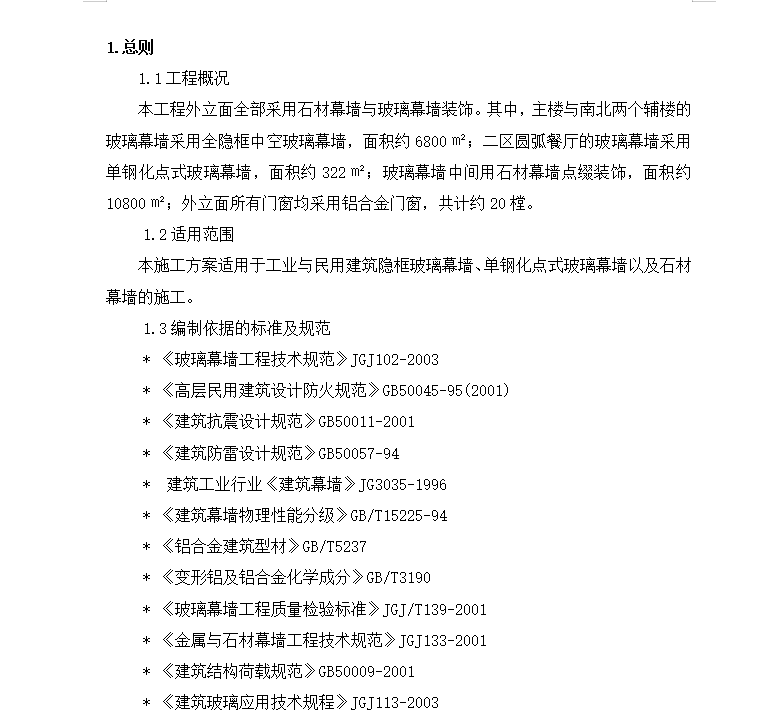

本工程外立面全部采用石材幕墙与玻璃幕墙装饰。其中,主楼与南北两个辅楼的玻璃幕墙采用全隐框中空玻璃幕墙,面积约6800㎡;二区圆弧餐厅的玻璃幕墙采用单钢化点式玻璃幕墙,面积约322㎡;玻璃幕墙中间用石材幕墙点缀装饰,面积约10800㎡;外立面所有门窗均采用铝合金门窗,共计约20樘。
适用范围:本施工方案适用于工业与民用建筑隐框玻璃幕墙、单钢化点式玻璃幕墙以及石材幕墙的施工。
技术准备

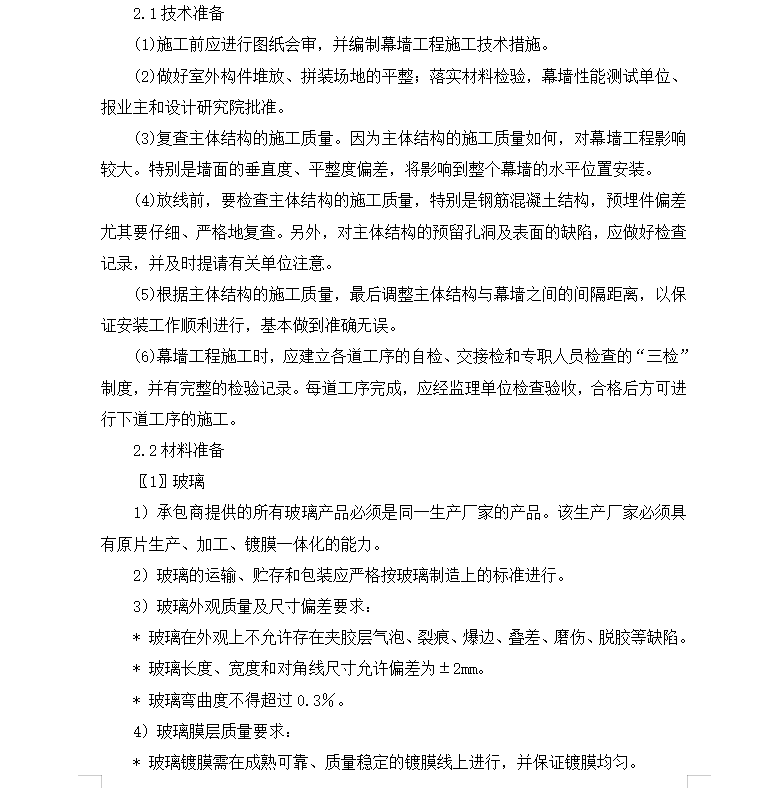

(1)施工前应进行图纸会审,并编制幕墙工程施工技术措施。
(2)做好室外构件堆放、拼装场地的平整;落实材料检验,幕墙性能测试单位、报业主和设计研究院批准。
(3)复查主体结构的施工质量。因为主体结构的施工质量如何,对幕墙工程影响较大。特别是墙面的垂直度、平整度偏差,将影响到整个幕墙的水平位置安装。
(4)放线前,要检查主体结构的施工质量,特别是钢筋混凝土结构,预埋件偏差尤其要仔细、严格地复查。另外,对主体结构的预留孔洞及表面的缺陷,应做好检查记录,并及时提请有关单位注意。
(5)根据主体结构的施工质量,最后调整主体结构与幕墙之间的间隔距离,以保证安装工作顺利进行,基本做到准确无误。
(6)幕墙工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检验记录。每道工序完成,应经监理单位检查验收,合格后方可进行下道工序的施工。
