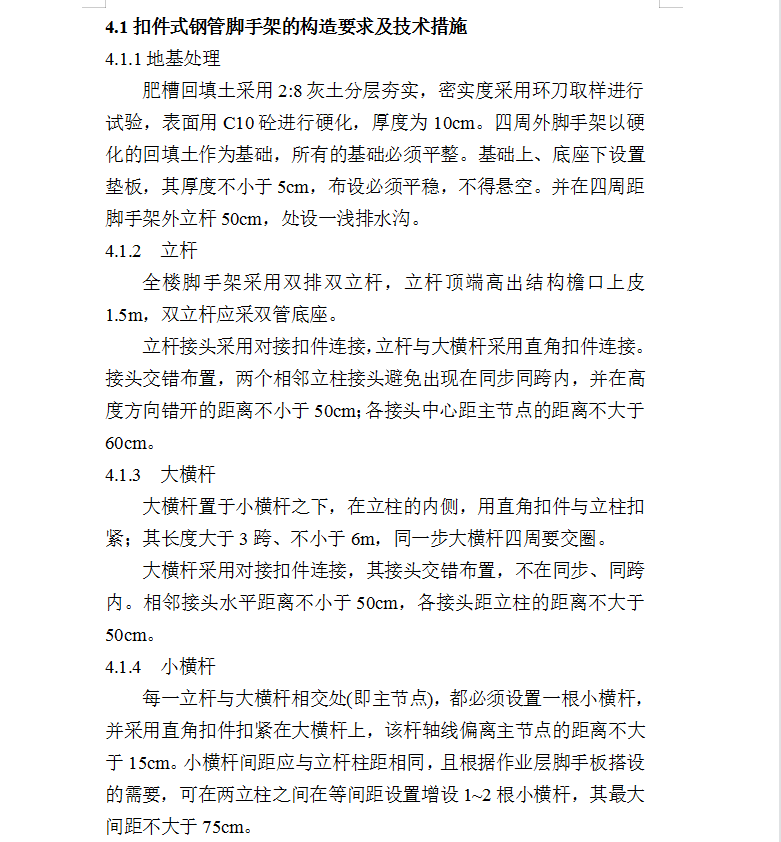

脚手架工程施工方案 17P
肥槽回填土采用2:8灰土分层夯实,密实度采用环刀取样进行试验,表面用C10砼进行硬化,厚度为10cm。四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于5cm,布设必须平稳,不得悬空。并在四周距脚手架外立杆50cm,处设一浅排水沟。
4.1.2 立杆
全楼脚手架采用双排双立杆,立杆顶端高出结构檐口上皮1.5m,双立杆应采双管底座。
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。
