您当前位置:首页 » 结构工程 » 结构施工

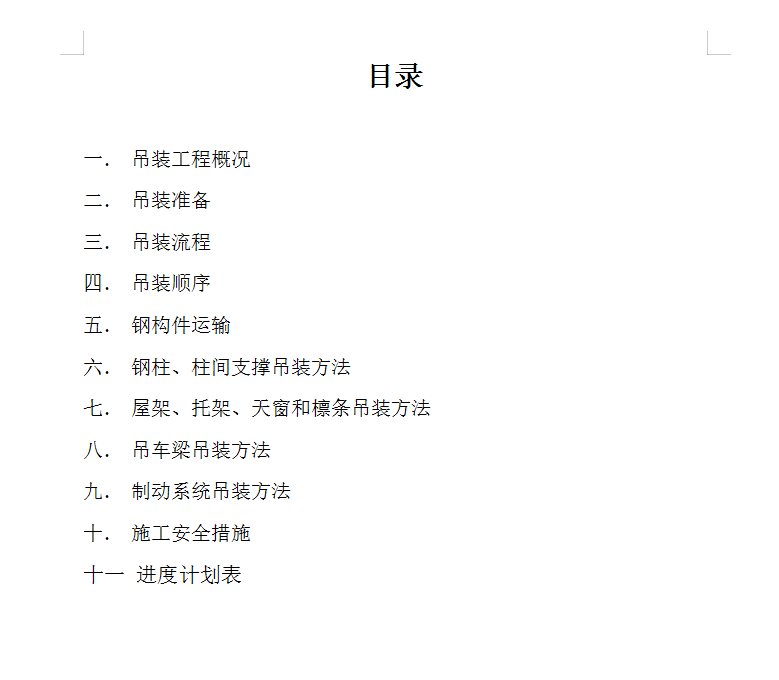

某钢结构厂房吊装施工方案 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-30
  • 资料类型:RAR
  • 资料大小:51.7 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某钢结构厂房吊装施工方案 10P

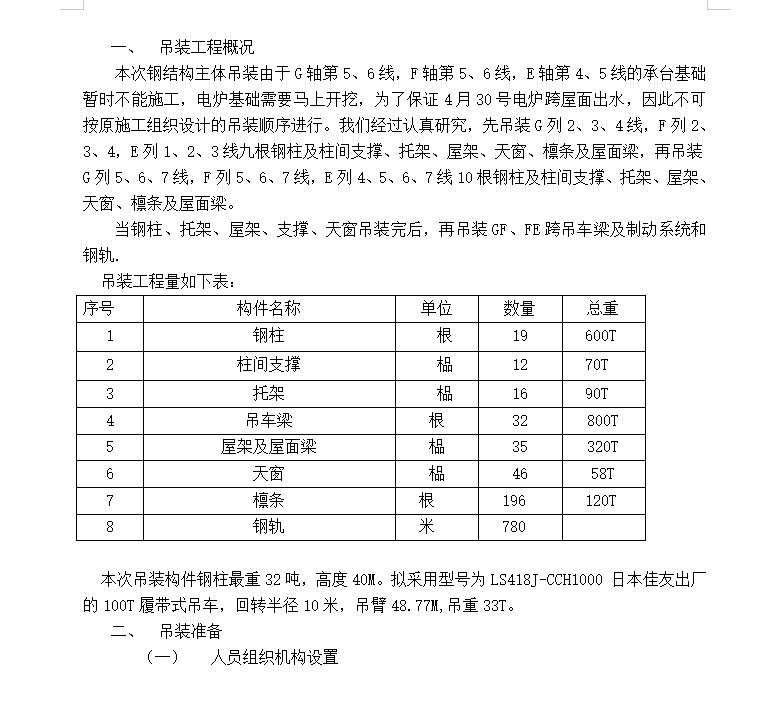

本次钢结构主体吊装由于G轴第5、6线,F轴第5、6线,E轴第4、5线的承台基础暂时不能施工,电炉基础需要马上开挖,为了保证4月30号电炉跨屋面出水,因此不可按原施工组织设计的吊装顺序进行。我们经过认真研究,先吊装G列2、3、4线,F列2、3、4,E列1、2、3线九根钢柱及柱间支撑、托架、屋架、天窗、檩条及屋面梁,再吊装G列5、6、7线,F列5、6、7线,E列4、5、6、7线10根钢柱及柱间支撑、托架、屋架、天窗、檩条及屋面梁。
当钢柱、托架、屋架、支撑、天窗吊装完后,再吊装GF、FE跨吊车梁及制动系统和钢轨.
本次吊装构件钢柱最重32吨,高度40M。拟采用型号为LS418J-CCH1000 日本佳友出厂的100T履带式吊车,回转半径10米,吊臂48.77M,吊重33T。
资料截图
  • 某钢结构厂房吊装施工方案 10P
  • 某钢结构厂房吊装施工方案 10P
  • 某钢结构厂房吊装施工方案 10P
