您当前位置:首页 » 结构工程 » 结构施工
某会议中心钢结构施工方案 31P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-30
  • 资料类型:RAR
  • 资料大小:0.98 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

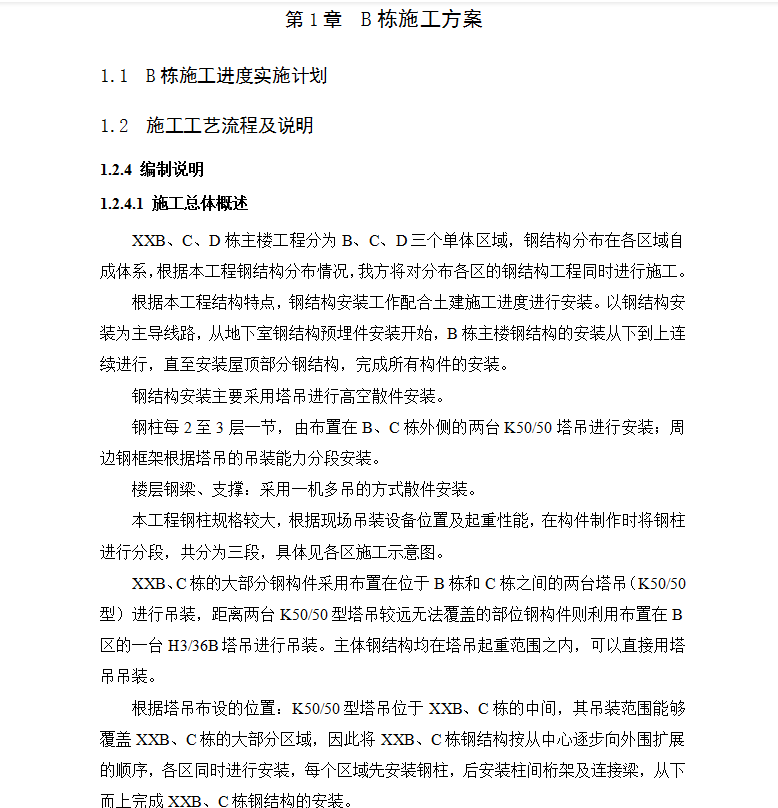

某会议中心钢结构施工方案 31P

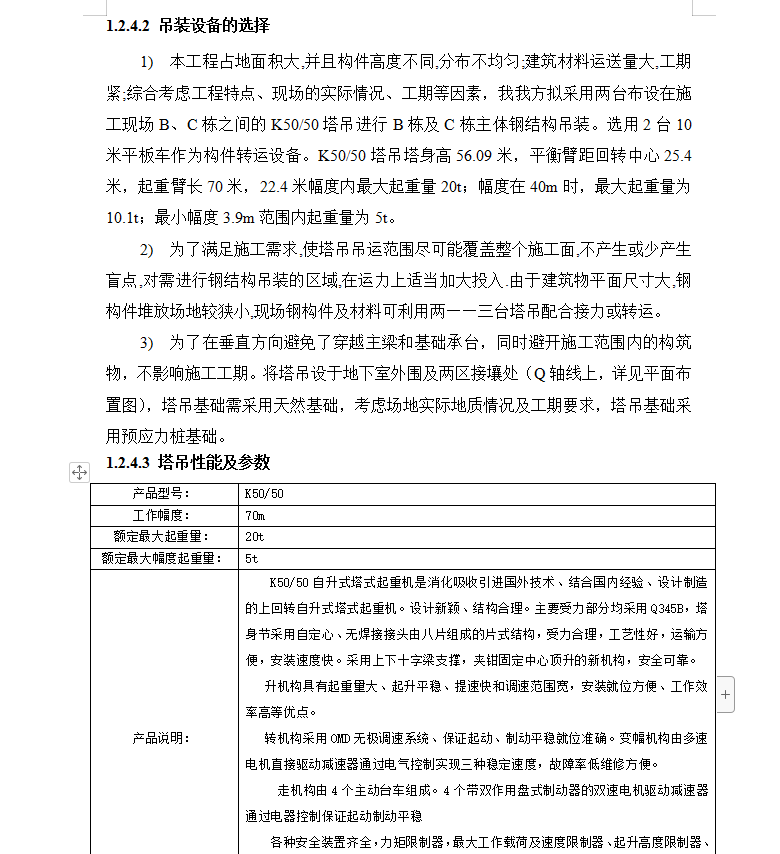

1)本工程占地面积大,并且构件高度不同,分布不均匀;建筑材料运送量大,工期紧;综合考虑工程特点、现场的实际情况、工期等因素,我我方拟采用两台布设在施工现场B、C栋之间的K50/50塔吊进行B栋及C栋主体钢结构吊装。选用2台10米平板车作为构件转运设备。K50/50塔吊塔身高56.09米,平衡臂距回转中心25.4米,起重臂长70米,22.4米幅度内最大起重量20t;幅度在40m时,最大起重量为10.1t;最小幅度3.9m范围内起重量为5t。
2)为了满足施工需求,使塔吊吊运范围尽可能覆盖整个施工面,不产生或少产生盲点,对需进行钢结构吊装的区域,在运力上适当加大投入.由于建筑物平面尺寸大,钢构件堆放场地较狭小,现场钢构件及材料可利用两——三台塔吊配合接力或转运。
3)为了在垂直方向避免了穿越主梁和基础承台,同时避开施工范围内的构筑物,不影响施工工期。将塔吊设于地下室外围及两区接壤处(Q轴线上,详见平面布置图),塔吊基础需采用天然基础,考虑场地实际地质情况及工期要求,塔吊基础采用预应力桩基础。
资料截图
  • 某会议中心钢结构施工方案 31P
  • 某会议中心钢结构施工方案 31P
  • 某会议中心钢结构施工方案 31P
