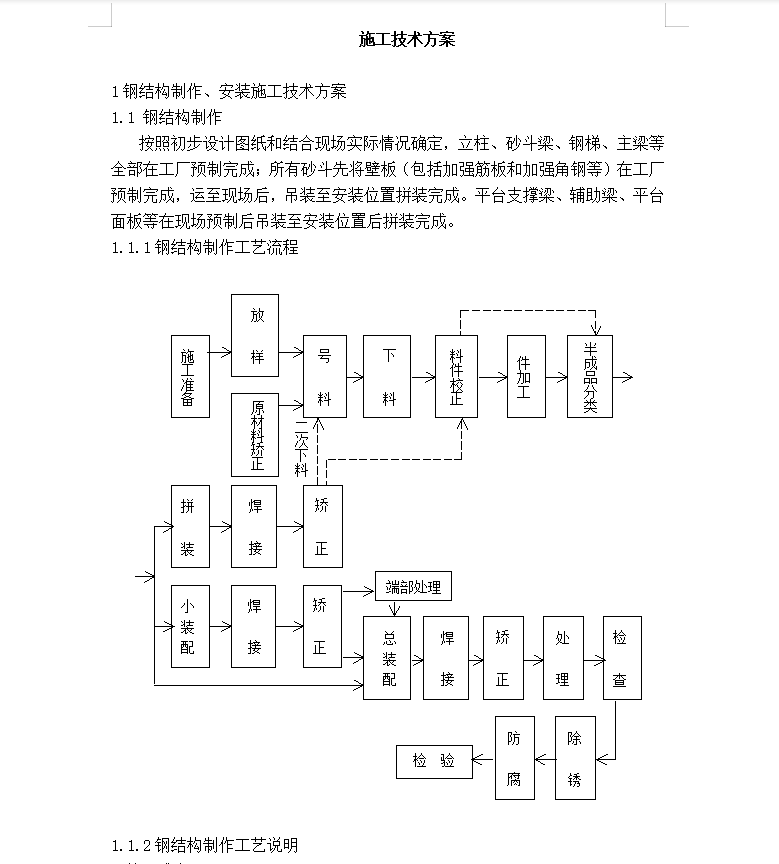

按照初步设计图纸和结合现场实际情况确定,立柱、砂斗梁、钢梯、主梁等全部在工厂预制完成;所有砂斗先将壁板(包括加强筋板和加强角钢等)在工厂预制完成,运至现场后,吊装至安装位置拼装完成。平台支撑梁、辅助梁、平台面板等在现场预制后吊装至安装位置后拼装完成。

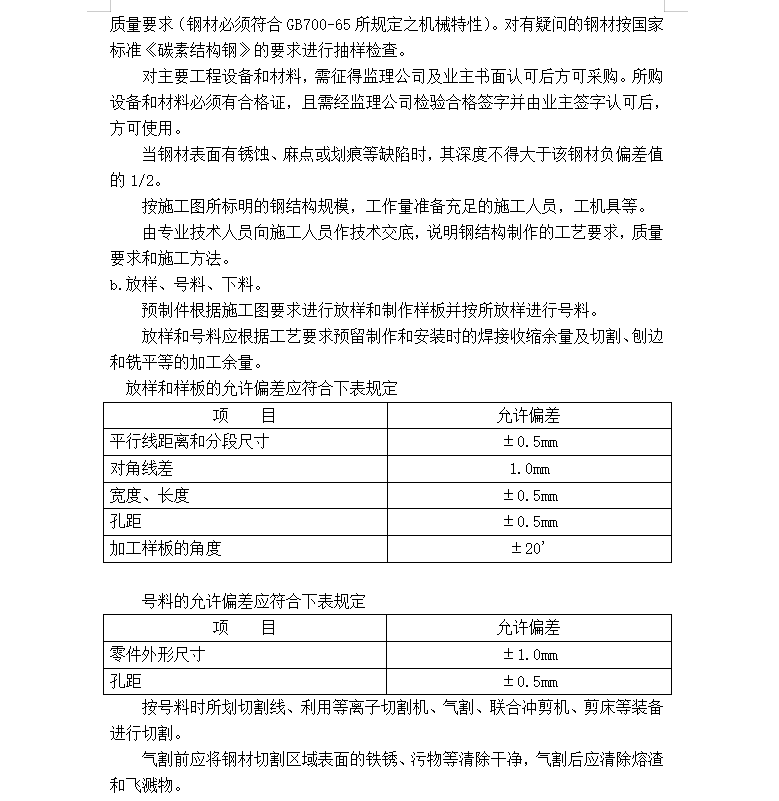

对主要工程设备和材料,需征得监理公司及业主书面认可后方可采购。所购设备和材料必须有合格证,且需经监理公司检验合格签字并由业主签字认可后,方可使用。

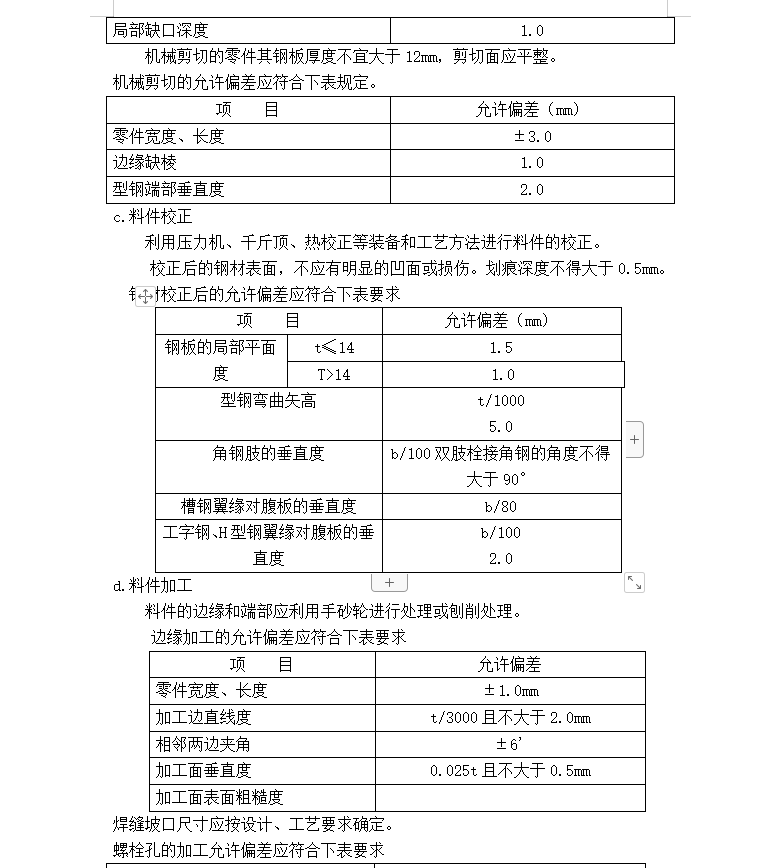

当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材负偏差值的1/2。
按施工图所标明的钢结构规模,工作量准备充足的施工人员,工机具等。
由专业技术人员向施工人员作技术交底,说明钢结构制作的工艺要求,质量要求和施工方法。
