宴会厅桁架共12 榀,跨度32 米、高2 米、每榀重约18 吨,分三段制作,每段约6 吨,现场组装焊接后吊装。

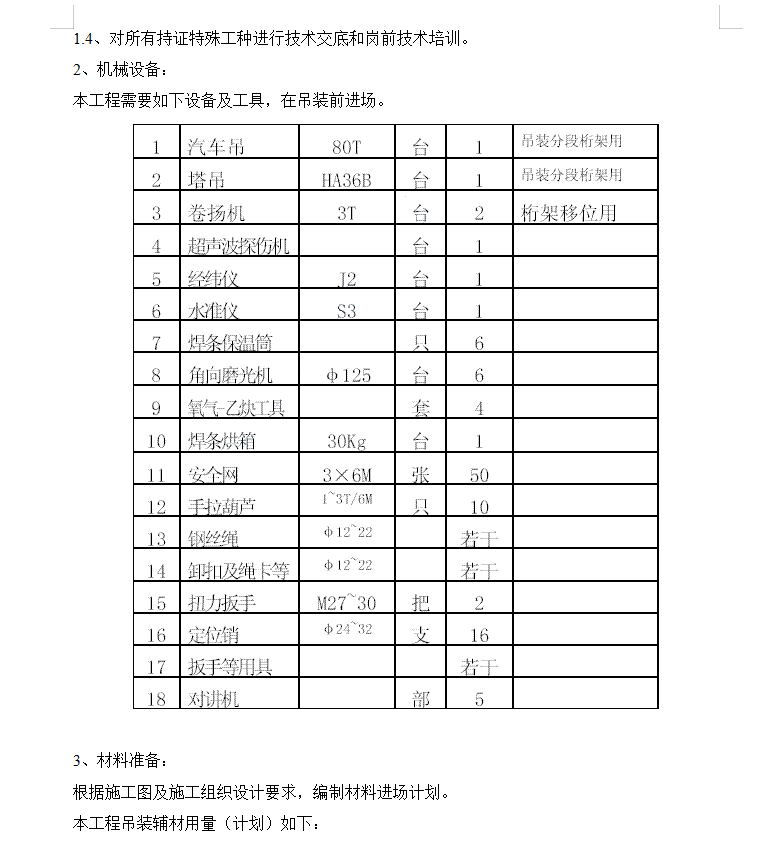

桁架安装于裙房+23.4 米标高处。
吊装方法:采用吊车吊至宴会厅楼面,组装焊接后,用抱杆整体吊装。在宴会厅楼面N8 轴搭设满堂脚手架及支撑,用吊车或塔吊吊至组装架上后组对焊接,后在两侧砼梁上铺设滑移轨道,滑移就位。

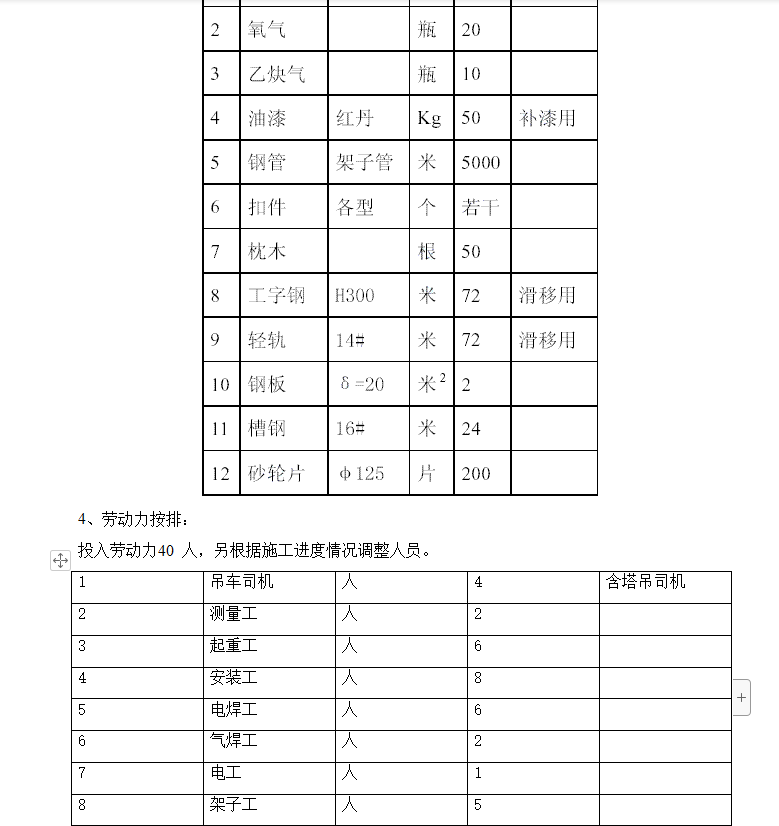

办公用房由总包公司提供,焊条及小型工具放在现场仓库内,工人住宿在施工区域外租房。
吊装及焊接施工用电约60KW,在配电房单独装表计量。用1 根50mm2 电缆引进现场配电箱。
