转换层框支梁施工方案 23P

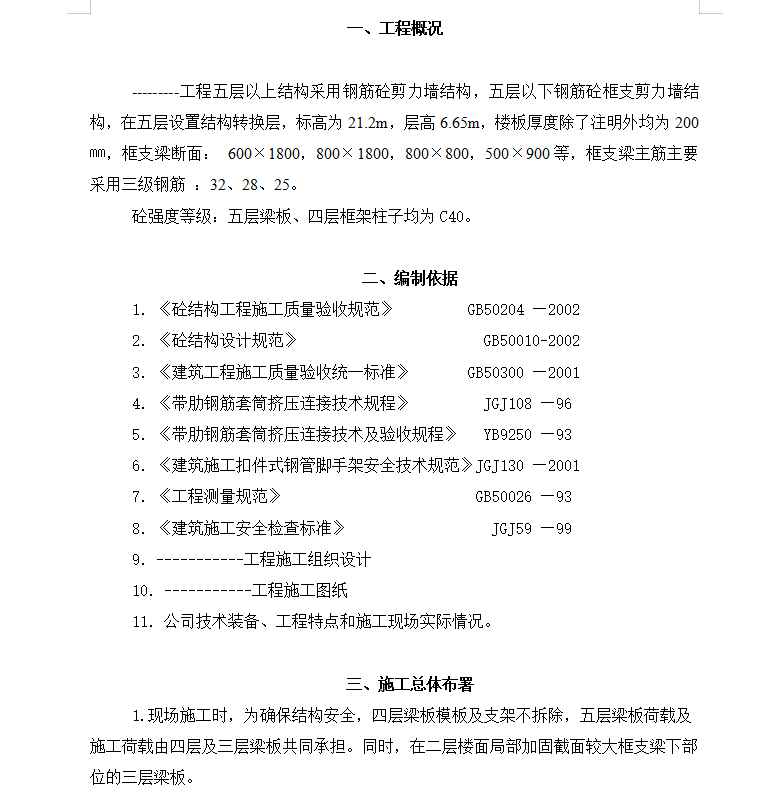

工程五层以上结构采用钢筋砼剪力墙结构,五层以下钢筋砼框支剪力墙结构,在五层设置结构转换层,标高为21.2m,层高6.65m,楼板厚度除了注明外均为200 ㎜,框支梁断面: 600×1800,800×1800,800×800,500×900等,框支梁主筋主要采用三级钢筋 :32、28、25。砼强度等级:五层梁板、四层框架柱子均为C40。
现场施工时,为确保结构安全,四层梁板模板及支架不拆除,五层梁板荷载及施工荷载由四层及三层梁板共同承担。同时,在二层楼面局部加固截面较大框支梁下部位的三层梁板。
2.四层楼面浇筑砼后放线确定框支梁的位置,四层墙、柱模板支设完毕锚入梁面筋,先浇四层墙柱砼至梁底或板底,再浇筑五层梁板砼。

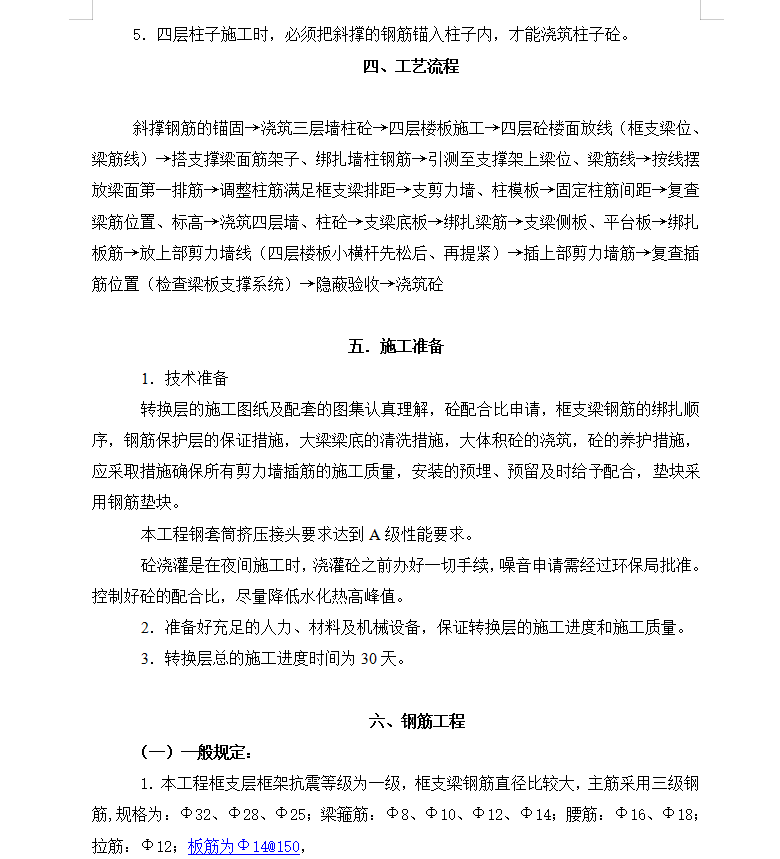

3.框支梁、板支撑主要采用搭设满堂钢管脚手架作为模板支架。

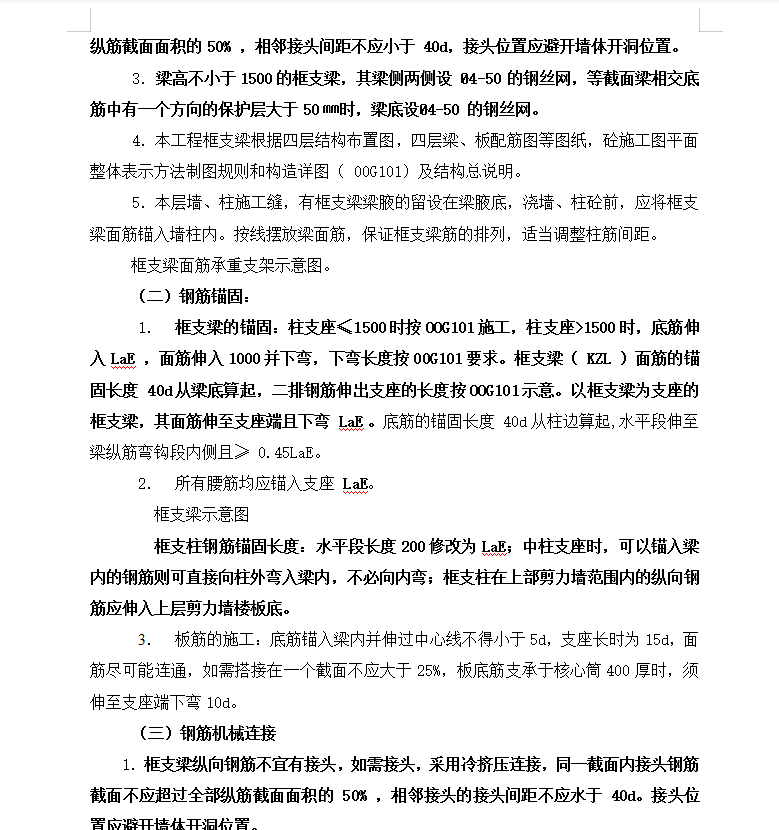

4.避免梁柱纵筋在接头处钢筋层数太多、密度过大影响砼浇筑质量,梁、板钢筋尽可能贯通。
5.四层柱子施工时,必须把斜撑的钢筋锚入柱子内,才能浇筑柱子砼。
