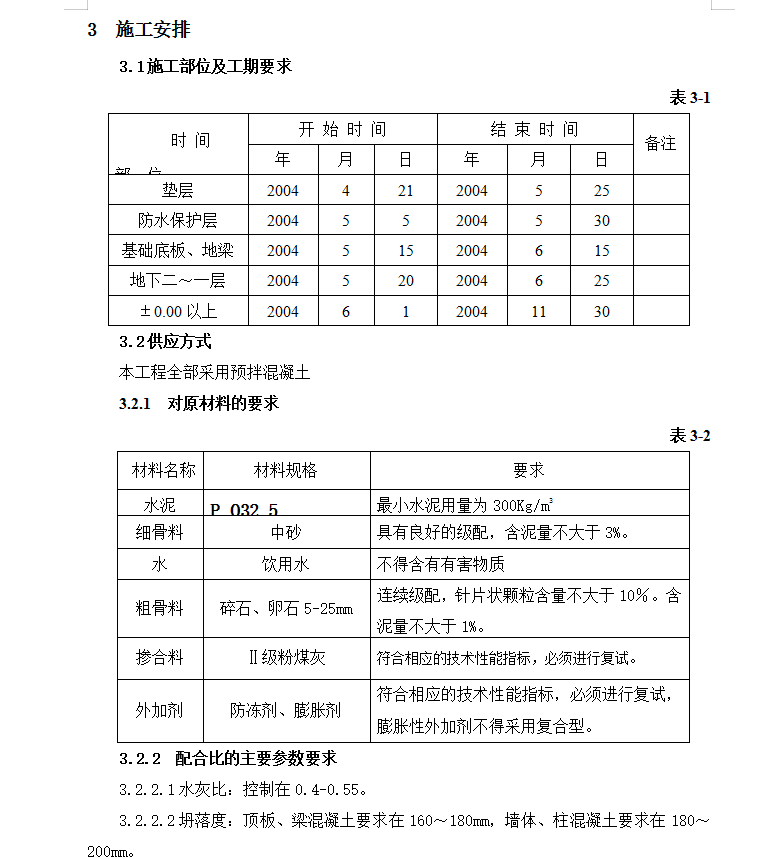

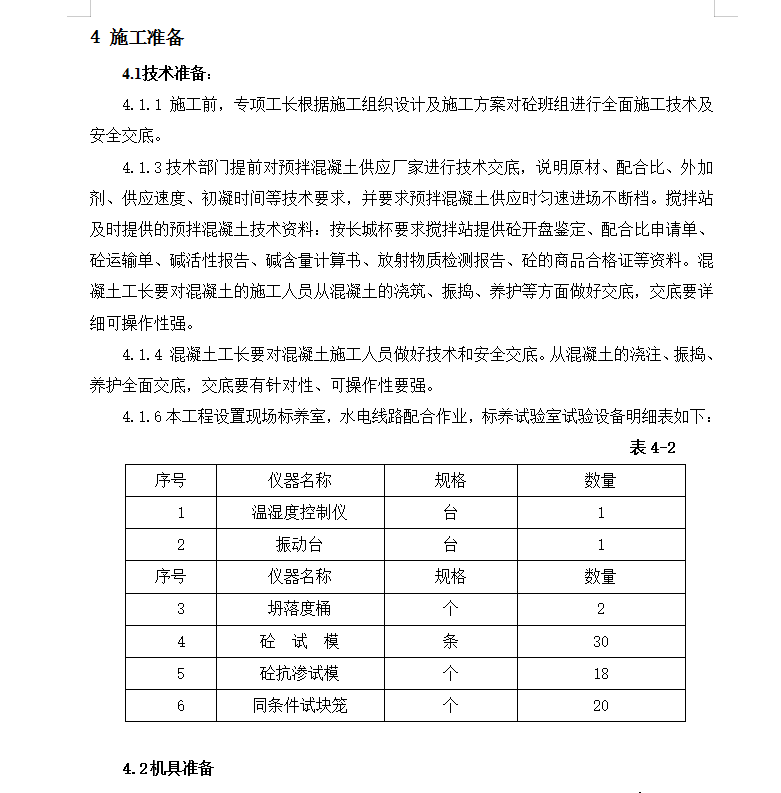

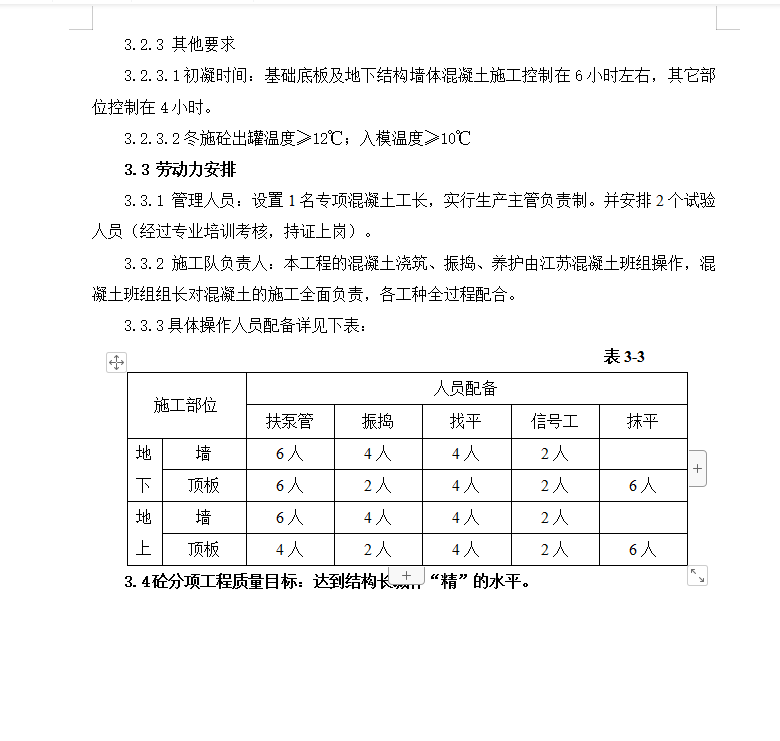

混凝土施工方案 21P
预拌混凝土的运输:场外运输:选用搅拌站距现场15公里,采用砼罐车进行场外运输,要求一辆罐车的运输时间不得超过1小时,车与车时间间隔不超过30分钟。
砼送至现场如有离析现象,进行二次搅拌,离析严重,作退回处理。 砼运输车到达现场后,试验工抽测坍落度,每两小时测一次,每台班不少于两次,当实测坍落度不能满足要求时,应及时通知搅拌站,严禁私自加水搅拌。
现场拟选用2台HBT80C混凝土泵,通过计算需配备10台混凝土运输车才能满足混凝土的浇筑要求,具体计算见附录。此外,生产还要根据实际施工情况及时通知砼搅拌站调整砼运输车的数量,以确保砼的均匀及时供应。
