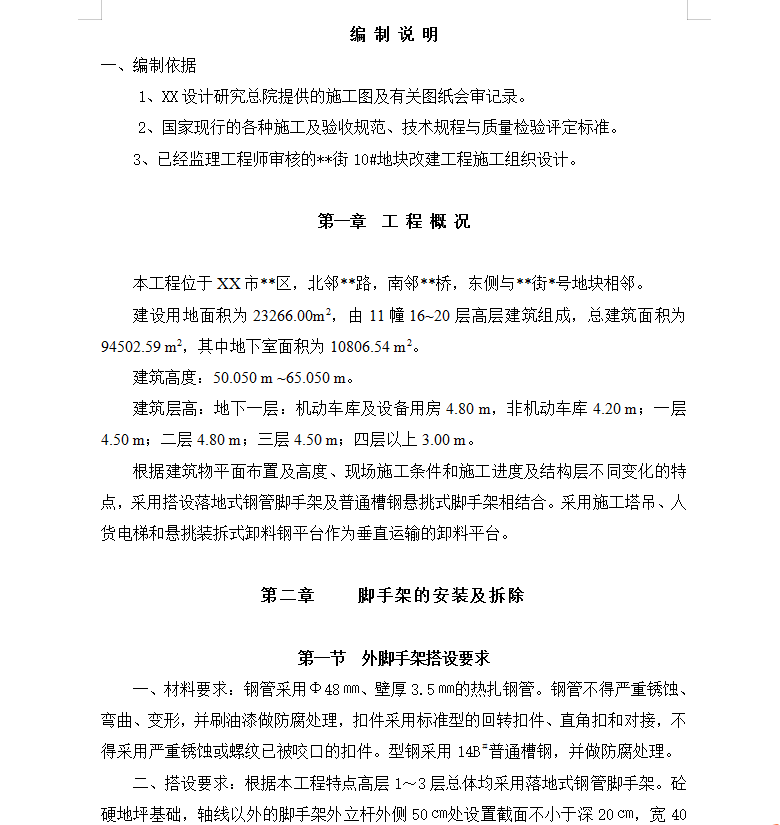

高层综合楼钢管脚手架安拆施工方案 23P

本工程位于XX市**区,北邻**路,南邻**桥,东侧与**街*号地块相邻。建设用地面积为23266.00m2,由11幢16~20层高层建筑组成,总建筑面积为94502.59 m2,其中地下室面积为10806.54 m2。
建筑高度:50.050 m ~65.050 m。
建筑层高:地下一层:机动车库及设备用房4.80 m,非机动车库4.20 m;一层4.50 m;二层4.80 m;三层4.50 m;四层以上3.00 m。
根据建筑物平面布置及高度、现场施工条件和施工进度及结构层不同变化的特点,采用搭设落地式钢管脚手架及普通槽钢悬挑式脚手架相结合。采用施工塔吊、人货电梯和悬挑装拆式卸料钢平台作为垂直运输的卸料平台。
一、材料要求:钢管采用Ф48㎜、壁厚3.5㎜的热扎钢管。钢管不得严重锈蚀、弯曲、变形,并刷油漆做防腐处理,扣件采用标准型的回转扣件、直角扣和对接,不得采用严重锈蚀或螺纹已被咬口的扣件。型钢采用14B#普通槽钢,并做防腐处理。

二、搭设要求:根据本工程特点高层1~3层总体均采用落地式钢管脚手架。砼硬地坪基础,轴线以外的脚手架外立杆外侧50㎝处设置截面不小于深20㎝,宽40㎝的排水沟,立杆横方向距离为1.8m,里立杆离墙面25㎝,立杆排距为1m,步距1.8m,落地立杆垂直稳放在20㎝×20㎝厚5㎝的木枋或砼预制块上,设纵横相连的扫地杆。里外两根大横杆设在立杆内侧,小横杆中间设二根搁栅。在架体的边缘及转角1m范围内和水平每6m以内
