有粘接预应力混凝土施工方案 10P

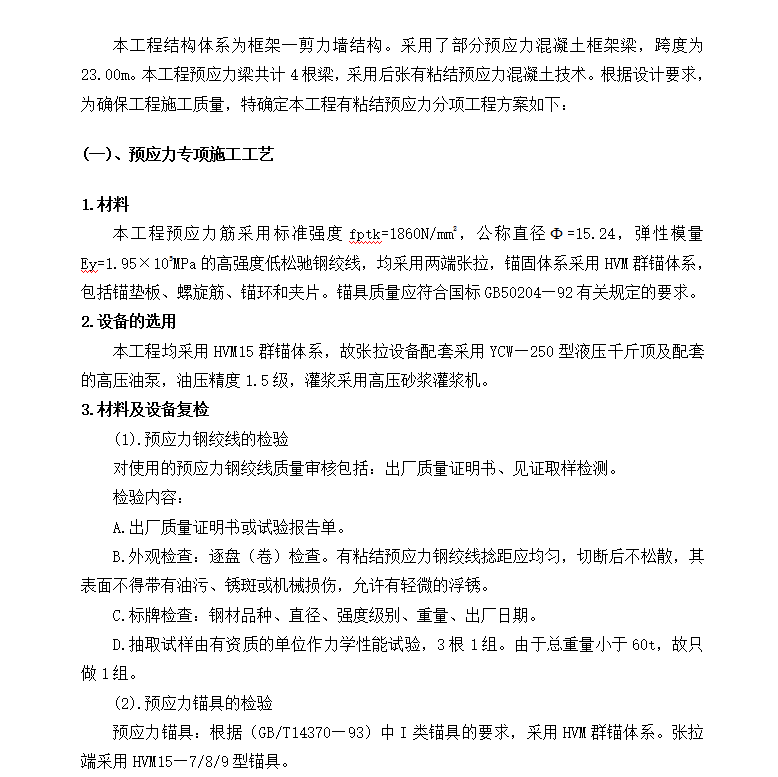

本工程结构体系为框架一剪力墙结构。采用了部分预应力混凝土框架梁,跨度为23.00m。本工程预应力梁共计4根梁,采用后张有粘结预应力混凝土技术。本工程预应力筋采用标准强度fptk=1860N/mm2,公称直径=15.24,弹性模量Ey=1.95×105MPa的高强度低松驰钢绞线,均采用两端张拉,锚固体系采用HVM群锚体系,包括锚垫板、螺旋筋、锚环和夹片。
本工程均采用HVM15群锚体系,故张拉设备配套采用YCW—250型液压千斤顶及配套的高压油泵,油压精度1.5级,灌浆采用高压砂浆灌浆机。

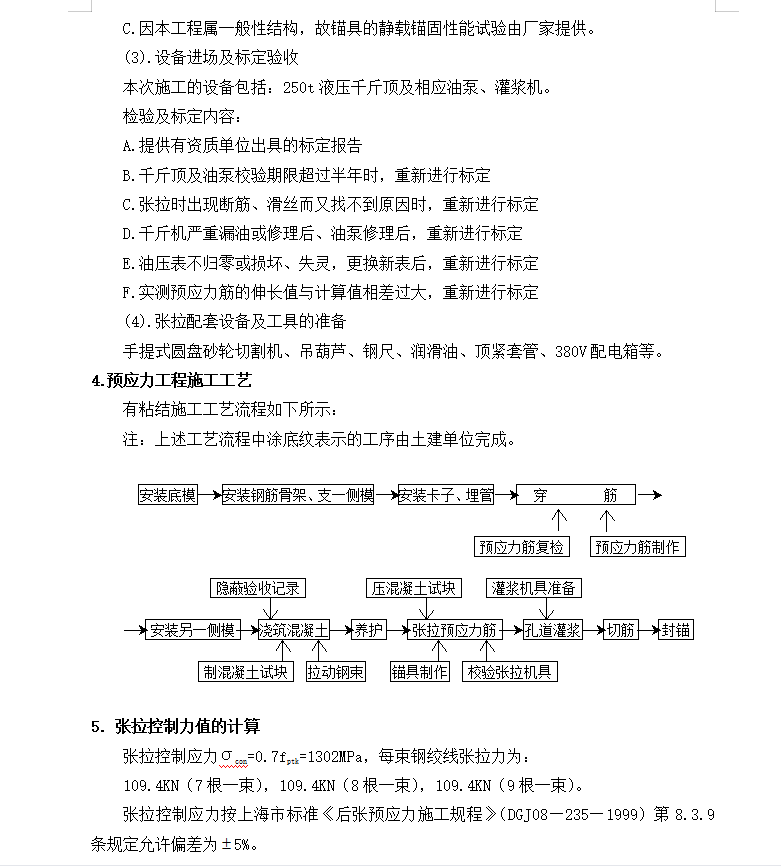

材料及设备复检
(1).预应力钢绞线的检验
对使用的预应力钢绞线质量审核包括:出厂质量证明书、见证取样检测。
检验内容:
A.出厂质量证明书或试验报告单。
B.外观检查:逐盘(卷)检查。有粘结预应力钢绞线捻距应均匀,切断后不松散,其表面不得带有油污、锈斑或机械损伤,允许有轻微的浮锈。
C.标牌检查:钢材品种、直径、强度级别、重量、出厂日期。

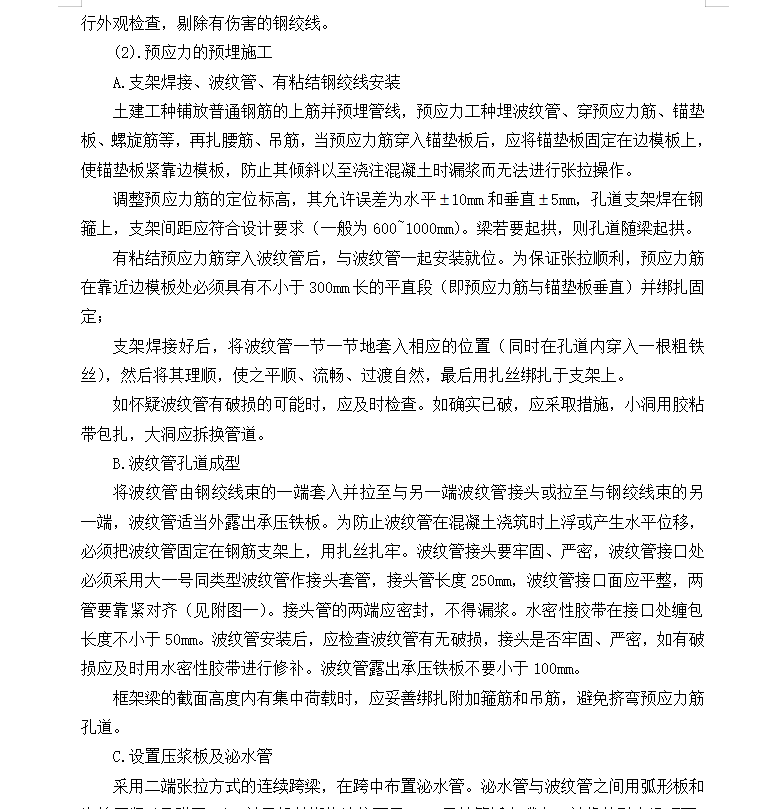

D.抽取试样由有资质的单位作力学性能试验,3根1组。由于总重量小于60t,故只做1组。
