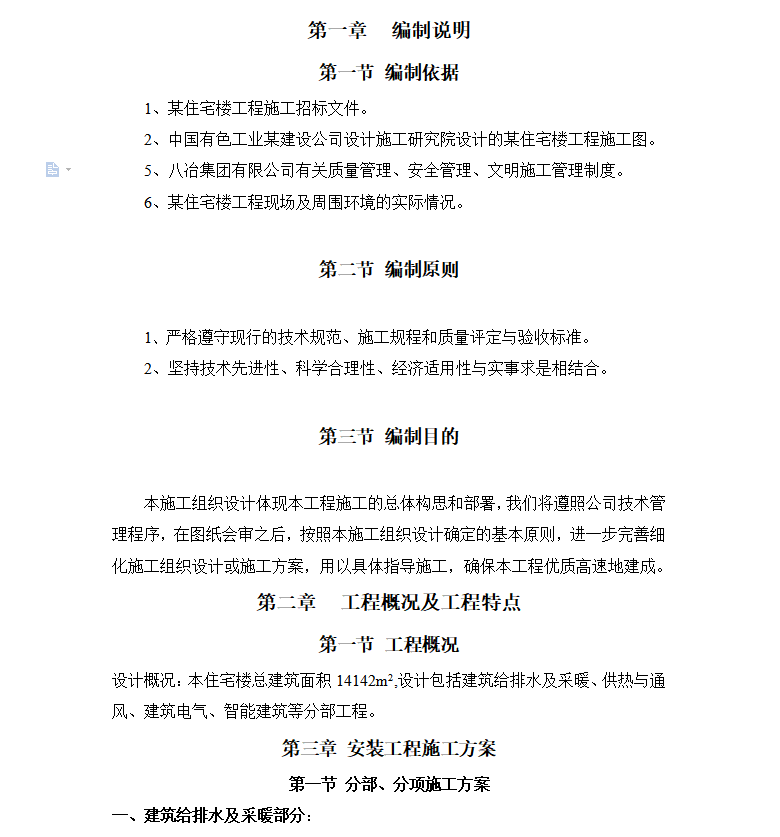

设计概况:本住宅楼总建筑面积14142m2,设计包括建筑给排水及采暖、供热与通风、建筑电气、智能建筑等分部工程。设计简介:本工程生活给水系统竖向分为2区,1-4层为低区由市政管网直接供水,5-12层为高区,由小区已建生活水泵房加压供水,系统采用下行上给式。生活给水管水表前采用PP-R铝塑稳态管,热熔连接,水表后采用PAP铝塑复合管,与卫生器具配水支管采用铜接头,管道穿墙楼板处加设钢套管。

(2)施工顺序:
引入管→水平干管→立管→水压试验→支管→卫生器具
给水管道主要工作量在厨房、卫生间。安装施工宜采用标准层、样板间引路,并尽量采用预制化加工。
(3)PP-R、PAP铝塑管施工方法:
①管材、管件等材料应有质量检验部门的产品合格证。管道系统安装前,应对材料外观和接头配合的公差进行仔细的检查,并清除管材及管件内外的污垢和杂物。
②室内敷设地面垫层内道应在土建做垫层前进行安装。安装前应首先复核预留洞的位置是否正确。管道安装前,宜按要求先设置管卡。位置应准确,埋设应平整、牢固,管卡与管道接触应紧密,但不得损伤管道表面,垫层内不准有接头,管道系统安装间断或完毕的敞口处,应随时封堵。管道穿过地下室或地下构筑物外墙时,采取严格的防水措施即加设防水套管。
③水表前给水PP-R铝塑稳态管及管配件之间,应采用热熔连接,安装应使用专用热熔工具。
