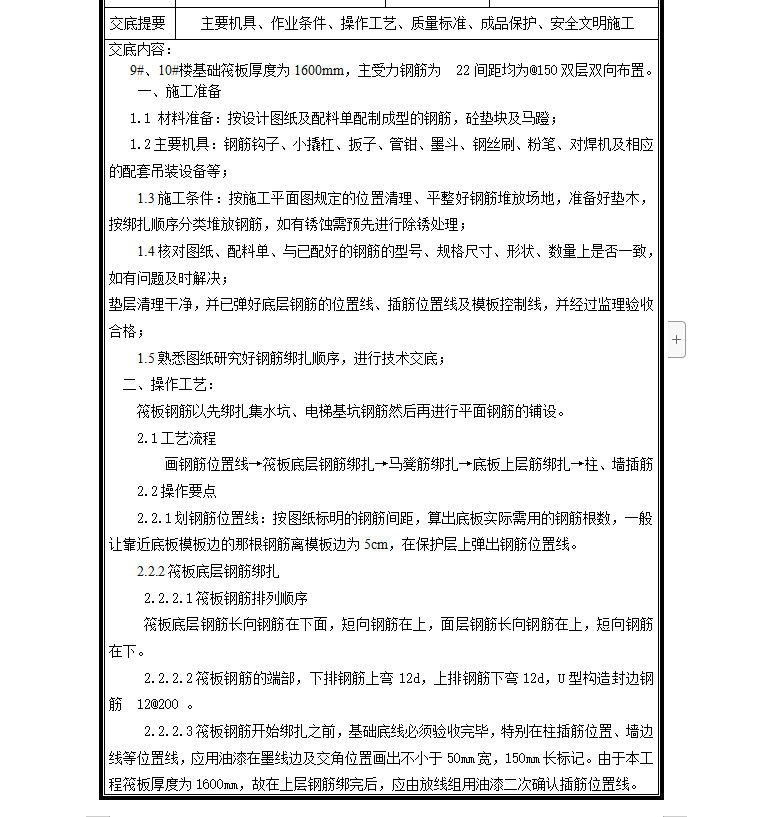

交底内容:9#、10#楼基础筏板厚度为1600mm,主受力钢筋为22间距均为@150双层双向布置。施工准备: 材料准备:按设计图纸及配料单配制成型的钢筋,砼垫块及马蹬;
主要机具:钢筋钩子、小撬杠、扳子、管钳、墨斗、钢丝刷、粉笔、对焊机及相应的配套吊装设备等;
施工条件:按施工平面图规定的位置清理、平整好钢筋堆放场地,准备好垫木,按绑扎顺序分类堆放钢筋,如有锈蚀需预先进行除锈处理;
核对图纸、配料单、与已配好的钢筋的型号、规格尺寸、形状、数量上是否一致,如有问题及时解决;
垫层清理干净,并已弹好底层钢筋的位置线、插筋位置线及模板控制线,并经过监理验收合格;
熟悉图纸研究好钢筋绑扎顺序,进行技术交底;
操作工艺:筏板钢筋以先绑扎集水坑、电梯基坑钢筋然后再进行平面钢筋的铺设。
工艺流程: 画钢筋位置线→筏板底层钢筋绑扎→马凳筋绑扎→底板上层筋绑扎→柱、墙插筋
操作要点:划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在保护层上弹出钢筋位置线。
筏板底层钢筋绑扎,筏板钢筋排列顺序,筏板底层钢筋长向钢筋在下面,短向钢筋在上,面层钢筋长向钢筋在上,短向钢筋在下。

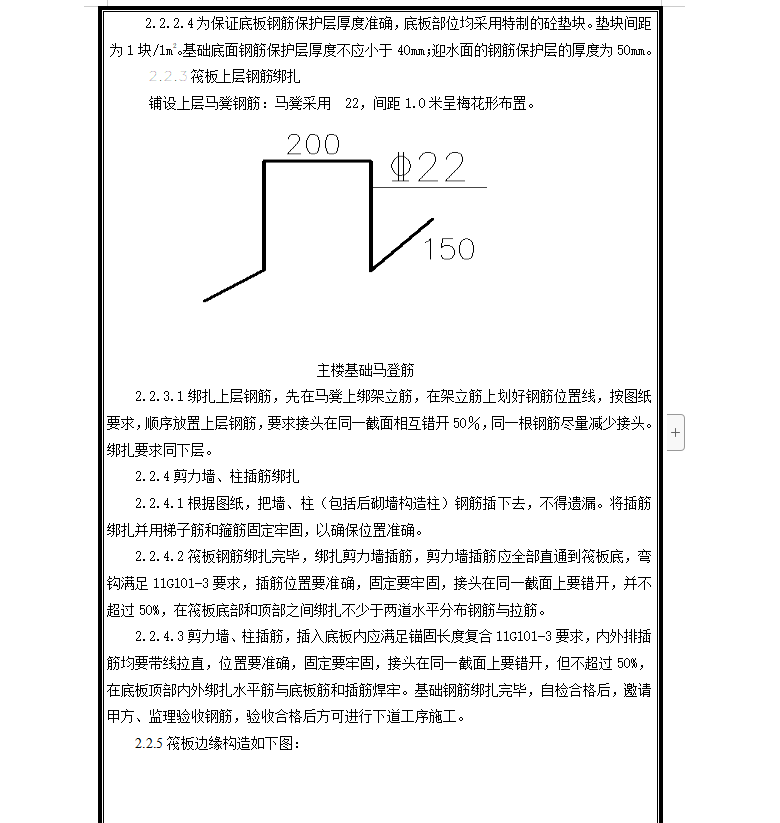

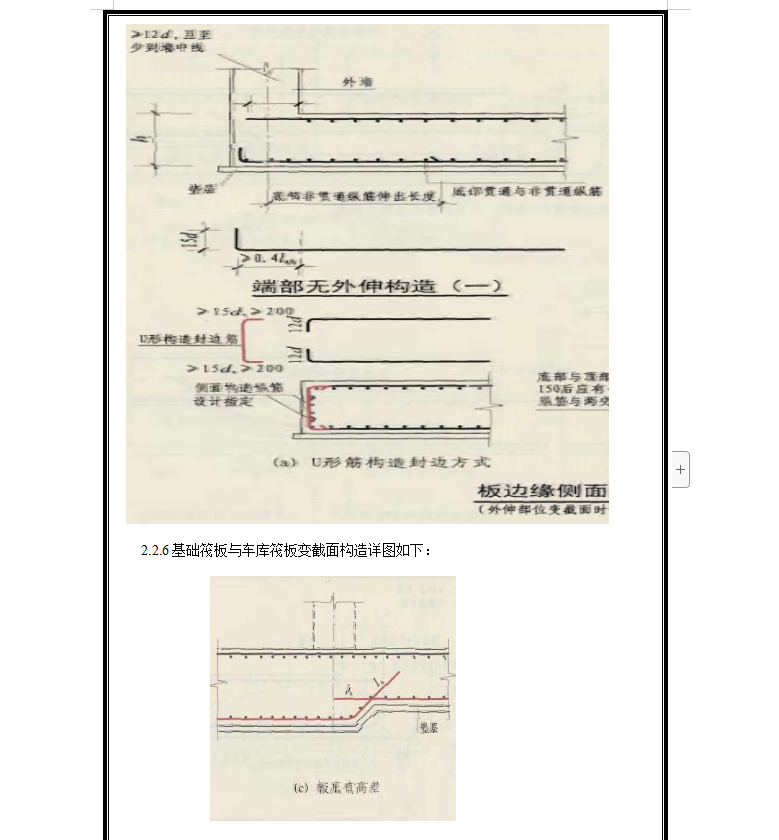

筏板钢筋的端部,下排钢筋上弯12d,上排钢筋下弯12d,U型构造封边钢筋12@200 。筏板钢筋开始绑扎之前,基础底线必须验收完毕,特别在柱插筋位置、墙边线等位置线,应用油漆在墨线边及交角位置画出不小于50mm宽,150mm长标记。由于本工程筏板厚度为1600mm,故在上层钢筋绑完后,应由放线组用油漆二次确认插筋位置线。
