某赛车场主看台结构施工组织设计方案 26P

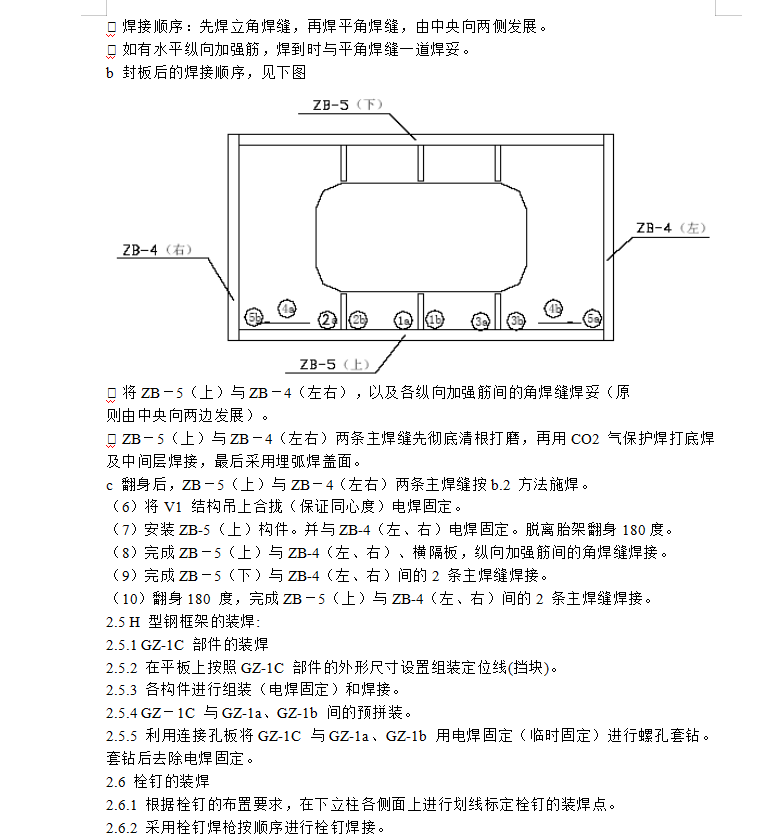

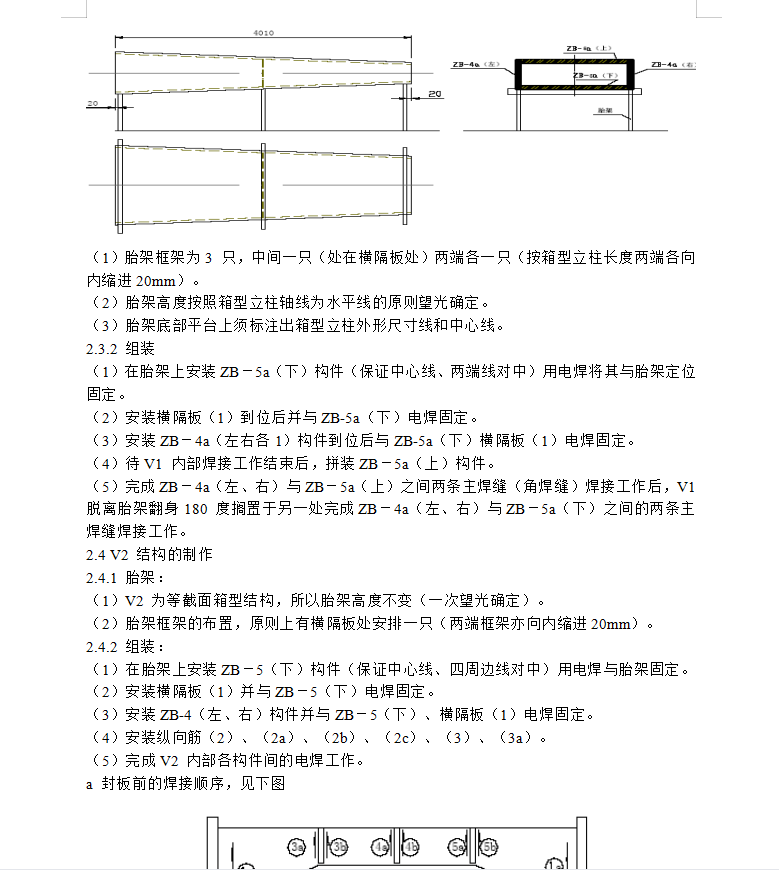

胎架框架为3 只,中间一只(处在横隔板处)两端各一只(按箱型立柱长度两端各向内缩进20mm)。胎架高度按照箱型立柱轴线为水平线的原则望光确定。胎架底部平台上须标注出箱型立柱外形尺寸线和中心线。
组装:在胎架上安装ZB-5a(下)构件(保证中心线、两端线对中)用电焊将其与胎架定位固定。
安装横隔板(1)到位后并与ZB-5a(下)电焊固定。安装ZB-4a(左右各1)构件到位后与ZB-5a(下)横隔板电焊固定。
待V1 内部焊接工作结束后,拼装ZB-5a(上)构件。完成ZB-4a(左、右)与ZB-5a(上)之间两条主焊缝(角焊缝)焊接工作后,V1 脱离胎架翻身180 度搁置于另一处完成ZB-4a(左、右)与ZB-5a(下)之间的两条主焊缝焊接工作。

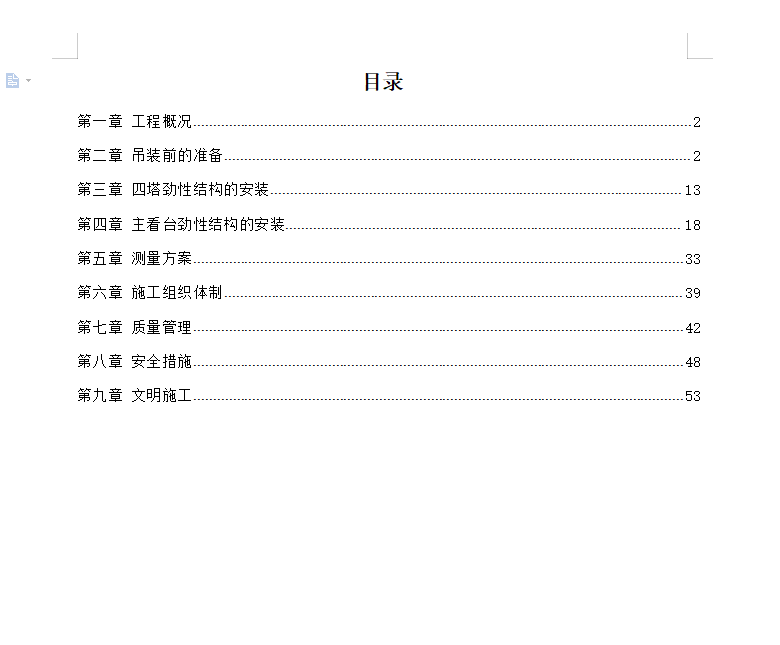

第一章 工程概况 2
第二章 吊装前的准备 2
第三章 四塔劲性结构的安装 13
第四章 主看台劲性结构的安装 18
第五章 测量方案 33
第六章 施工组织体制 39
第七章 质量管理 42................
