您当前位置:首页 » 结构工程 » 结构施工
手动吊篮施工方案 6P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-24
  • 资料类型:RAR
  • 资料大小:7.51 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
手动吊篮施工方案 6P

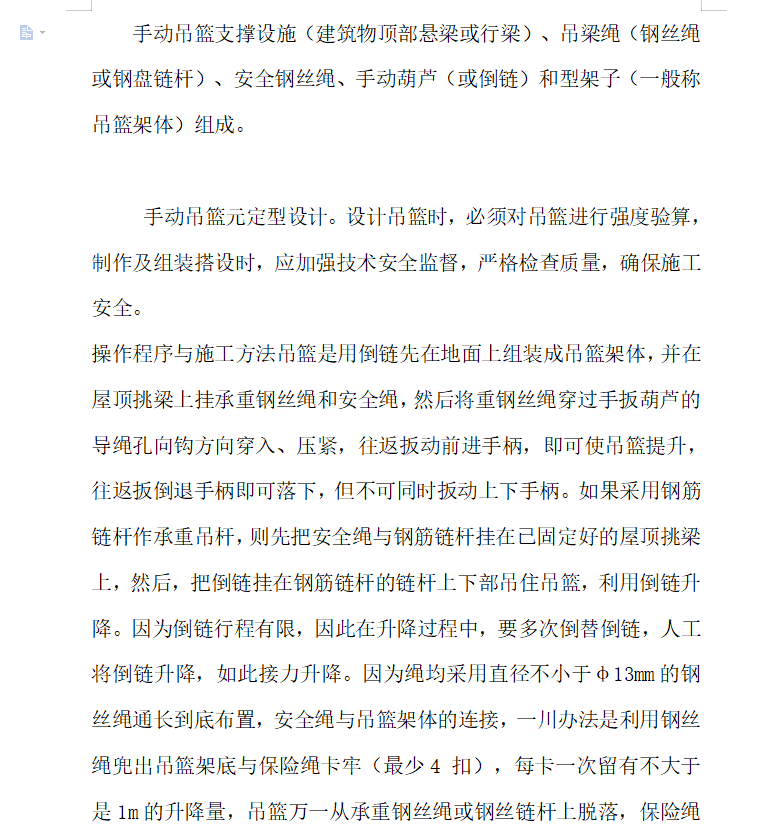

手动吊篮支撑设施(建筑物顶部悬梁或行梁)、吊梁绳(钢丝绳或钢盘链杆)、安全钢丝绳、手动葫芦(或倒链)和型架子(一般称吊篮架体)组成。
手动吊篮元定型设计。设计吊篮时,必须对吊篮进行强度验算,制作及组装搭设时,应加强技术安全监督,严格检查质量,确保施工安全。
操作程序与施工方法吊篮是用倒链先在地面上组装成吊篮架体,并在屋顶挑梁上挂承重钢丝绳和安全绳,然后将重钢丝绳穿过手扳葫芦的导绳孔向钩方向穿入、压紧,往返扳动前进手柄,即可使吊篮提升,往返扳倒退手柄即可落下,但不可同时扳动上下手柄。
资料截图
  • 手动吊篮施工方案 6P
  • 手动吊篮施工方案 6P
  • 手动吊篮施工方案 6P
