某高层住宅楼外挑脚手架施工方案 11P
楼层板现浇前,将间距为1.6m的40公分的短钢管(钢管下加焊100*100的10厚锚板)直接插入板底,短钢管距离楼层外边线1400mm,⑤轴处由于有1600mm的反梁,因此必须埋入两排1200的短钢管(一排距外边1.4米,一排距外边2.3米,其详图见附图二,其验算详见计算附件一),其它处理与普通挑杆一致。在进行挑杆施工时,加两排扫地杆,扫地杆与挑杆连接,挑杆与短钢管连接,其连接大样详见附图2。

第一章 指导思想与设计思路 2

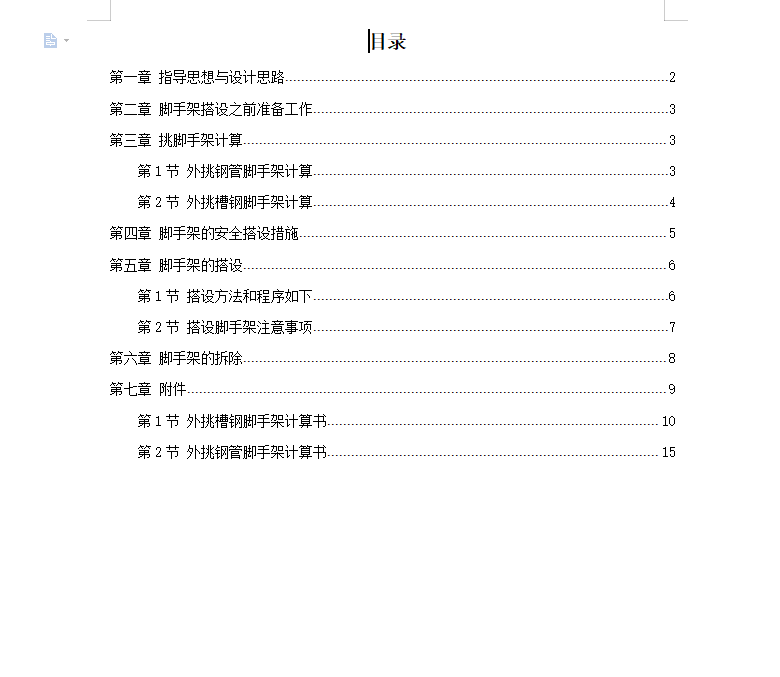

第二章 脚手架搭设之前准备工作 3
第三章 挑脚手架计算 3
第1节 外挑钢管脚手架计算 3
第2节 外挑槽钢脚手架计算 4

第四章 脚手架的安全搭设措施 5
第五章 脚手架的搭设 6
第1节 搭设方法和程序如下 6
第2节 搭设脚手架注意事项 7
第六章 脚手架的拆除 8
第七章 附件 9...............
