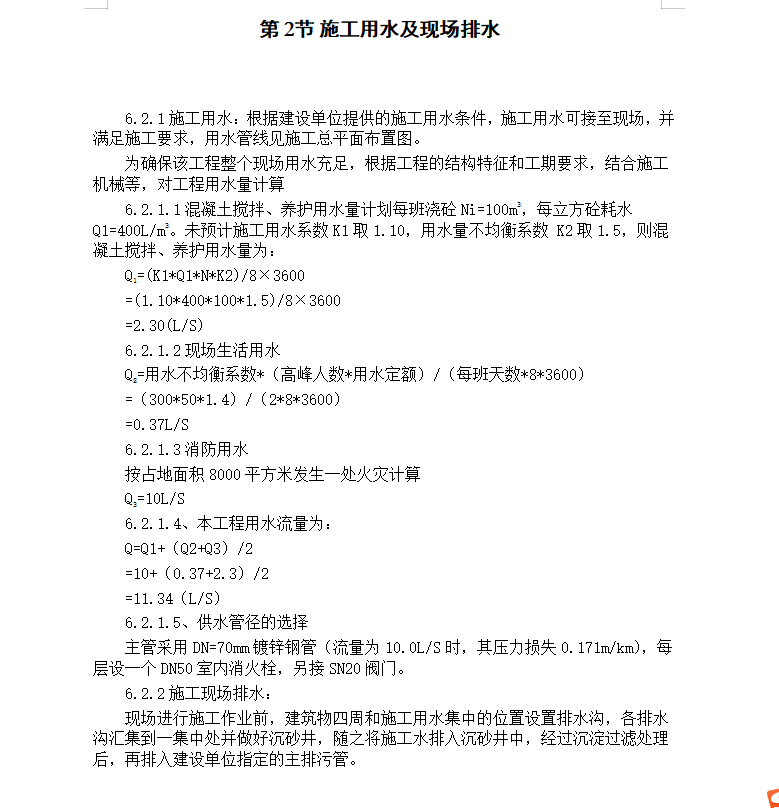

现场进行施工作业前,建筑物四周和施工用水集中的位置设置排水沟,各排水沟汇集到一集中处并做好沉砂井,随之将施工水排入沉砂井中,经过沉淀过滤处理后,再排入建设单位指定的主排污管。
第1章 施工准备 1
第1节 场地平整及施工道路 1
第2节 施工用水及现场排水 1
第3节 施工用电及设施安排 2
第4节 现场临设布置 3
第5节 建筑物定位放线 4
第6节 劳动力需用计划 5
第7节 施工仪器及通信设备需用计划 5
第8节 施工平面布置图 6
第2章 基础施工方案 7
第1节 土石方施工 7
第2节 钢筋施工 8
第3节 钢筋焊接 8
第4节 砼施工 9
第5节 施工平面布置图 9
第6节 施工进度计划(见下页) 9
第7节 保证质量的技术措施 9
第8节 保证安全的技术措施 10
第9节 降低成本的技术措施 10
第3章 结构施工方案 12
第1节 施工平面布置图 12
第2节 水平及垂直运输 12
第3节 结构施工进度计划(见下页) 12
第4节 结构模板选择及设计 12
1、 模板的施工方法 12
2、 模板安装施工方法 13
第5节 钢筋的施工方案 14...............
