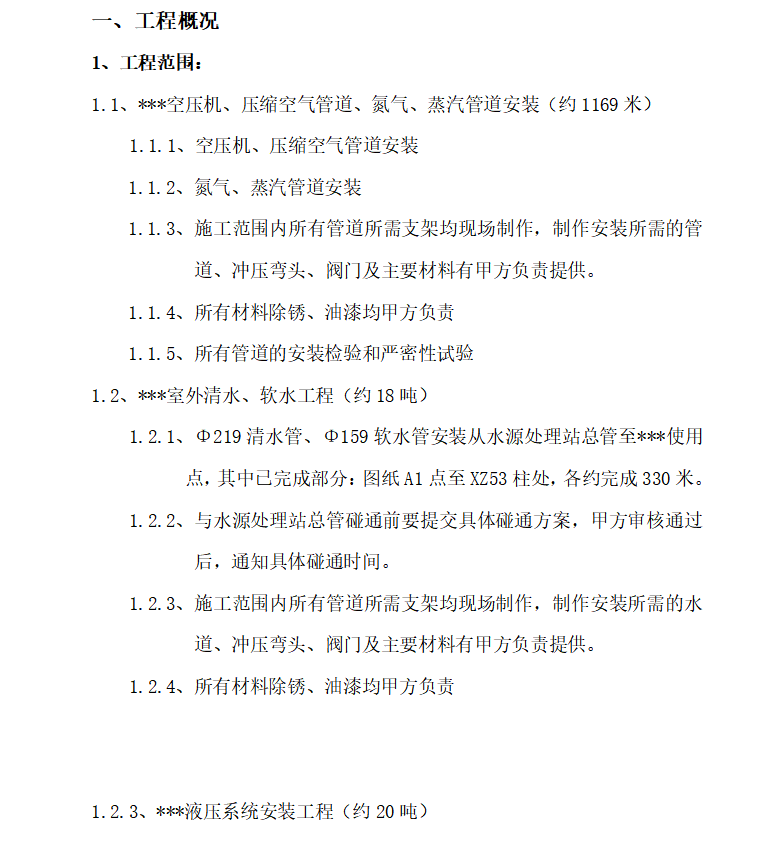

空压机、水系统、液压系统 制作、安装工程施工组织设计 48P

Φ219清水管、Φ159软水管安装从水源处理站总管至***使用点,其中已完成部分:图纸A1点至XZ53柱处,各约完成330米。
与水源处理站总管碰通前要提交具体碰通方案,甲方审核通过后,通知具体碰通时间。施工范围内所有管道所需支架均现场制作,制作安装所需的水道、冲压弯头、阀门及主要材料有甲方负责提供。安装冷床、精整区、机修间、轧制区液压系统的液压站、液压站至阀台液压管路及阀台至各使用点液压管路。
