您当前位置:首页 » 结构工程 » 结构施工
AK3+570通道施工组织设计 11P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-13
  • 资料类型:RAR
  • 资料大小:19.7 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
AK3+570通道施工组织设计 11P

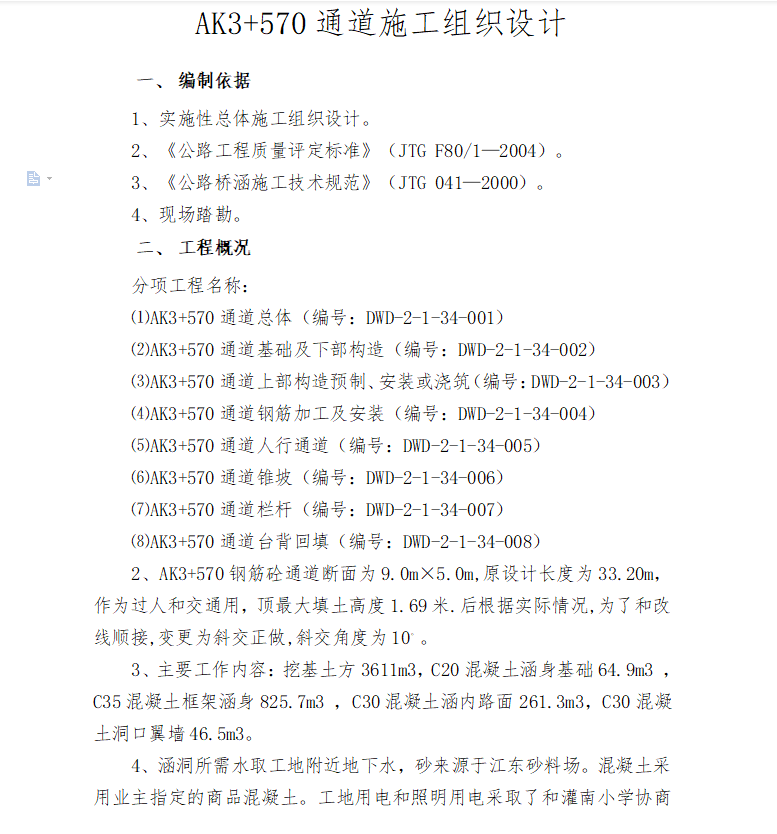

AK3+570钢筋砼通道断面为9.0m×5.0m,原设计长度为33.20m,作为过人和交通用,顶最大填土高度1.69米.后根据实际情况,为了和改线顺接,变更为斜交正做,斜交角度为10。
主要工作内容:挖基土方3611m3,C20混凝土涵身基础64.9m3 ,C35混凝土框架涵身825.7m3 ,C30混凝土涵内路面261.3m3,C30混凝土洞口翼墙46.5m3。

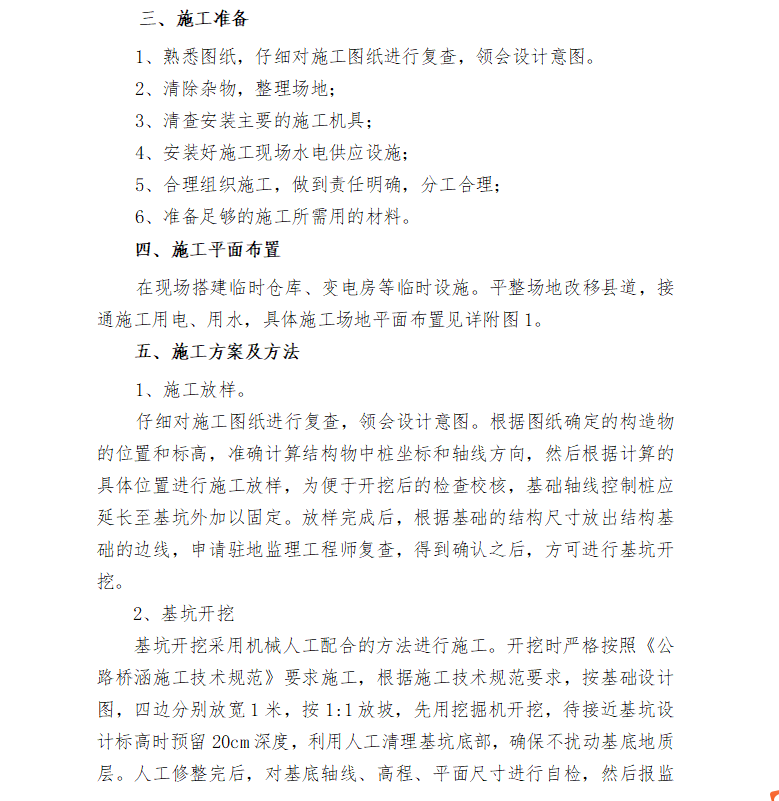

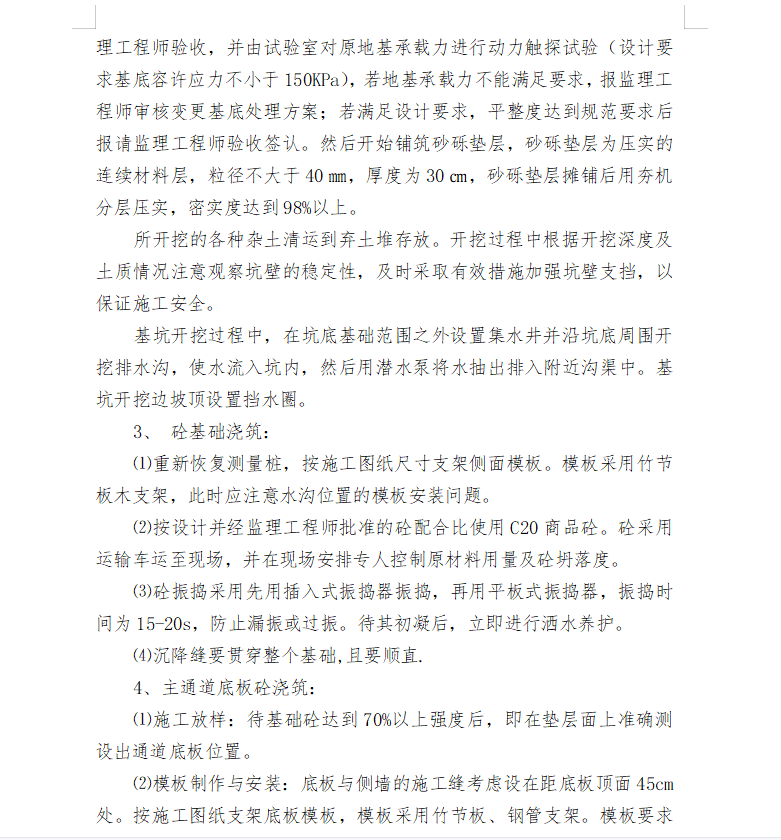

仔细对施工图纸进行复查,领会设计意图。根据图纸确定的构造物的位置和标高,准确计算结构物中桩坐标和轴线方向,然后根据计算的具体位置进行施工放样,为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定。放样完成后,根据基础的结构尺寸放出结构基础的边线,申请驻地监理工程师复查,得到确认之后,方可进行基坑开挖。
资料截图
  • 通道施工,施工组织设计
  • 通道施工,施工组织设计
  • 通道施工,施工组织设计
