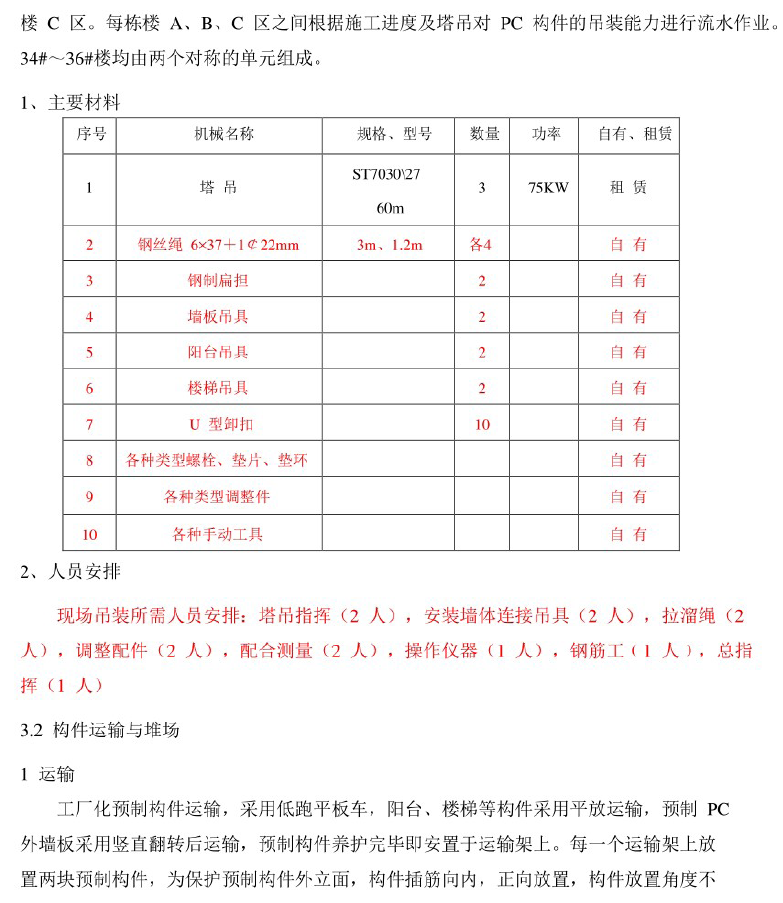

根据本工程结构特点,以楼栋划分为三个区,分别为34#楼A区,35#楼B区,36#楼C区。每栋楼A、B、C区之间根据施工进度及塔吊对PC构件的吊装能力进行流水作业。34# ~ 36#楼均由两个对称的单元组成。

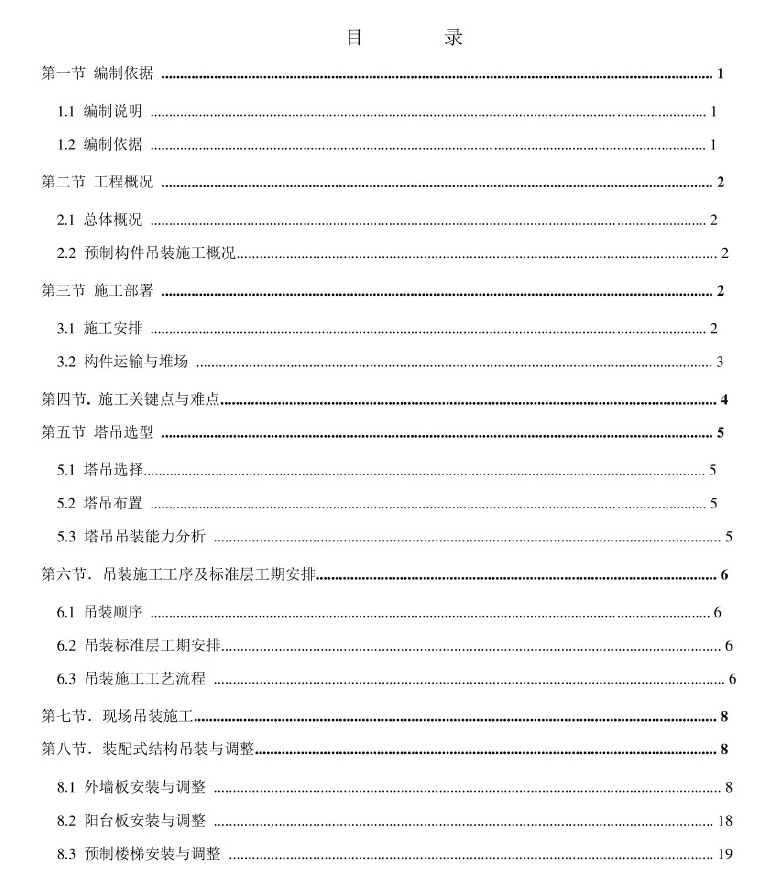

第一节编制依据
1.1编制说明
1.2编制依据
第二节工程概况
2.1总体概况
第三节施工部署
3.1施工安排
3.2构件运输与堆场
第四节.施工关键点与难点.
第五节塔吊选型
5.1塔吊选择.
5.2塔吊布置
5.3塔吊吊装能力分析
第六节.吊装施工工序及标准层工期安排..
6.1吊装顺序
6.2吊装标准层工期安排.
6.3吊装施工工艺流程
第七节、现场吊装施工.................
