预制箱梁在制梁场集中预制,外模采用厂家定制的定型钢模板。施工时外模安装由人工配合5t龙门吊安装,底模由台座代替。钢筋骨架在台座上一次整体绑扎;梁体混凝土一次浇筑成型,混凝土用5t龙门吊吊运入模,附着式振动器配合插入式振捣器振捣;钢绞线由人工编束穿束;预应力张拉采用应力与伸长量双控法,对称张拉;微膨胀混凝土封锚;场内采用50T龙门吊移梁。
一、工程概况
二、主要施工方案及工程量
1、主要施工方案
2、主要工程数量... .

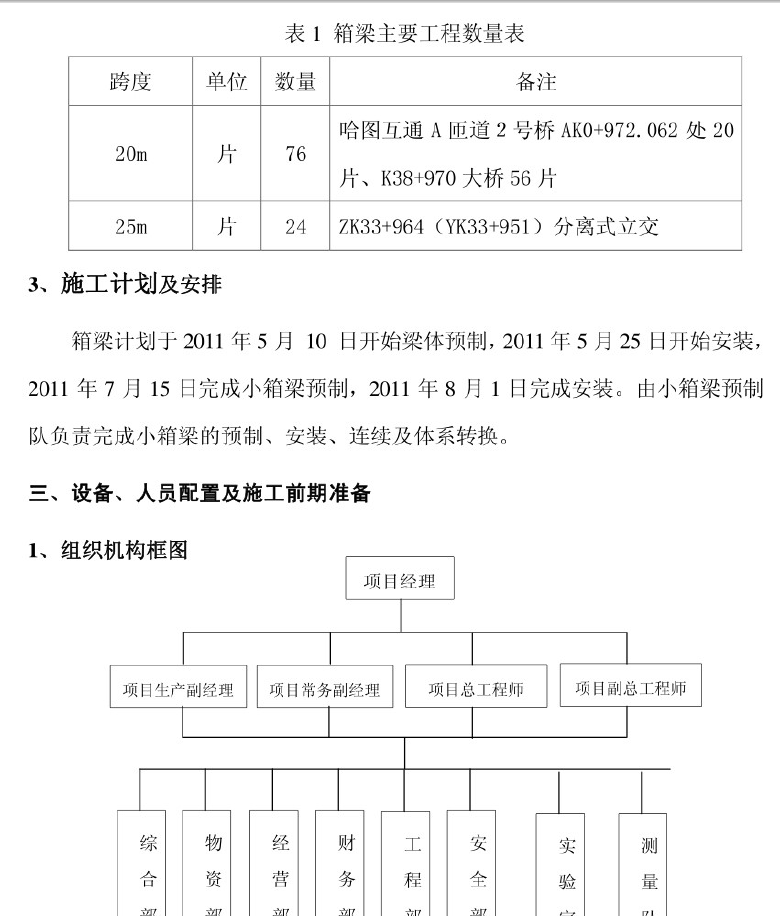

3、施工计划及安排
三、设备、人员配置及施工前期准备
1、组织机构框图
2、主要施工设备配置
3、劳动力及人员配置
4、施工前期准备
四、施工工艺、方法及施工控制重点
1、施工工艺.....................
