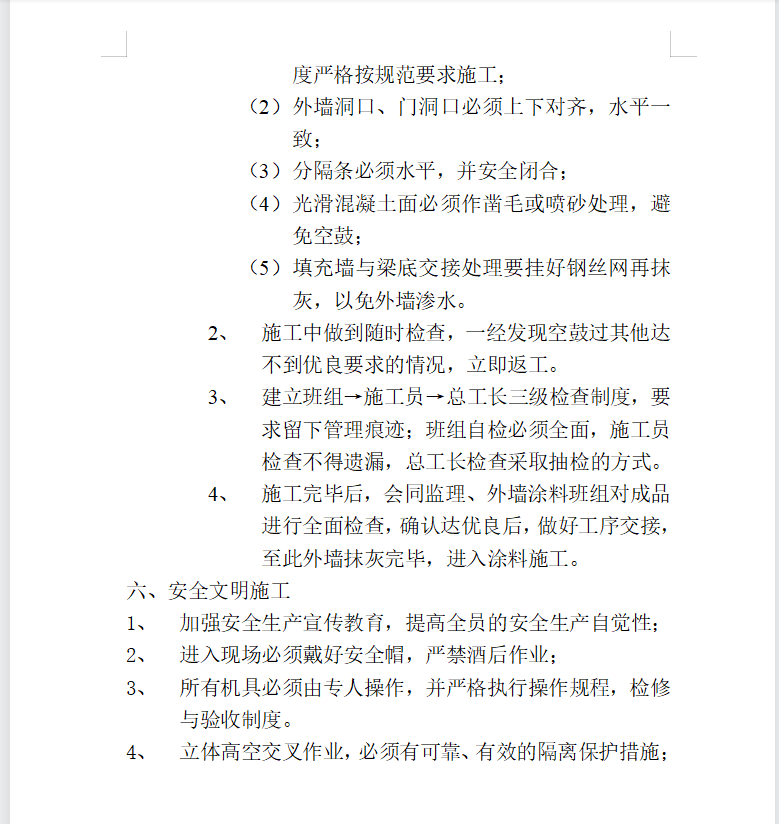

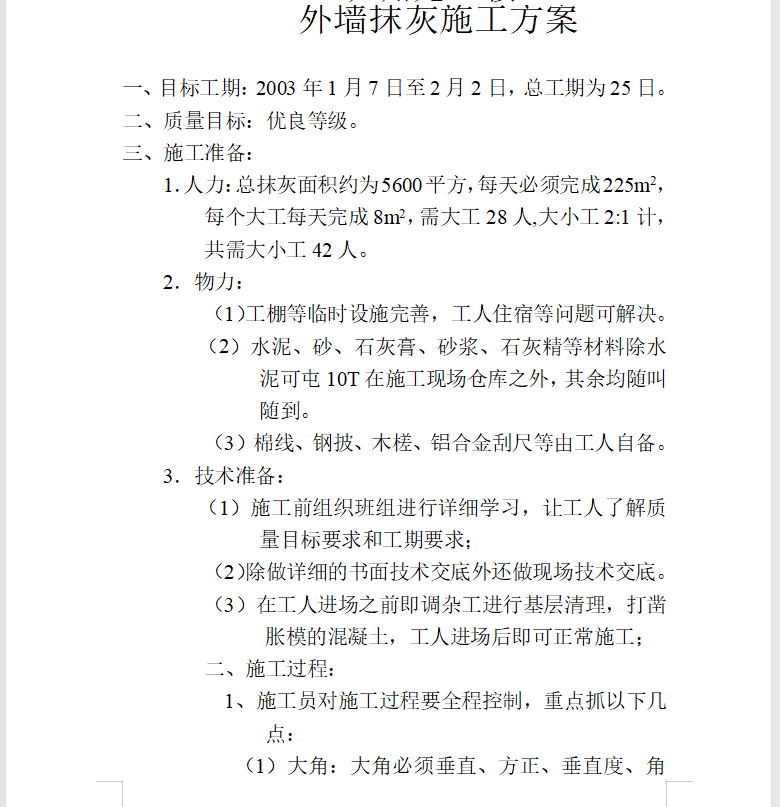

住宅楼外墙抹灰施工方案 3P
人力:总抹灰面积约为5600平方,每天必须完成225m2,每个大工每天完成8m2,需大工28人,大小工2:1计,共需大小工42人。
物力:(1)工棚等临时设施完善, 工人住宿等问题可解决。(2)水泥、砂、石灰膏、砂浆、石灰精等材料除水泥可屯10T在施工现场仓库之外,其余均随叫随到。(3)棉线、钢披、木槎、铝合金刮尺等由工人自备。
施工前组织班组进行详细学习,让工人了解质量目标要求和工期要求;
