您当前位置:首页 » 结构工程 » 结构施工
钢结构厂房钢屋架制作安装施工组织设计 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-30
  • 资料类型:RAR
  • 资料大小:116 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

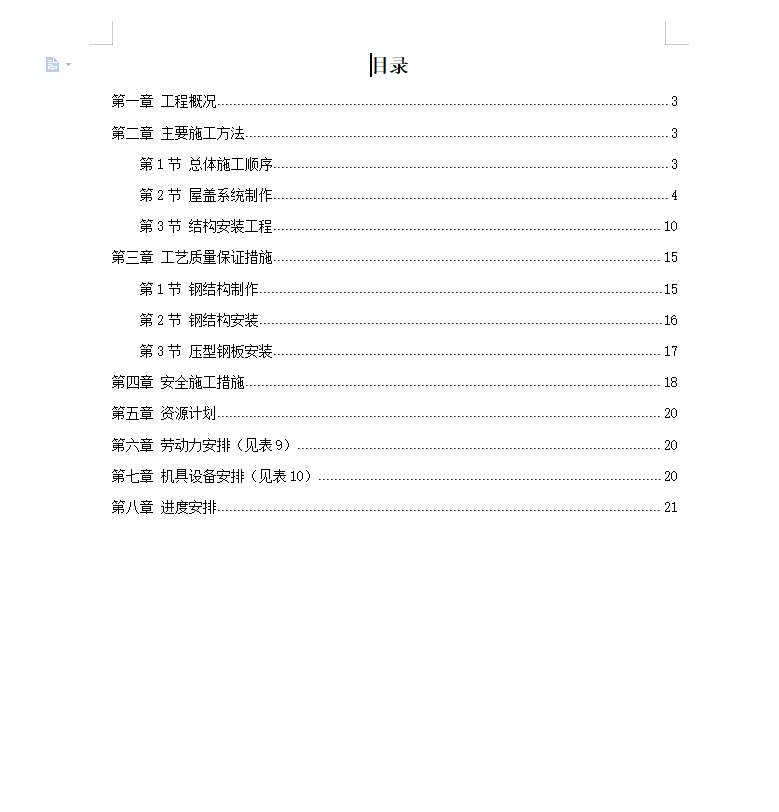

钢结构厂房钢屋架制作安装施工组织设计 10P

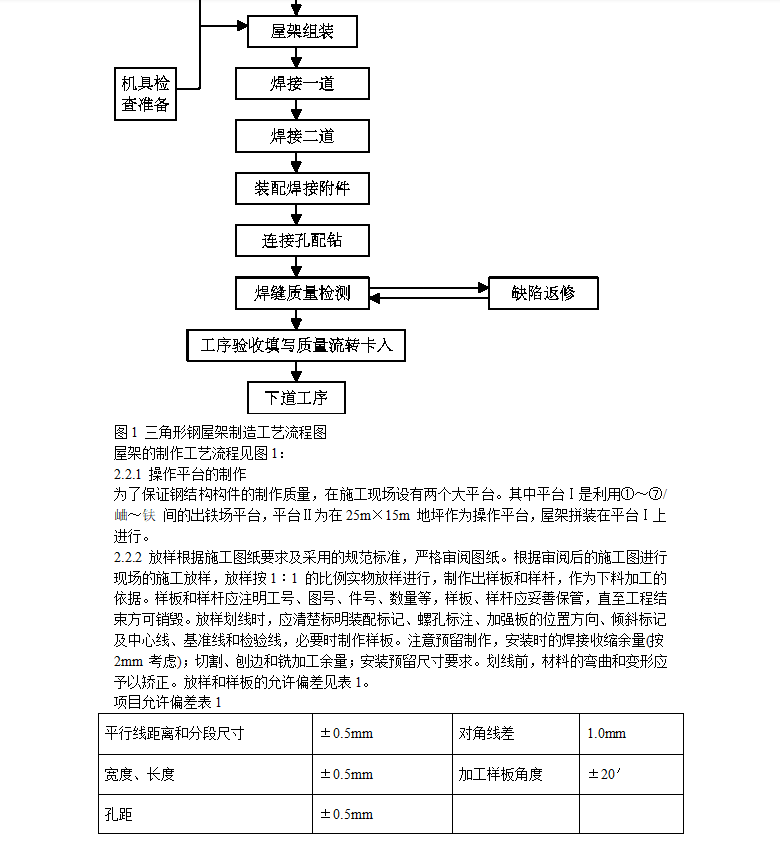

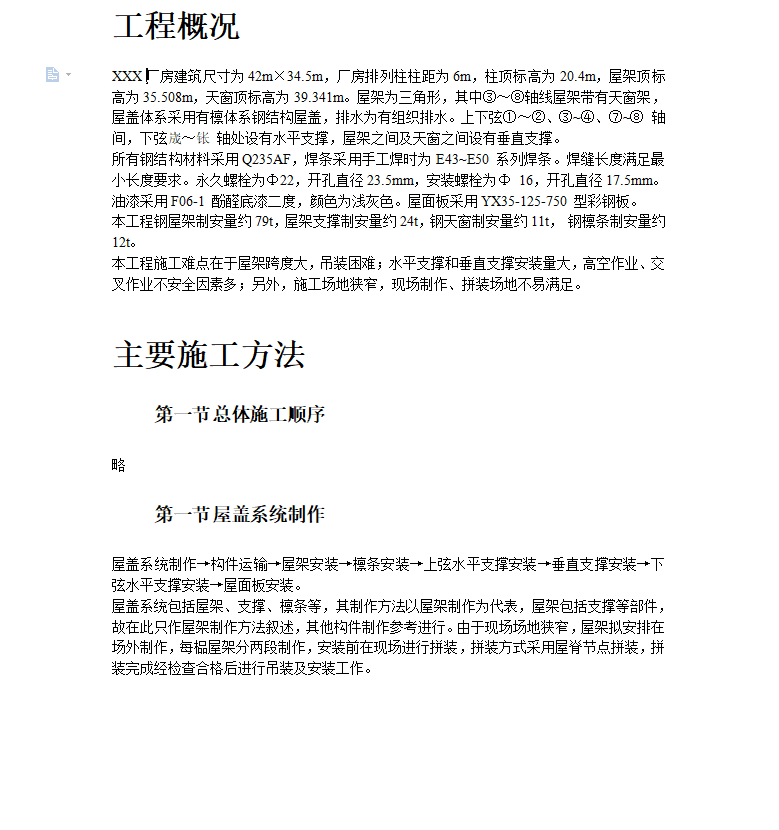

XXX厂房建筑尺寸为42m×34.5m,厂房排列柱柱距为6m,柱顶标高为20.4m,屋架顶标高为35.508m,天窗顶标高为39.341m。屋架为三角形,其中③~⑧轴线屋架带有天窗架,屋盖体系采用有檩体系钢结构屋盖,排水为有组织排水。
所有钢结构材料采用Q235AF,焊条采用手工焊时为E43~E50 系列焊条。焊缝长度满足最小长度要求。永久螺栓为Ф22,开孔直径23.5mm,安装螺栓为Ф 16,开孔直径17.5mm。油漆采用F06-1 酚醛底漆二度,颜色为浅灰色。屋面板采用YX35-125-750 型彩钢板。
本工程钢屋架制安量约79t,屋架支撑制安量约24t,钢天窗制安量约11t, 钢檩条制安量约12t。
本工程施工难点在于屋架跨度大,吊装困难;水平支撑和垂直支撑安装量大,高空作业、交叉作业不安全因素多;另外,施工场地狭窄,现场制作、拼装场地不易满足。
资料截图
  • 厂房钢屋架,钢屋架制作,钢屋架安装
  • 厂房钢屋架,钢屋架制作,钢屋架安装
  • 厂房钢屋架,钢屋架制作,钢屋架安装
