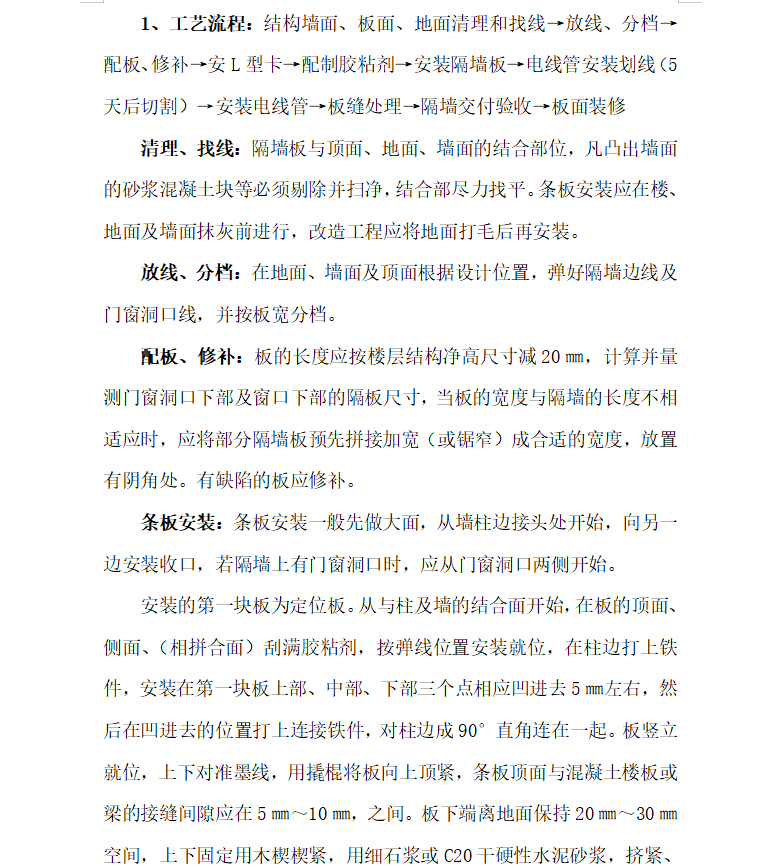

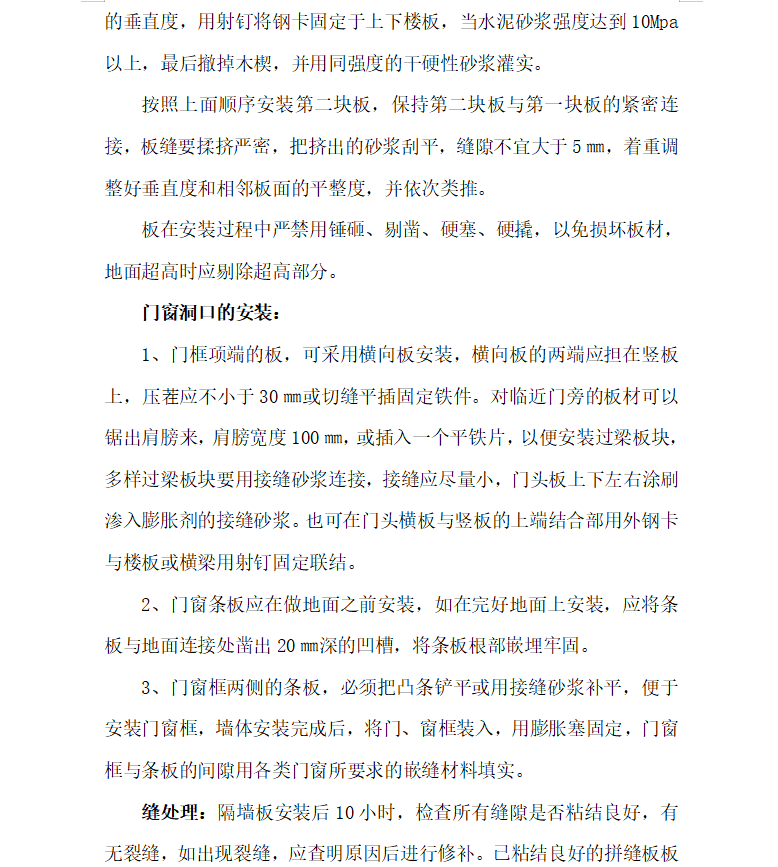

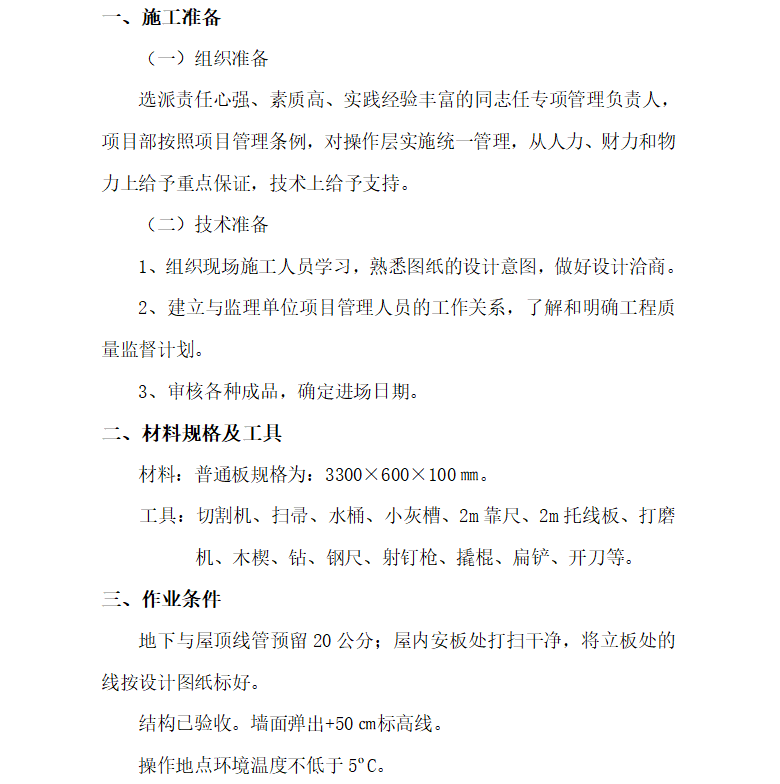

工艺流程:结构墙面、板面、地面清理和找线→放线、分档→配板、修补→安L型卡→配制胶粘剂→安装隔墙板→电线管安装划线(5天后切割)→安装电线管→板缝处理→隔墙交付验收→板面装修
清理、找线:隔墙板与顶面、地面、墙面的结合部位,凡凸出墙面的砂浆混凝土块等必须剔除并扫净,结合部尽力找平。条板安装应在楼、地面及墙面抹灰前进行,改造工程应将地面打毛后再安装。
放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞口线,并按板宽分档。
配板、修补:板的长度应按楼层结构净高尺寸减20㎜,计算并量测门窗洞口下部及窗口下部的隔板尺寸,当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处。有缺陷的板应修补。
