泵站前池改造工程高支撑模板施工专项方案 36P

高支模是指高度大于或等于5米的模板及其支撑系统,故本工程需编制高支撑模板系统专项施工方案。

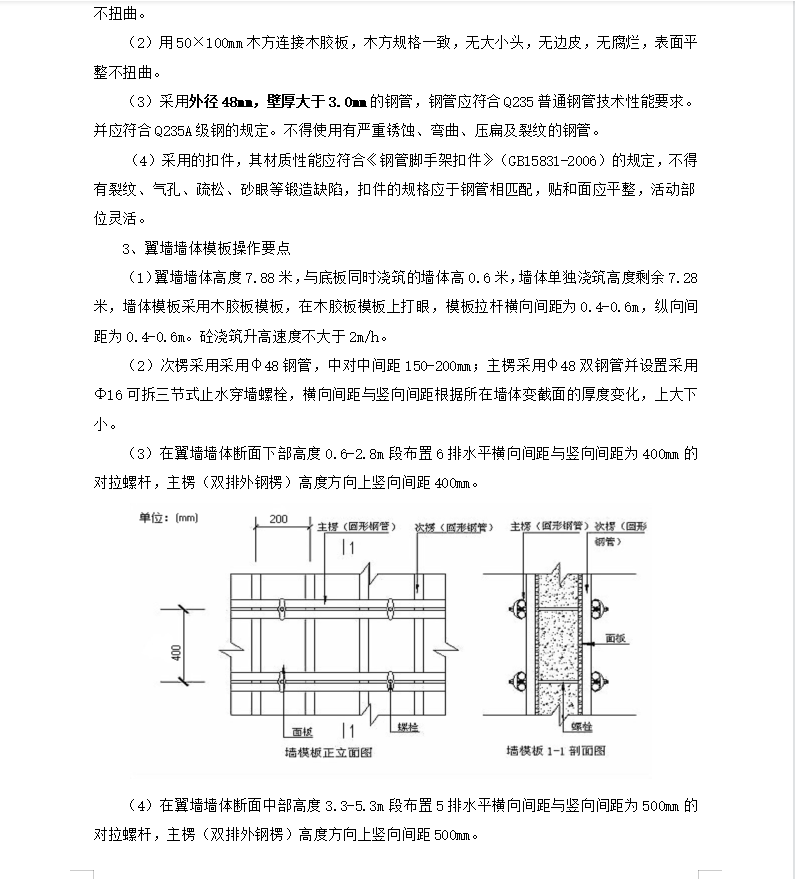

(一)高大模板定义
住建部的建质[2009]87号文,《危险性较大的分部分项工程安全管理办法》的通知中说明:
(1)搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程为危险性较大的分部分项工程。(注意:“此类不需要专家论证”)。
(2)搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上的为“超过一定规模的危险性较大的分部分项工程”。(注意:“此类需要专家论证”)。
