您当前位置:首页 » 结构工程 » 结构施工
大体积混凝土跳仓法施工施工工艺技术23页
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2024-05-10
  • 资料类型:RAR
  • 资料大小:14.6 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
大体积混凝土跳仓法施工施工工艺技术23页
大体积混凝土跳仓法施工施工工艺技术23页,PDF格式。
大体积混凝土的浇筑施工方法
混凝土采用机械振捣,每施工段连续浇筑,浇筑厚度按照300~500mm控制分层浇筑。混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行,当混凝土供应量有保证时,亦可多点同时浇筑,也宜采用二次振捣工艺。
(1)采用分段分层布料、分段分层振捣的施工方法进行施工,混凝土一次浇筑的厚度为300-500mm,分段的长度为20米,尽量延长上下层混凝土的覆盖时间,让混凝土充分散热,但上下层浇捣间歇时间不得超过混凝土初凝时间,布料时在 2~3m 范围内水平移动泵管且边浇筑边退管,混凝土采用插入式高频振动棒进行振捣。

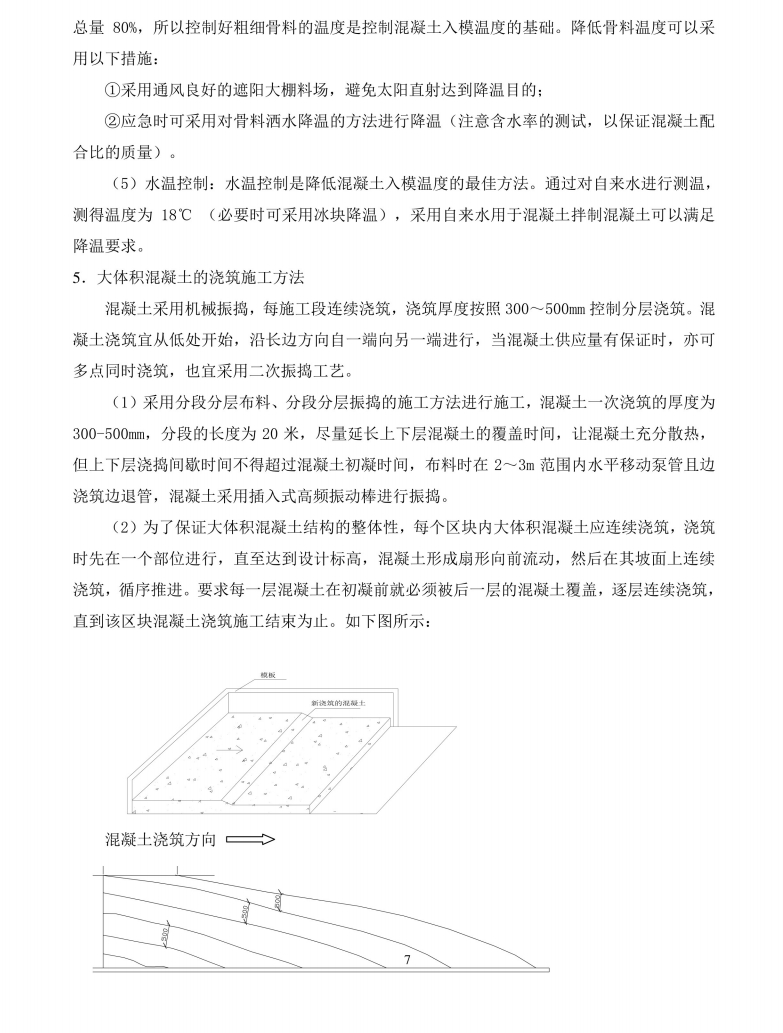

(2)为了保证大体积混凝土结构的整体性,每个区块内大体积混凝土应连续浇筑,浇筑时先在一个部位进行,直至达到设计标高,混凝土形成扇形向前流动,然后在其坡面上连续浇筑,循序推进。要求每一层混凝土在初凝前就必须被后一层的混凝土覆盖,逐层连续浇筑,直到该区块混凝土浇筑施工结束为止。如下图所示:
资料截图
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
  • 大体积混凝土跳仓法施工施工工艺技术23页
