工程质量案例分析及常见质量问题(PPT格式)121P

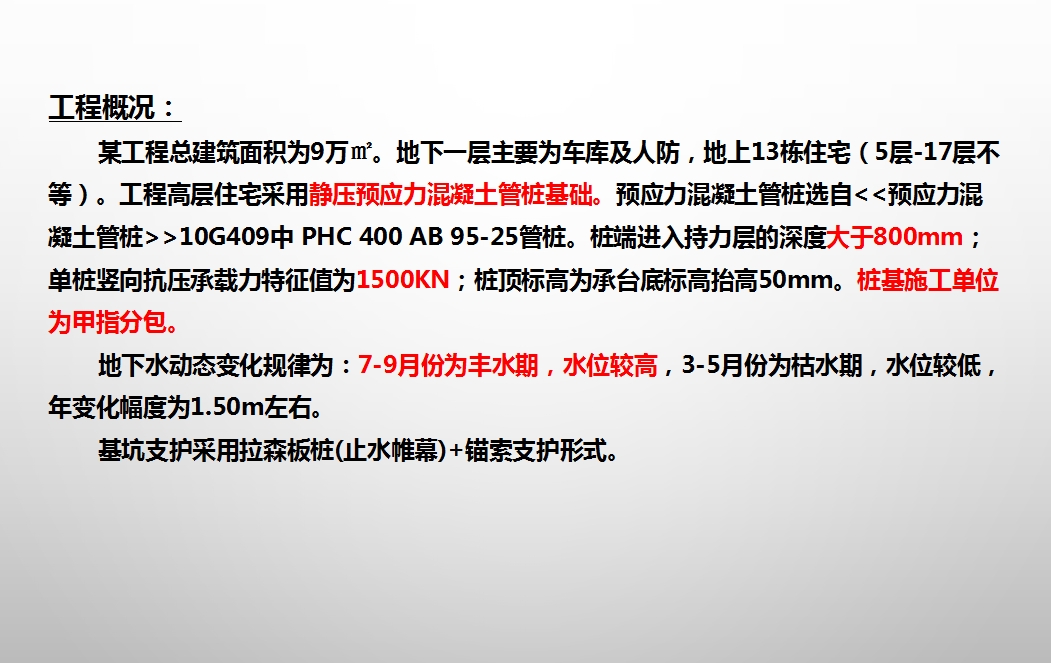

某工程总建筑面积为9万㎡。地下一层主要为车库及人防,地上13栋住宅(5层-17层不等)。工程高层住宅采用静压预应力混凝土管桩基础。预应力混凝土管桩选自<<预应力混凝土管桩>>10G409中 PHC 400 AB 95-25管桩。桩端进入持力层的深度大于800mm;单桩竖向抗压承载力特征值为1500KN;桩顶标高为承台底标高抬高50mm。桩基施工单位为甲指分包。
地下水动态变化规律为:7-9月份为丰水期,水位较高,3-5月份为枯水期,水位较低,年变化幅度为1.50m左右。基坑支护采用拉森板桩(止水帷幕)+锚索支护形式。

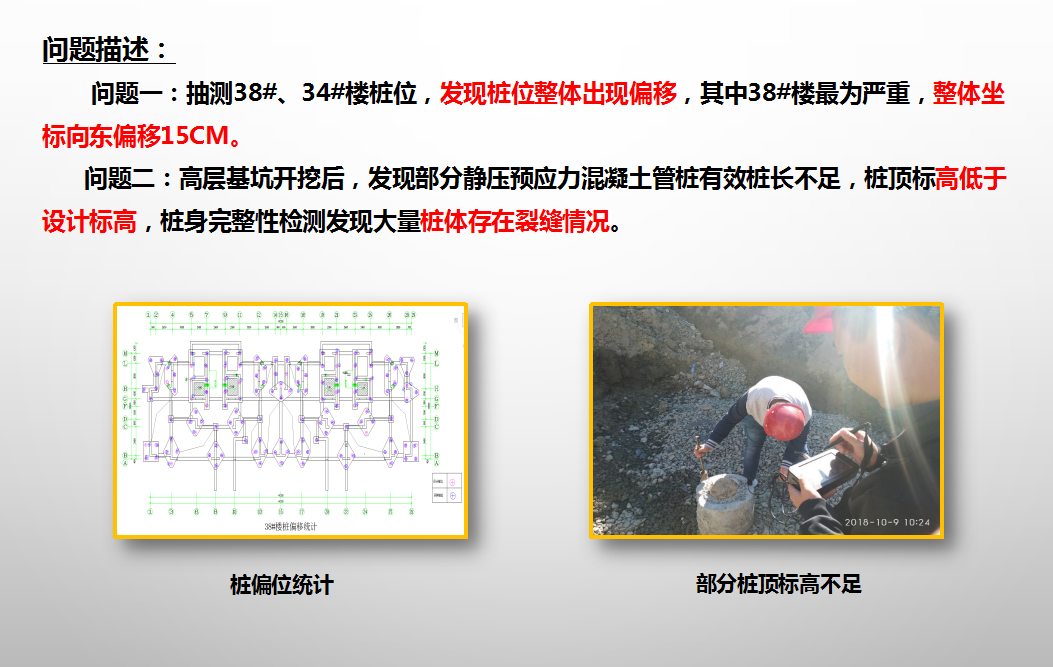

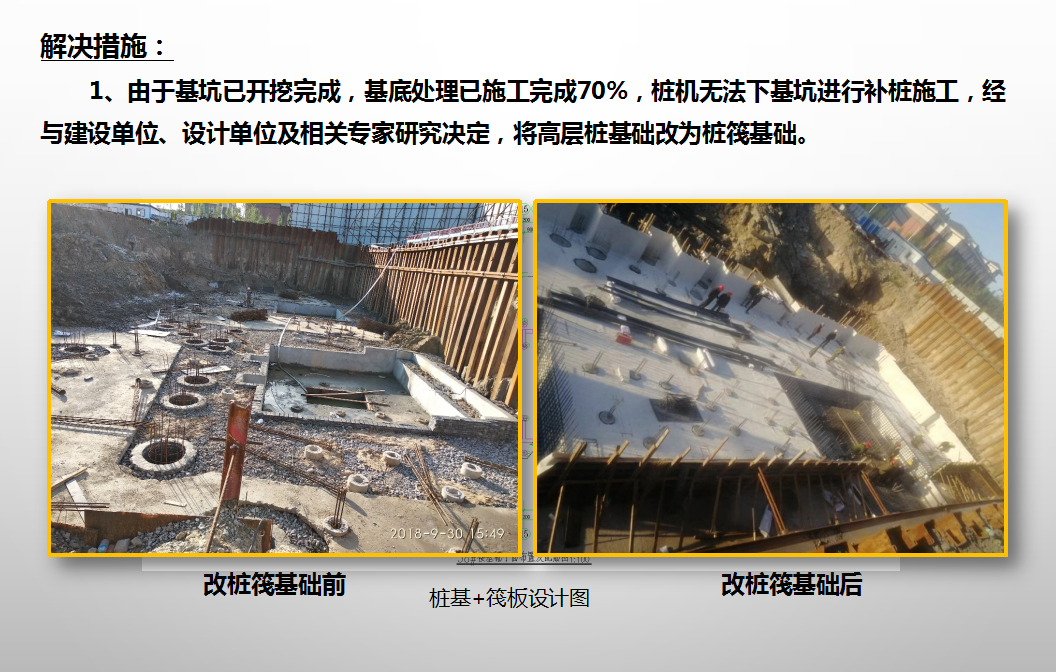

该工程桩基工程虽属于甲指专业分包单位,但总包单位承担相应总包管理连带责任。事件本身造成建设单位、桩基单位、总包单位等相关单位的经济损失。事件的发生后迟迟得不到解决,严重影响建设单位项目开发节奏,影响项目的总工期进度计划,直接导致各方成本增加,尤其是影响总包整个后期的工期计划与投入,抢工费用大量增加;同时,也导致项目的地下室阶段面临冬施作业,增加大量越冬围护措施,质量风险严重加剧。该项目属于大客户项目,事件的发生影响项目第三方检查受检效果,影响业主对项目及公司满意度。
资料截图
  • 工程质量案例分析及常见质量问题(PPT格式)121P
  • 工程质量案例分析及常见质量问题(PPT格式)121P
  • 工程质量案例分析及常见质量问题(PPT格式)121P
  • 工程质量案例分析及常见质量问题(PPT格式)121P
