中建屋面工程施工指导手册  45页

主体结构封顶后,屋面工程前后工序安排如右图所示。
工序要求:

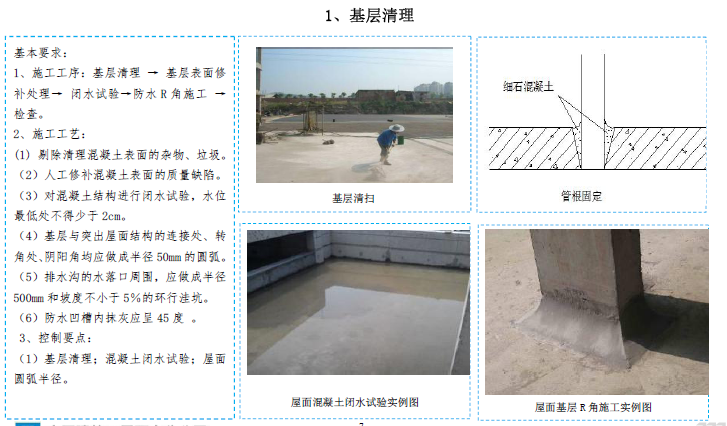

(1) 基层处理,吊洞报验、试水报验、裂缝检查报验。
(2) 防水原材料报验,防水施工前基层报验,试水试验合格。
(3) 保温原材料报验,保温铺设隐蔽验收,注意固化细部处理方法。
(4) 找坡材料验收,施工成型坡度与设计一致。
(5) 刚性层钢筋隐蔽验收,防雷接地网验收合格后进入刚性层施工,分格缝固化图审批合格。
(6) 按固化分格缝进行切割,处理合格后施工增强防水层。
(7) 关水试验合格。
