房屋建设工程现场模板工程施工工艺 63P

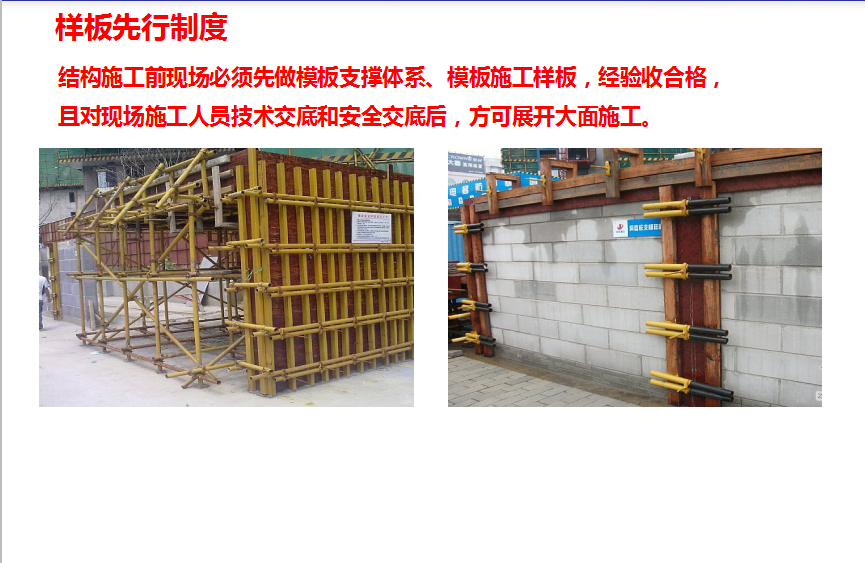

结构施工前现场必须先做模板支撑体系、模板施工样板,经验收合格,且对现场施工人员技术交底和安全交底后,方可展开大面施工。

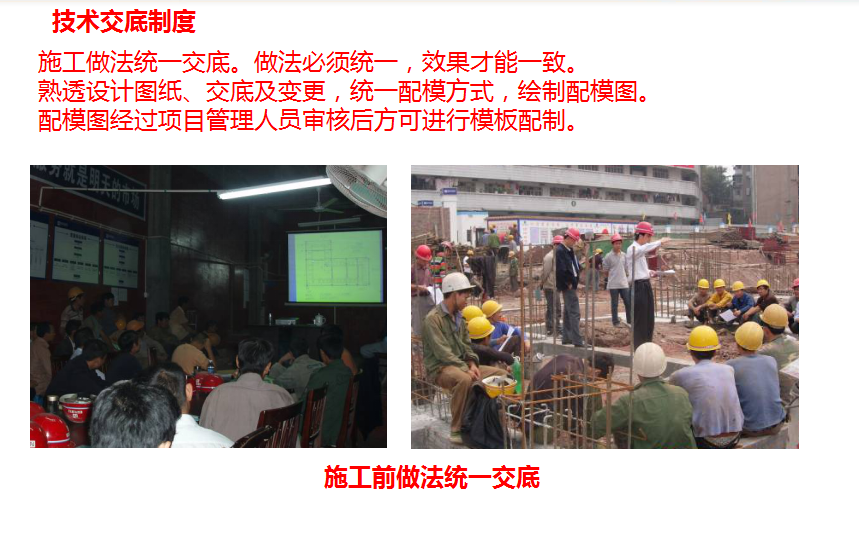

施工做法统一交底。做法必须统一,效果才能一致。熟透设计图纸、交底及变更,统一配模方式,绘制配模图。配模图经过项目管理人员审核后方可进行模板配制。
每层模板使用前必须清理干净,并全面涂刷非油性脱模剂,能有效保护模板,增加模板周转次数,提高脱模性能,确保混凝土观感质量。
1、垫层尺寸控制:放线定位准确,采用独立基础时,垫层尺寸比承台尺寸每边放出10cm,严禁垫层尺寸过大,造成砼浪费。
2、砖胎膜尺寸控制:严格按照图纸尺寸砌筑砖胎膜,严禁砖胎膜尺寸偏大,造成砂石、砖、砼的浪费。
地下室混凝土外墙内外模板间的对拉螺栓上通常按需要焊接止水片,防止沿拉杆形成渗水通道
地下室外墙应设置300高导墙,导墙下口采用钢筋定位,保证截面尺寸,侧面用对拉螺杆加固防止变形。
止水钢板折边朝迎水面,烧焊钢筋支撑间距≤500㎜,利用支撑固定收口网;钢筋支撑除固定收口网外,同时固定止水板,利用支撑控制面层钢筋位置及标高;
大模板通高配制,散拼模板配至梁底。

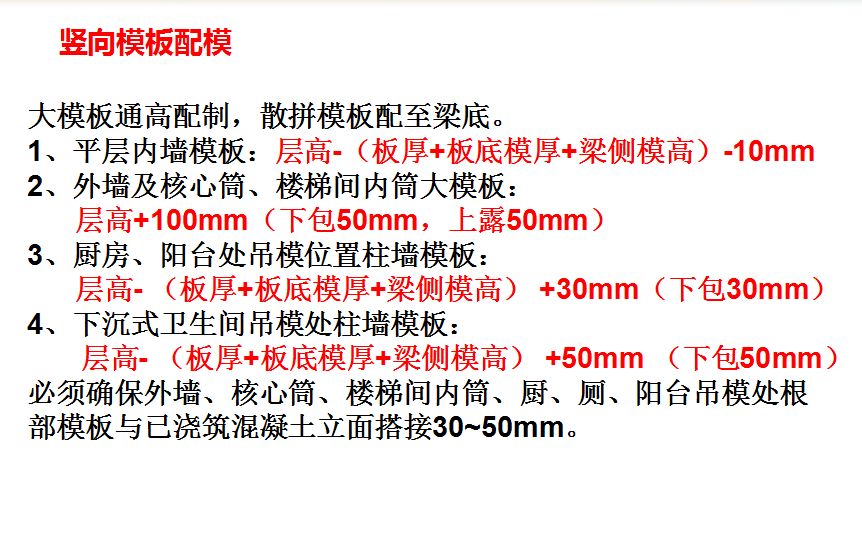

竖向模板配模
1、平层内墙模板:层高-(板厚+板底模厚+梁侧模高)-10mm
2、外墙及核心筒、楼梯间内筒大模板:
层高+100mm(下包50mm,上露50mm)
3、厨房、阳台处吊模位置柱墙模板:
层高- (板厚+板底模厚+梁侧模高) +30mm(下包30mm)
4、下沉式卫生间吊模处柱墙模板:
层高- (板厚+板底模厚+梁侧模高) +50mm (下包50mm)
必须确保外墙、核心筒、楼梯间内筒、厨、厕、阳台吊模处根部模板与已浇筑混凝土立面搭接30~50mm。
梁板模板施工
配模:
板模压梁侧模,梁侧模包梁底模(梁侧模高度=梁高-板厚-板底模厚度+梁底模厚度)
套割尺寸准确,节点处密缝拼模
大模靠边、原边压角原则
配模必须使用圆盘锯集中配制,圆盘锯不得上楼层。
限制使用手工锯及手提电锯配模
边模、100高以上的吊模立面统一高出混凝土成型面50mm;100高以下的吊模、所有挑板侧模及梯步吊模上口与混凝土面平齐,做到整齐划一。
水平构件(梁、板、挑板)模板拆除时间必须由技术人员根据拆模试件强度(或现场回弹后)确定,不得擅自拆模。
应遵循“先支后拆、后支先拆”,“先非承重部位、后承重部位”以及自上而下的原则。
拆模作业不得野蛮施工,不得损坏混凝土构件棱角。严格按文明施工要求作业。
模板拆除后应及时清理、涂刷脱模剂。不得将模板吊运至作业楼层后再清理涂刷脱模剂。
拆模作业管理人员必须巡视,检查卸料平台使用情况、塔吊指挥到位情况、临边防护情况及作业行为,应杜绝高空坠物及其他安全事故发生。
