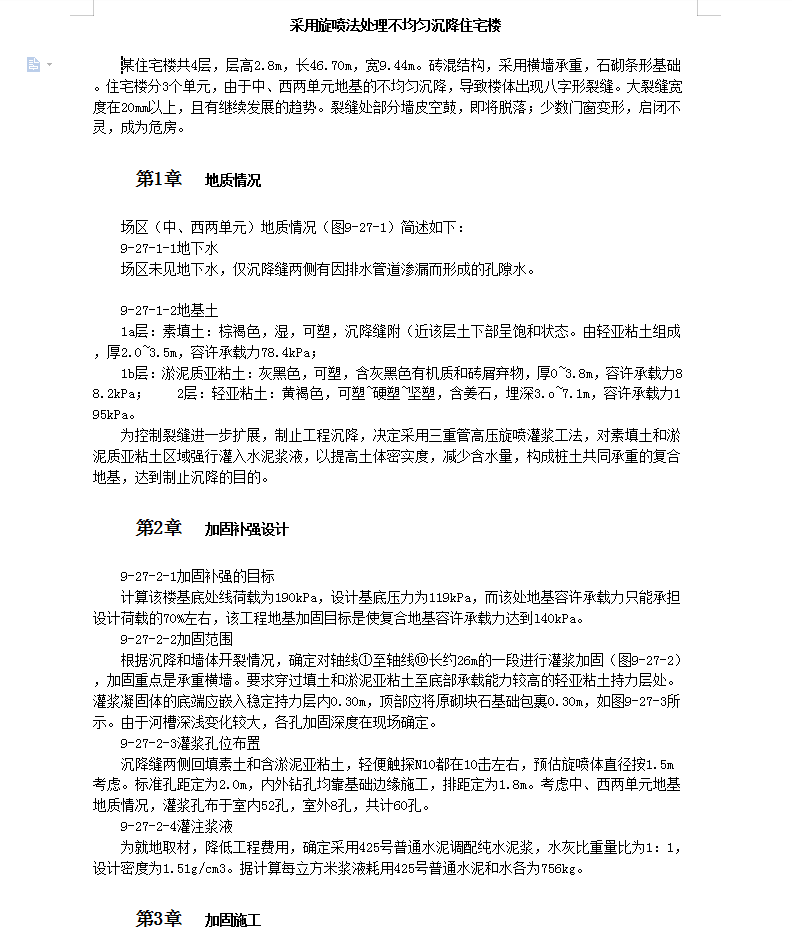

加固施工

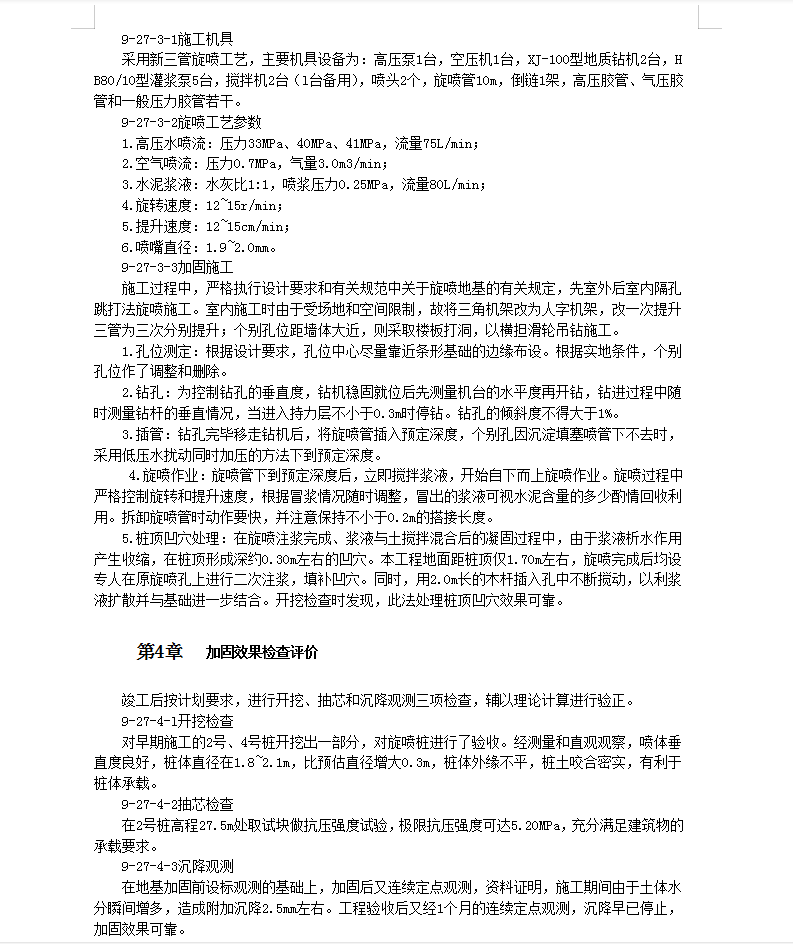

施工过程中,严格执行设计要求和有关规范中关于旋喷地基的有关规定,先室外后室内隔孔跳打法旋喷施工。室内施工时由于受场地和空间限制,故将三角机架改为人字机架,改一次提升三管为三次分别提升;个别孔位距墙体大近,则采取楼板打洞,以横担滑轮吊钻施工。
1.孔位测定:根据设计要求,孔位中心尽量靠近条形基础的边缘布设。根据实地条件,个别孔位作了调整和删除。
2.钻孔:为控制钻孔的垂直度,钻机稳固就位后先测量机台的水平度再开钻,钻进过程中随时测量钻杆的垂直情况,当进入持力层不小于0.3m时停钻。钻孔的倾斜度不得大于1%。
3.插管:钻孔完毕移走钻机后,将旋喷管插入预定深度,个别孔因沉淀填塞喷管下不去时,采用低压水扰动同时加压的方法下到预定深度。
4.旋喷作业:旋喷管下到预定深度后,立即搅拌浆液,开始自下而上旋喷作业。旋喷过程中严格控制旋转和提升速度,根据冒浆情况随时调整,冒出的浆液可视水泥含量的多少酌情回收利用。拆卸旋喷管时动作要快,并注意保持不小于0.2m的搭接长度。
5.桩顶凹穴处理:在旋喷注浆完成、浆液与土搅拌混合后的凝固过程中,由于浆液析水作用产生收缩,在桩顶形成深约0.30m左右的凹穴。本工程地面距桩顶仅1.70m左右,旋喷完成后均设专人在原旋喷孔上进行二次注浆,填补凹穴。同时,用2.0m长的木杆插入孔中不断搅动,以利浆液扩散并与基础进一步结合。开挖检查时发现,此法处理桩顶凹穴效果可靠。
