住宅楼项目交付重点工作策划与实施培训 42P
住宅楼项目交付重点工作策划与实施培训

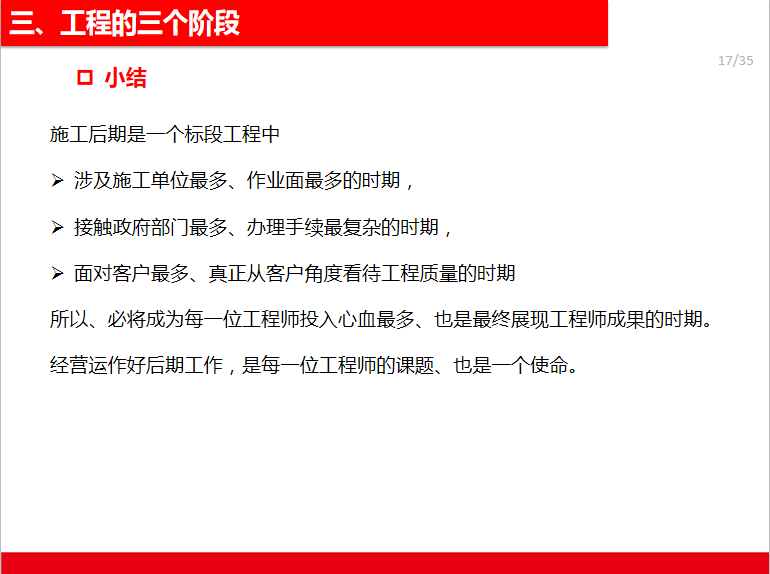

施工后期是一个标段工程中,涉及施工单位最多、作业面最多的时期,接触政府部门最多、办理手续最复杂的时期,面对客户最多、真正从客户角度看待工程质量的时期,所以、必将成为每一位工程师投入心血最多、也是最终展现工程师成果的时期。经营运作好后期工作,是每一位工程师的课题、也是一个使命
