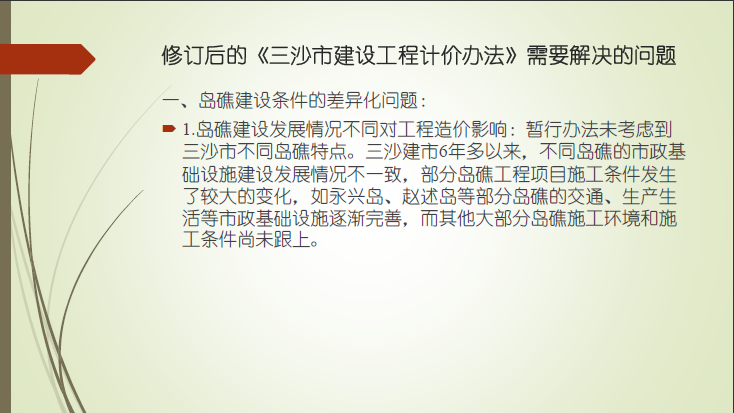

《三沙市工程建设计价办法》交底

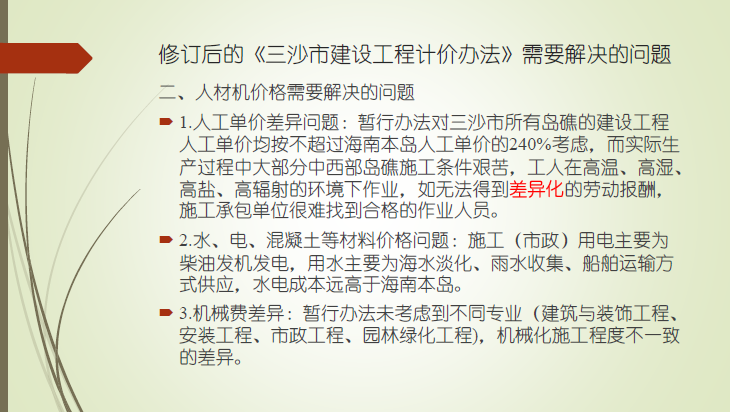

人材机价格需要解决的问题
1.人工单价差异问题:暂行办法对三沙市所有岛礁的建设工程人工单价均按不超过海南本岛人工单价的240%考虑,而实际生产过程中大部分中西部岛礁施工条件艰苦,工人在高温、高湿、高盐、高辐射的环境下作业,如无法得到差异化的劳动报酬,施工承包单位很难找到合格的作业人员。
2.水、电、混凝土等材料价格问题:施工(市政)用电主要为柴油发机发电,用水主要为海水淡化、雨水收集、船舶运输方式供应,水电成本远高于海南本岛。
3.机械费差异:暂行办法未考虑到不同专业(建筑与装饰工程、安装工程、市政工程、园林绿化工程),机械化施工程度不一致的差异。
