探讨软土地基箱涵顶进施工技术 2P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-21
  • 资料类型:RAR
  • 资料大小:2.47 MB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
探讨软土地基箱涵顶进施工技术 2P

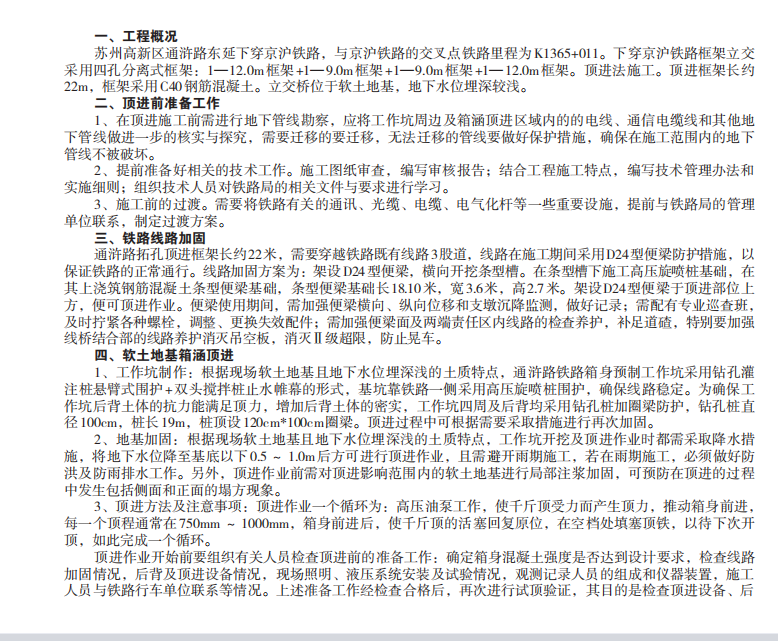

顶进前准备工作:1、在顶进施工前需进行地下管线勘察,应将工作坑周边及箱涵顶进区域内的的电线、通信电缆线和其他地下管线做进一步的核实与探究,需要迁移的要迁移,无法迁移的管线要做好保护措施,确保在施工范围内的地下 管线不被破坏。 2、提前准备好相关的技术工作。施工图纸审查,编写审核报告;结合工程施工特点,编写技术管理办法和 实施细则;组织技术人员对铁路局的相关文件与要求进行学习。 3、施工前的过渡。需要将铁路有关的通讯、光缆、电缆、电气化杆等一些重要设施,提前与铁路局的管理 单位联系,制定过渡方案。
