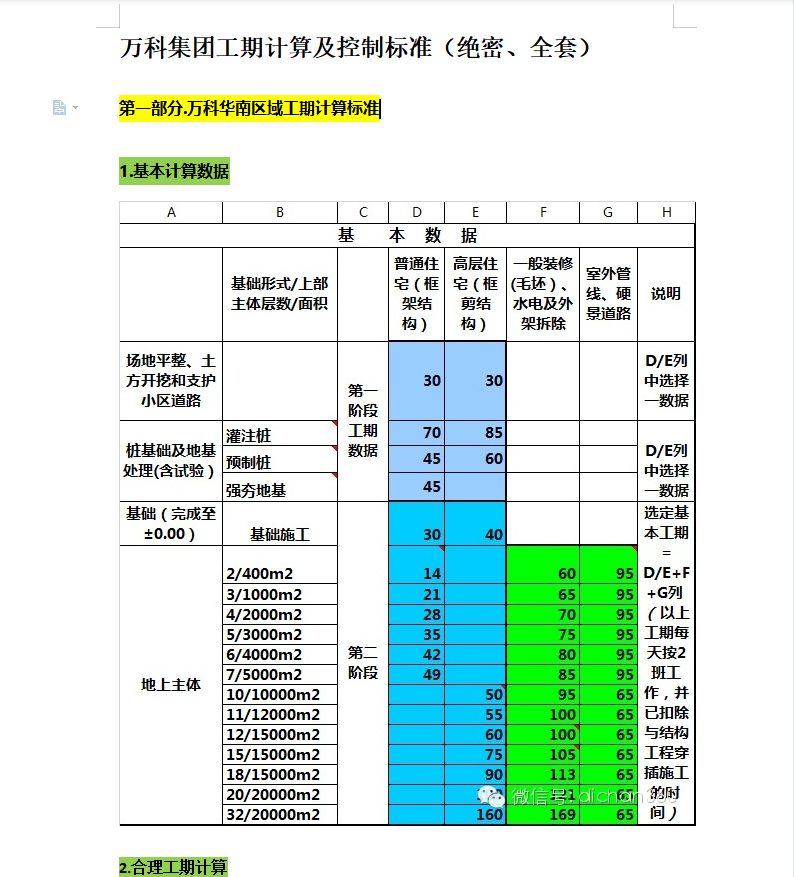

工期计算及控制标准(绝密、全套)

1) 浅基础按天然地基考虑,未考虑人工地基的处理时间;
2) 表中桩基工程的工期已包括了桩基检验的时间;
3) 表中数据均考虑了总包提前进场的条件。如果总包不能提前进场,则增加15天工期;
4) 场地及土方:表中数据均未考虑场地平整及土方基坑等工作。场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;
5) 山地建筑等特殊地形地貌,要具体考虑对基础施工、边 坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30%;
