现浇连续箱梁施工技术交底
一、支撑体系及技术要求

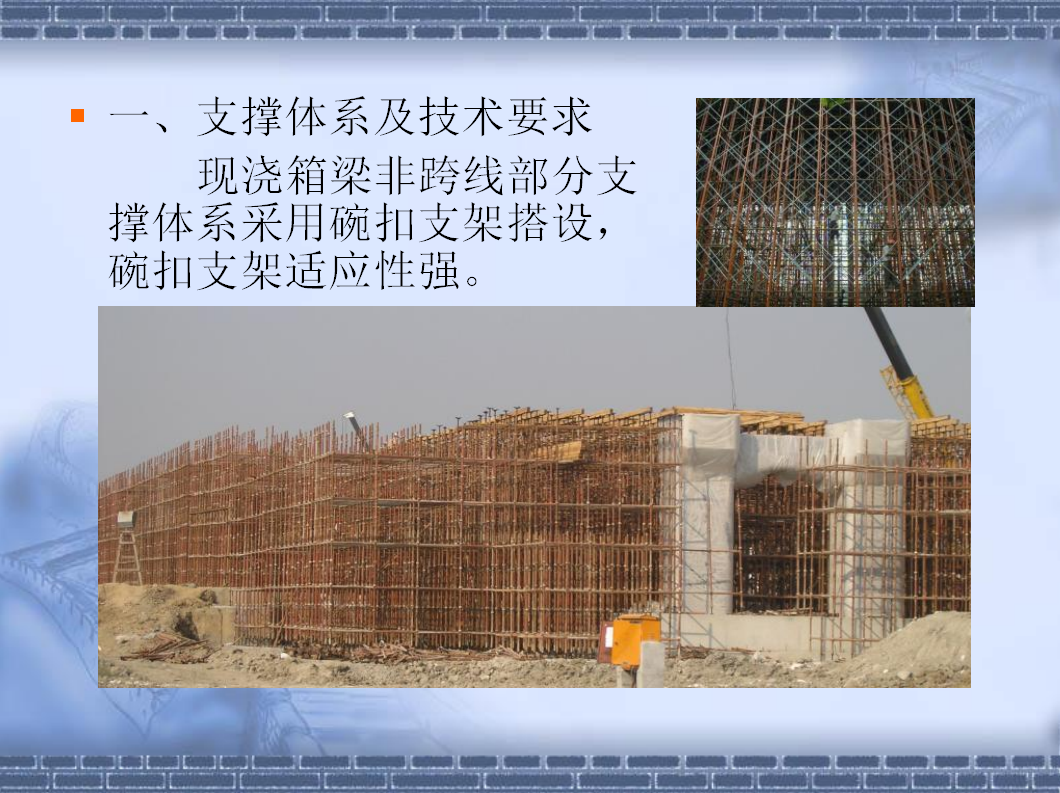

现浇箱梁非跨线部分支撑体系采用碗扣支架搭设,碗扣支架适应性强。
1、支架杆件技术要求

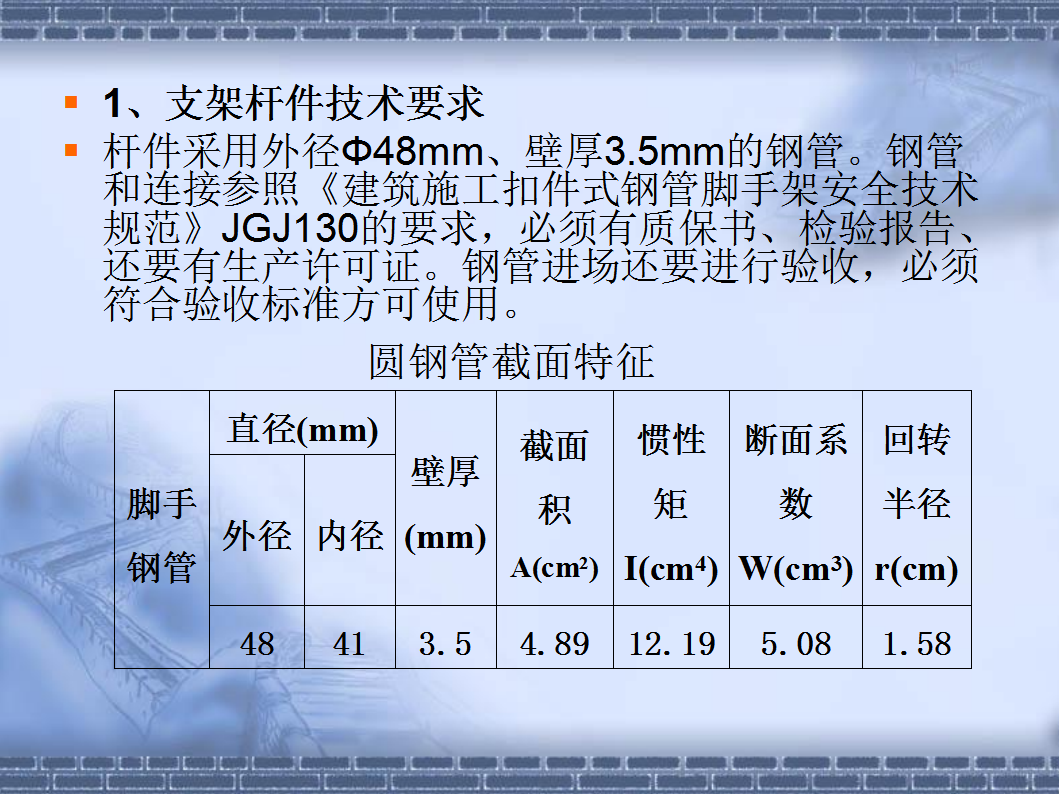

杆件采用外径Φ48mm、壁厚3.5mm的钢管。钢管和连接参照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的要求,必须有质保书、检验报告、还要有生产许可证。钢管进场还要进行验收,必须符合验收标准方可使用。

⑷下碗扣、横杆接头、斜杆接头应采用碳素铸钢制造,其材料机械性能应符合GB11352中ZG230-450的规定。
⑸采用钢板热冲压整体成形的下碗扣,钢板应符合GB700标准中Q235A级钢的要求,板材厚度不得小于6mm。并经600~650·C的时效处理。严禁利用废旧锈蚀钢板改制。
⑹立杆连接外套管壁厚不得小于3.5-0.025mm,内径不大于50mm,外套管长度不得小于160mm,外伸长度不小于110mm。
⑺杆件的焊接应在专用工装上进行,各焊接部位应牢固可靠,焊缝高度不小于3.5mm,其组焊的形位公差应符合下表要求
