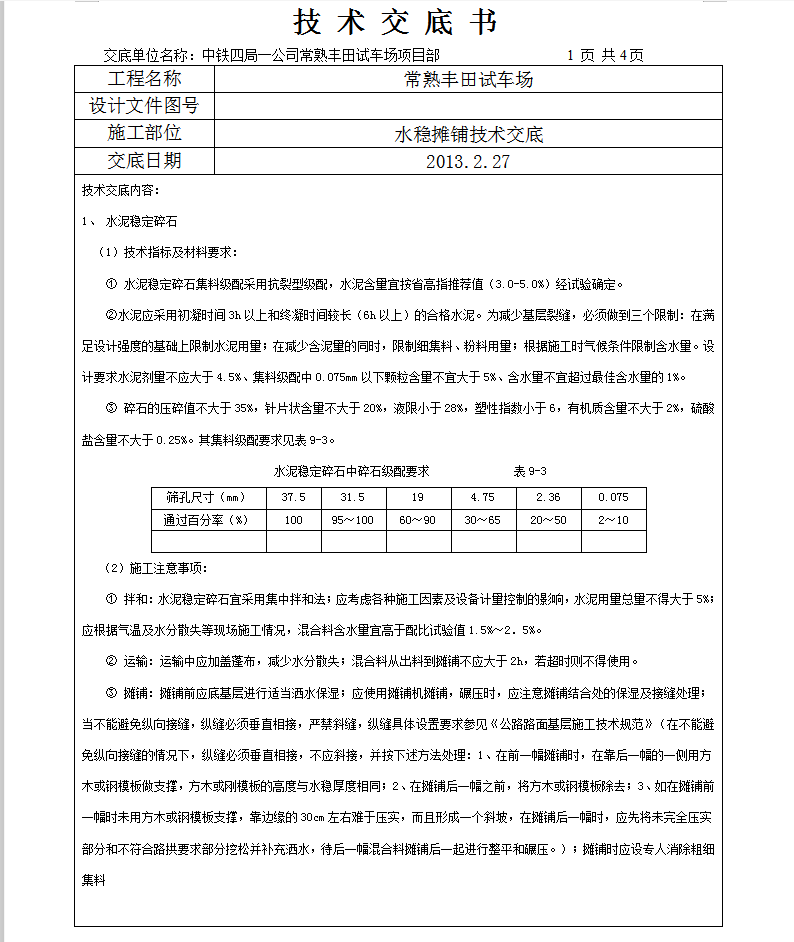

技术交底内容:
1、 水泥稳定碎石
(1)技术指标及材料要求:
① 水泥稳定碎石集料级配采用抗裂型级配,水泥含量宜按省高指推荐值(3.0-5.0%)经试验确定。
②水泥应采用初凝时间3h以上和终凝时间较长(6h以上)的合格水泥。为减少基层裂缝,必须做到三个限制:在满足设计强度的基础上限制水泥用量;在减少含泥量的同时,限制细集料、粉料用量;根据施工时气候条件限制含水量。设计要求水泥剂量不应大于4.5%、集料级配中0.075mm以下颗粒含量不宜大于5%、含水量不宜超过最佳含水量的1%。
③ 碎石的压碎值不大于35%,针片状含量不大于20%,液限小于28%,塑性指数小于6,有机质含量不大于2%,硫酸盐含量不大于0.25%。其集料级配要求见表9-3。
(2)施工注意事项:
① 拌和:水泥稳定碎石宜采用集中拌和法;应考虑各种施工因素及设备计量控制的影响,水泥用量总量不得大于5%;应根据气温及水分散失等现场施工情况,混合料含水量宜高于配比试验值1.5%~2.5%。
② 运输:运输中应加盖蓬布,减少水分散失;混合料从出料到摊铺不应大于2h,若超时则不得使用。
③ 摊铺:摊铺前应底基层进行适当洒水保湿;应使用摊铺机摊铺,碾压时,应注意摊铺结合处的保湿及接缝处理;当不能避免纵向接缝,纵缝必须垂直相接,严禁斜缝,纵缝具体设置要求参见《公路路面基层施工技术规范》(在不能避免纵向接缝的情况下,纵缝必须垂直相接,不应斜接,并按下述方法处理:1、在前一幅摊铺时,在靠后一幅的一侧用方木或钢模板做支撑,方木或刚模板的高度与水稳厚度相同;2、在摊铺后一幅之前,将方木或钢模板除去;3、如在摊铺前一幅时未用方木或钢模板支撑,靠边缘的30cm左右难于压实,而且形成一个斜坡,在摊铺后一幅时,应先将未完全压实部分和不符合路拱要求部分挖松并补充洒水,待后一幅混合料摊铺后一起进行整平和碾压。);摊铺时应设专人消除粗细集料
