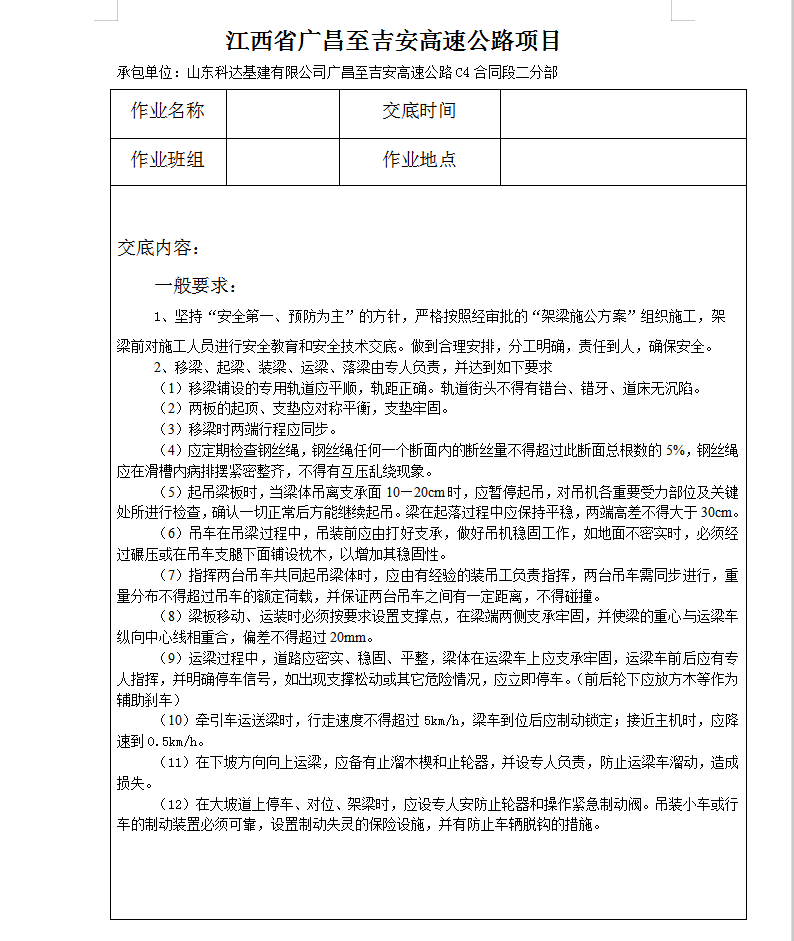

高速公路架梁施工安全技术交底
一般要求:
1、坚持“安全第一、预防为主”的方针,严格按照经审批的“架梁施公方案”组织施工,架梁前对施工人员进行安全教育和安全技术交底。做到合理安排,分工明确,责任到人,确保安全。
2、移梁、起梁、装梁、运梁、落梁由专人负责,并达到如下要求
(1)移梁铺设的专用轨道应平顺,轨距正确。轨道街头不得有错台、错牙、道床无沉陷。
(2)两板的起顶、支垫应对称平衡,支垫牢固。
(3)移梁时两端行程应同步。
(4)应定期检查钢丝绳,钢丝绳任何一个断面内的断丝量不得超过此断面总根数的5%,钢丝绳应在滑槽内病排摆紧密整齐,不得有互压乱绕现象。
(5)起吊梁板时,当梁体吊离支承面10—20cm时,应暂停起吊,对吊机各重要受力部位及关键处所进行检查,确认一切正常后方能继续起吊。梁在起落过程中应保持平稳,两端高差不得大于30cm。
(6)吊车在吊梁过程中,吊装前应由打好支承,做好吊机稳固工作,如地面不密实时,必须经过碾压或在吊车支腿下面铺设枕木,以增加其稳固性。
(7)指挥两台吊车共同起吊梁体时,应由有经验的装吊工负责指挥,两台吊车需同步进行,重量分布不得超过吊车的额定荷载,并保证两台吊车之间有一定距离,不得碰撞。
(8)梁板移动、运装时必须按要求设置支撑点,在梁端两侧支承牢固,并使梁的重心与运梁车纵向中心线相重合,偏差不得超过20mm。
(9)运梁过程中,道路应密实、稳固、平整,梁体在运梁车上应支承牢固,运梁车前后应有专人指挥,并明确停车信号,如出现支撑松动或其它危险情况,应立即停车。(前后轮下应放方木等作为辅助刹车)
(10)牵引车运送梁时,行走速度不得超过5km/h,梁车到位后应制动锁定;接近主机时,应降速到0.5km/h。
(11)在下坡方向向上运梁,应备有止溜木楔和止轮器,并设专人负责,防止运梁车溜动,造成损失。

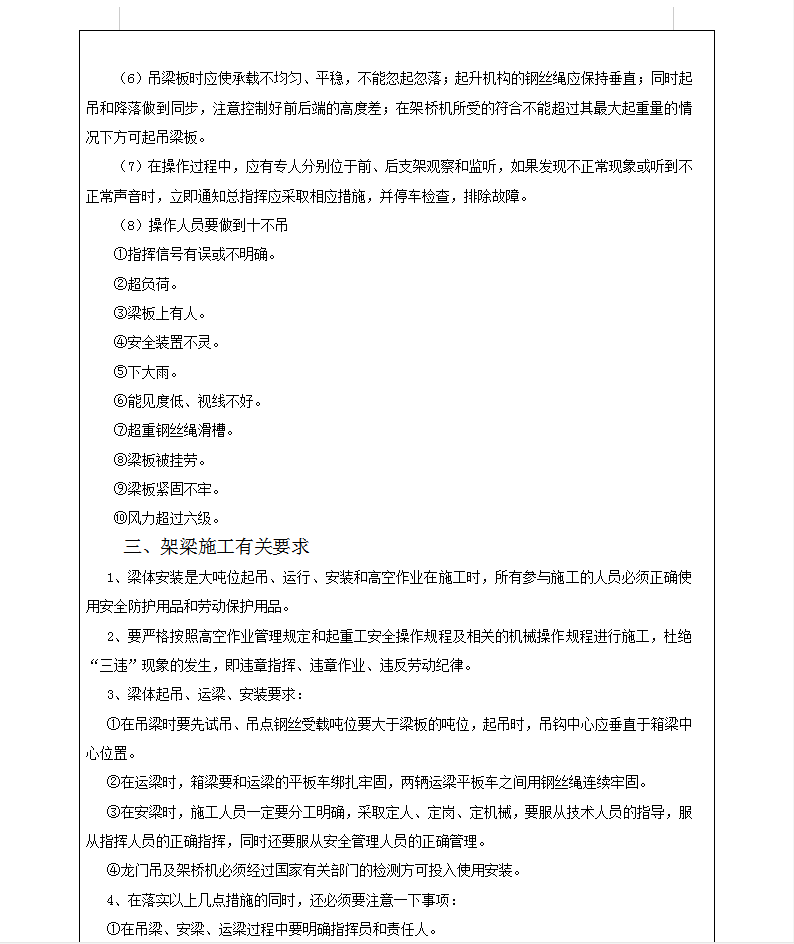

(12)在大坡道上停车、对位、架梁时,应设专人安防止轮器和操作紧急制动阀。吊装小车或行车的制动装置必须可靠,设置制动失灵的保险设施,并有防止车辆脱钩的措施。
