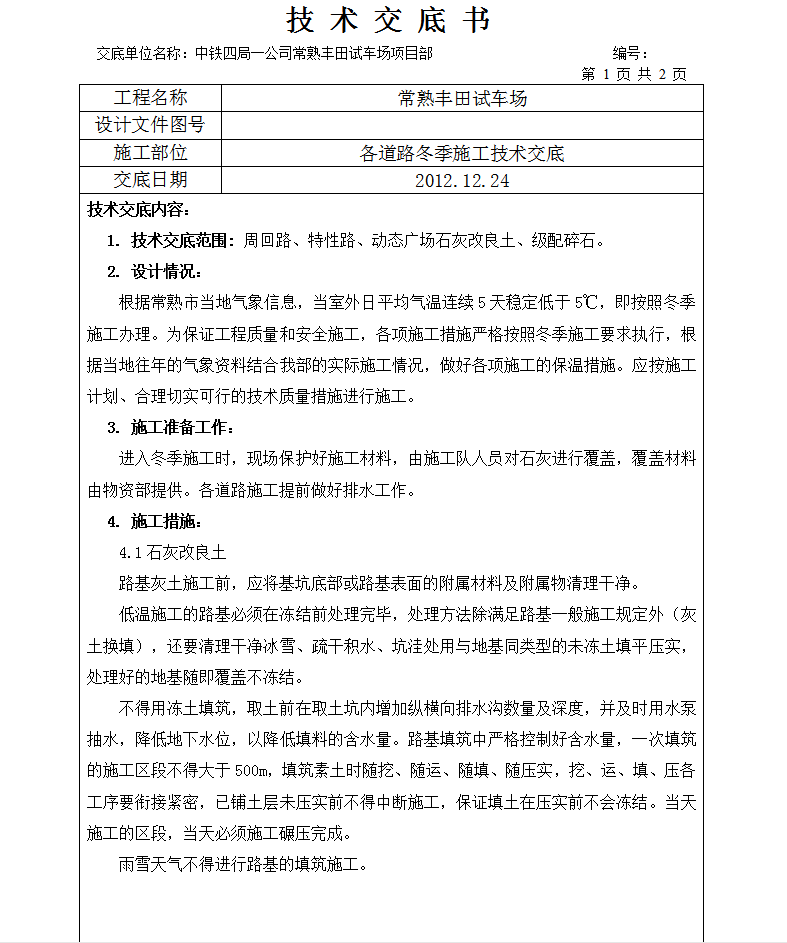

技术交底内容:
1.技术交底范围: 周回路、特性路、动态广场石灰改良土、级配碎石。
2.设计情况:
根据常熟市当地气象信息,当室外日平均气温连续5天稳定低于5℃,即按照冬季施工办理。为保证工程质量和安全施工,各项施工措施严格按照冬季施工要求执行,根据当地往年的气象资料结合我部的实际施工情况,做好各项施工的保温措施。应按施工计划、合理切实可行的技术质量措施进行施工。
3.施工准备工作:
进入冬季施工时,现场保护好施工材料,由施工队人员对石灰进行覆盖,覆盖材料由物资部提供。各道路施工提前做好排水工作。
4.施工措施:
4.1石灰改良土
路基灰土施工前,应将基坑底部或路基表面的附属材料及附属物清理干净。
低温施工的路基必须在冻结前处理完毕,处理方法除满足路基一般施工规定外(灰土换填),还要清理干净冰雪、疏干积水、坑洼处用与地基同类型的未冻土填平压实,处理好的地基随即覆盖不冻结。
不得用冻土填筑,取土前在取土坑内增加纵横向排水沟数量及深度,并及时用水泵抽水,降低地下水位,以降低填料的含水量。路基填筑中严格控制好含水量,一次填筑的施工区段不得大于500m,填筑素土时随挖、随运、随填、随压实,挖、运、填、压各工序要衔接紧密,已铺土层未压实前不得中断施工,保证填土在压实前不会冻结。当天施工的区段,当天必须施工碾压完成。
雨雪天气不得进行路基的填筑施工。
