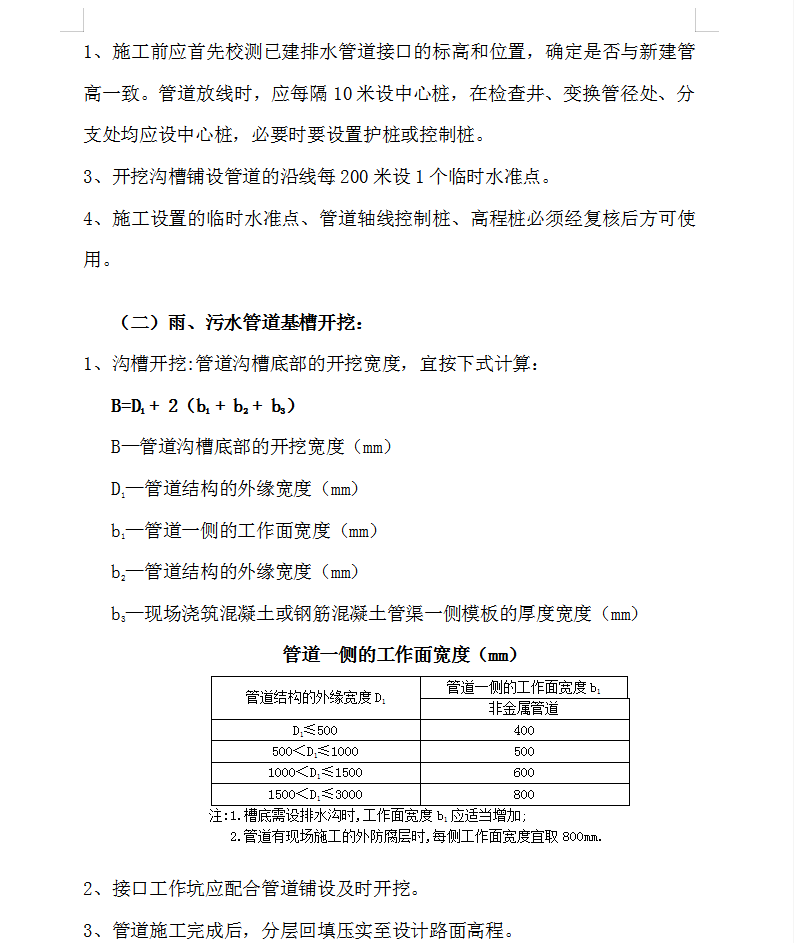

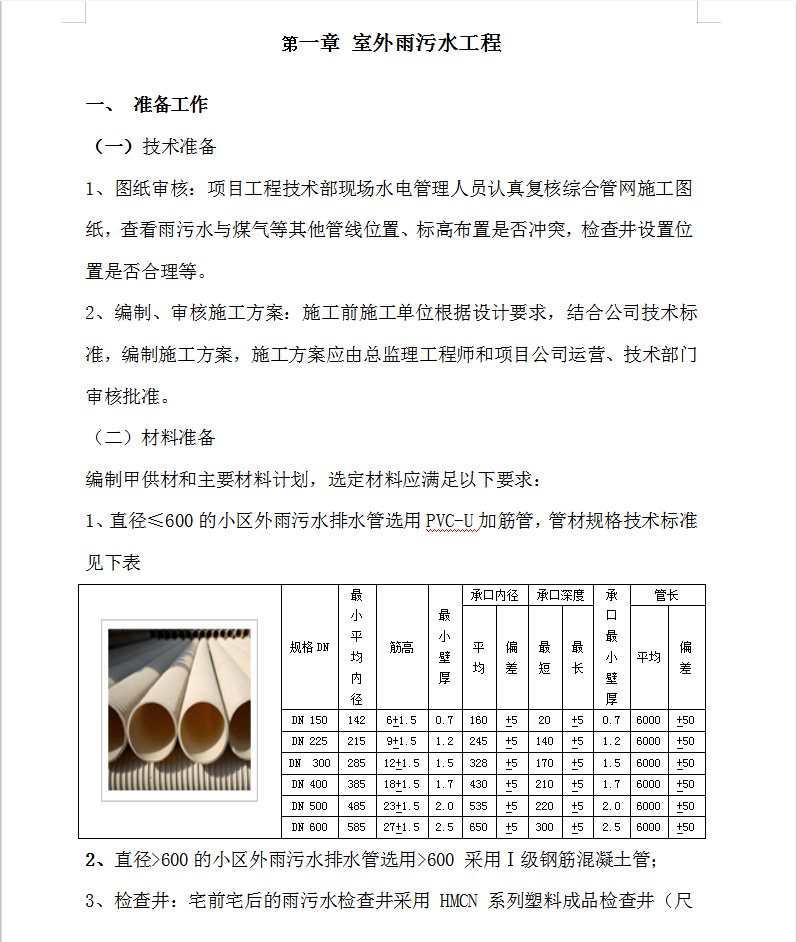

一、准备工作
(一)技术准备
1、图纸审核:项目工程技术部现场水电管理人员认真复核综合管网施工图纸,查看雨污水与煤气等其他管线位置、标高布置是否冲突,检查井设置位置是否合理等。
2、编制、审核施工方案:施工前施工单位根据设计要求,结合公司技术标准,编制施工方案,施工方案应由总监理工程师和项目公司运营、技术部门审核批准。
(二)材料准备
编制甲供材和主要材料计划,选定材料应满足以下要求:
1、直径≤600的小区外雨污水排水管选用PVC-U加筋管,
2、直径>600的小区外雨污水排水管选用>600 采用Ⅰ级钢筋混凝土管;

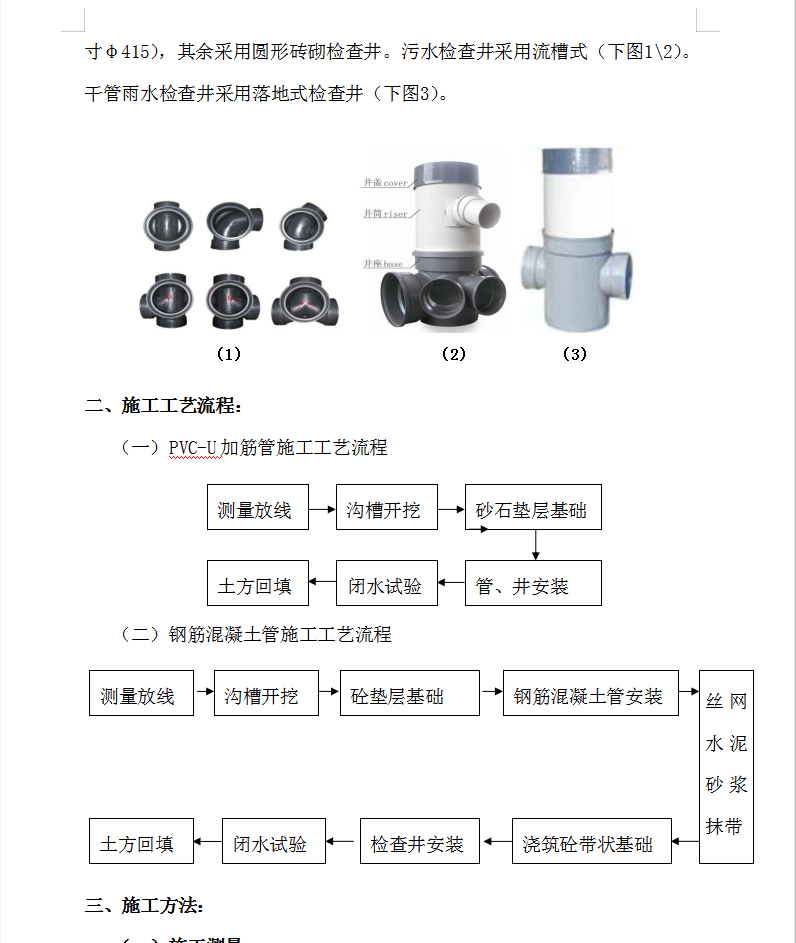

3、检查井:宅前宅后的雨污水检查井采用 HMCN 系列塑料成品检查井(尺寸φ415),其余采用圆形砖砌检查井。污水检查井采用流槽式(下图1\2)。干管雨水检查井采用落地式检查井
