高速公路施工组织设计 70页
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-02-11
  • 资料类型:RAR
  • 资料大小:4.74 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高速公路施工组织设计 70页

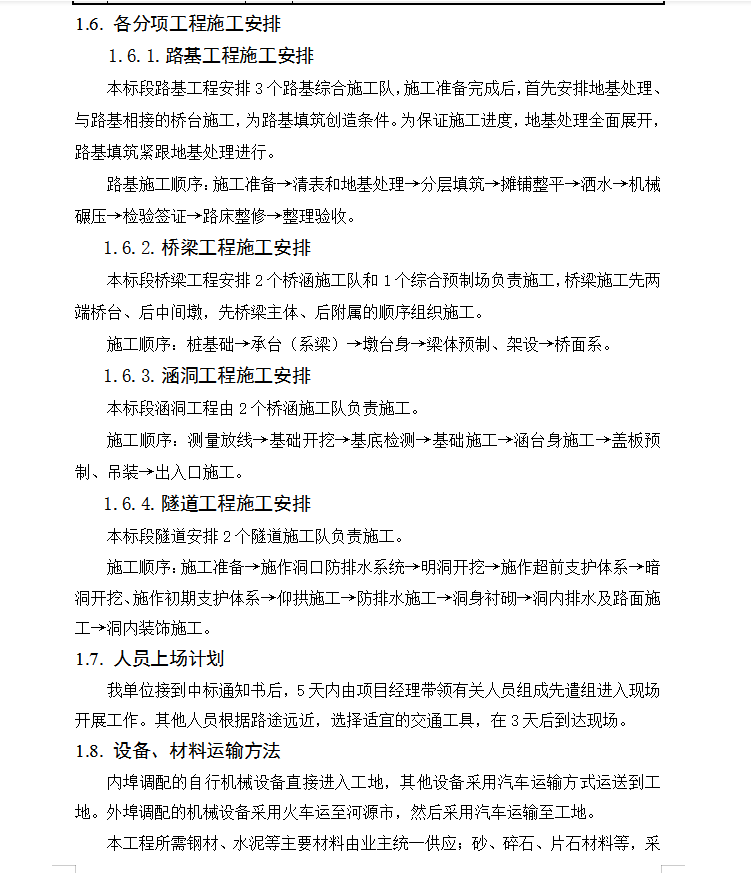

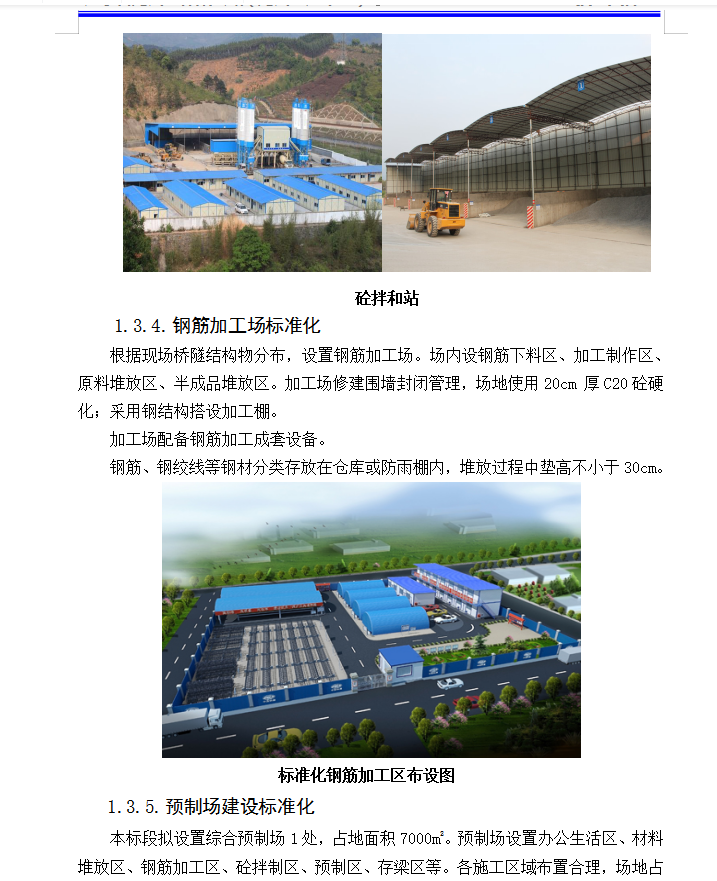

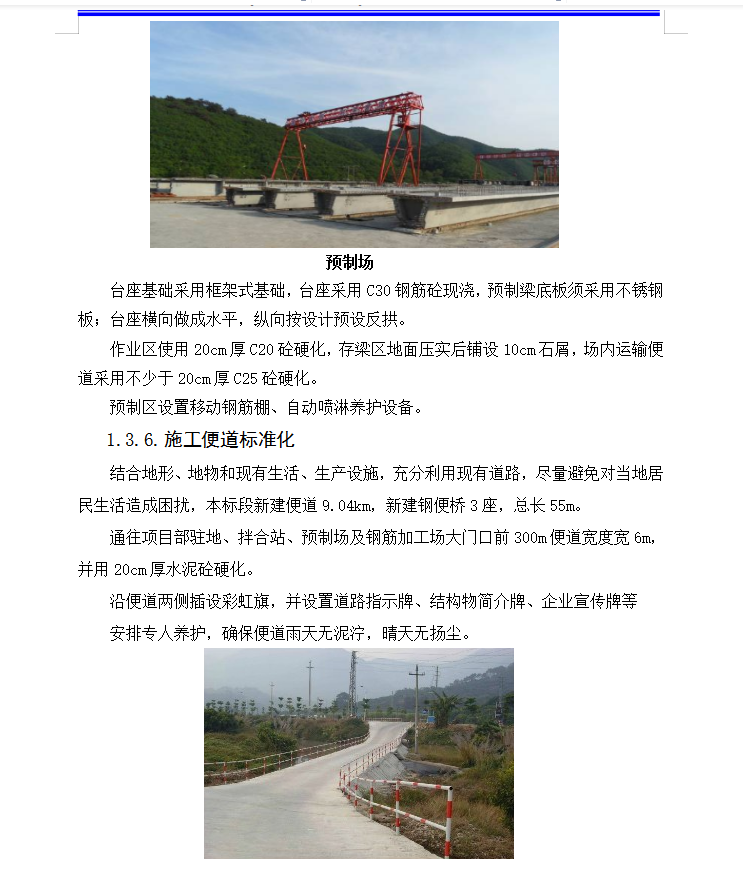

东联隧道全长902m(双洞)地质条件较差,均为Ⅳ、Ⅴ围岩;且隧道左、右洞浅埋段达1124m,穿越4处沟谷浅埋,埋深约15m~25m;施工中不可预见因素较多。本合同段线路较长,路基土石方方量大,其中挖土石方约326万m3,填方约252万m3;高填深挖路段较多。
