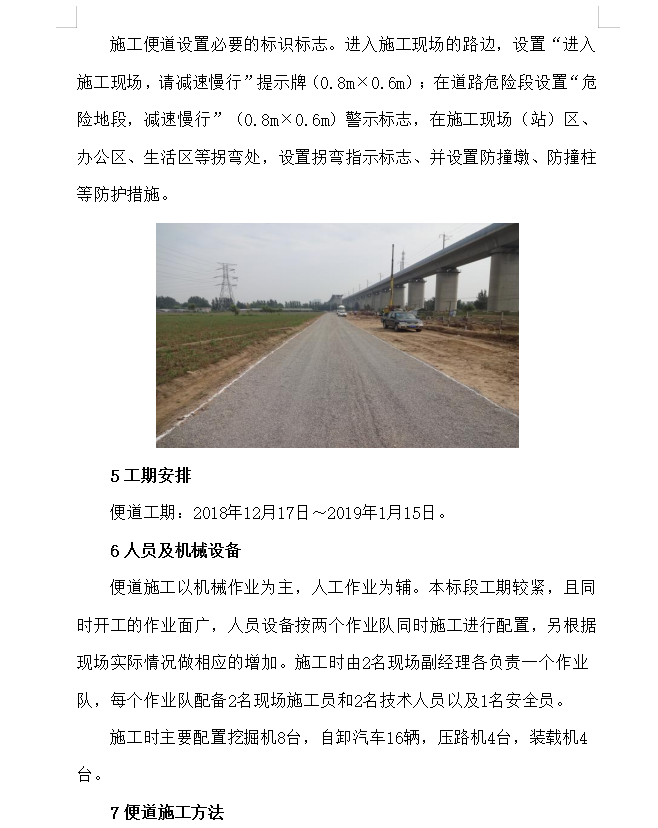

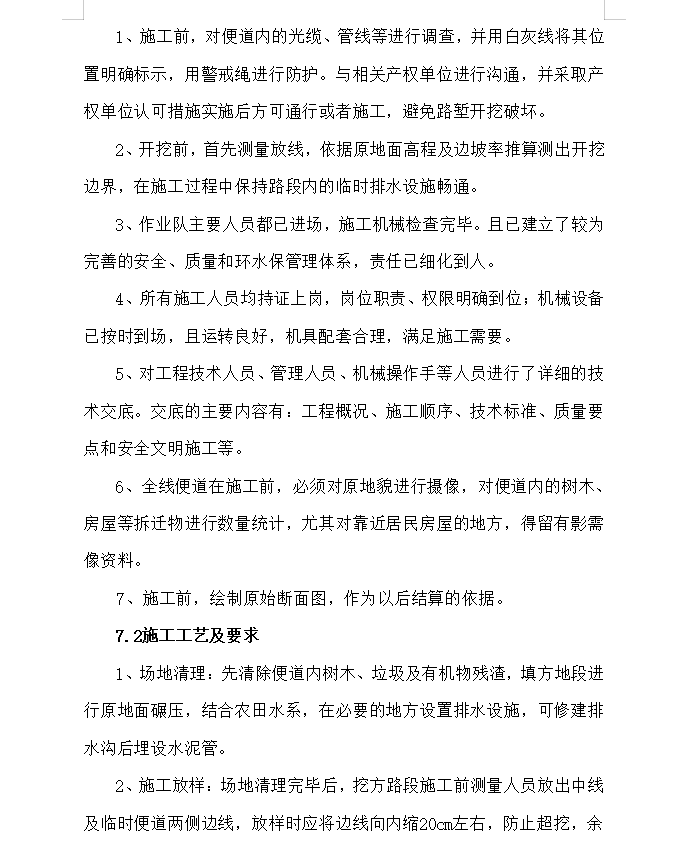

新建铁路站前工程施工便道建设方案 36p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-03-01
  • 资料类型:RAR
  • 资料大小:37.8 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
新建铁路站前工程施工便道建设方案 36p
新建铁路xx至xx铁路HHZQ-2标段线路位于xx省xx市xx县、xx县境内,线路起于浠水特大桥黄梅台尾DK32+009.85,终于范家岗特大桥黄冈台尾DK64+762.06,标段全长31.083km。包含双线桥梁18座/22.379km,占线路全长的72%;隧道4座/2.059km,占线路全长的6.6%;路基22段/6.646km,占线路全长的21.4%;1个梁场(负责DK33+256~DK58+869范围内制架梁),车站2座:浠水南站、蕲春南站,全线双块式轨枕预制场1座(承担DK0+306.011~DK127+136.87范围约40万根轨枕预制),全线铺轨(含道岔铺设)(含接入既有浠水站的全部相关工程),标段内所有生产、生活用房的场坪、通所道路等相关工程。
