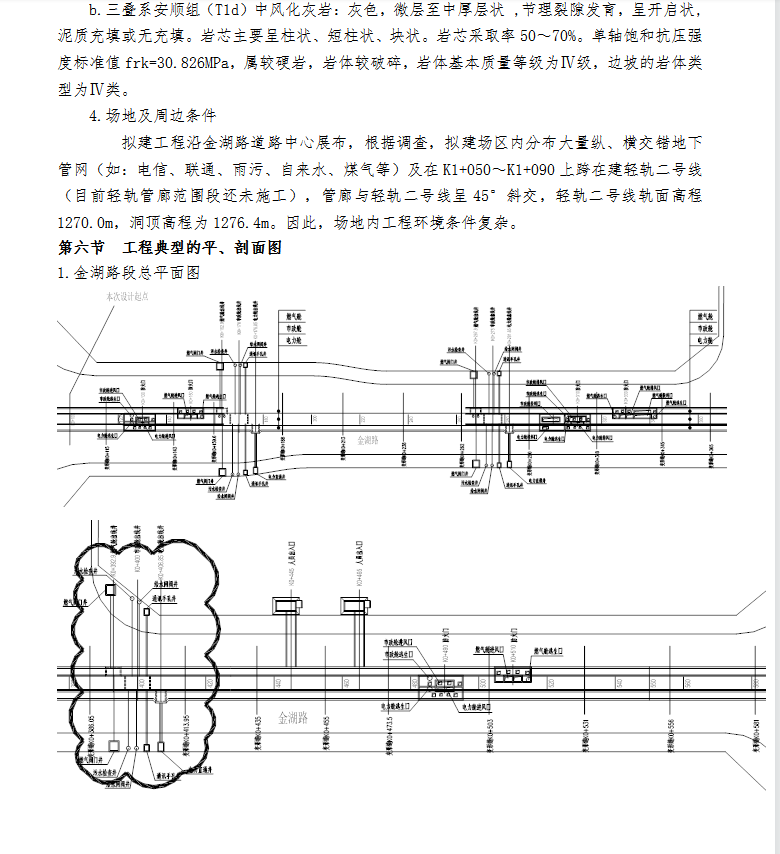

为揭露地下综合管廊工程场区土层特征及厚度变化,结合开挖后形成临时性基坑边坡勘察,本次地下综合管廊按左、右二条纵轴线布置钻孔(左、右勘探线管廊结构边线布置),按中桩20m间距布置钻孔,每20.00m处的横断面布置2个钻孔,布置钻孔146个。一般性钻孔钻入沟底以下控制持力层深度不少于5m,控制性钻孔钻入沟底以下控制持力层深度不少于8m。本次勘察共布置146个钻孔。其中施工钻孔126个,其中K0+000~K0+120段、K1+400~K1+440段,因管网及现场开挖等因素无法施钻,待条件具备后再进行补钻。
