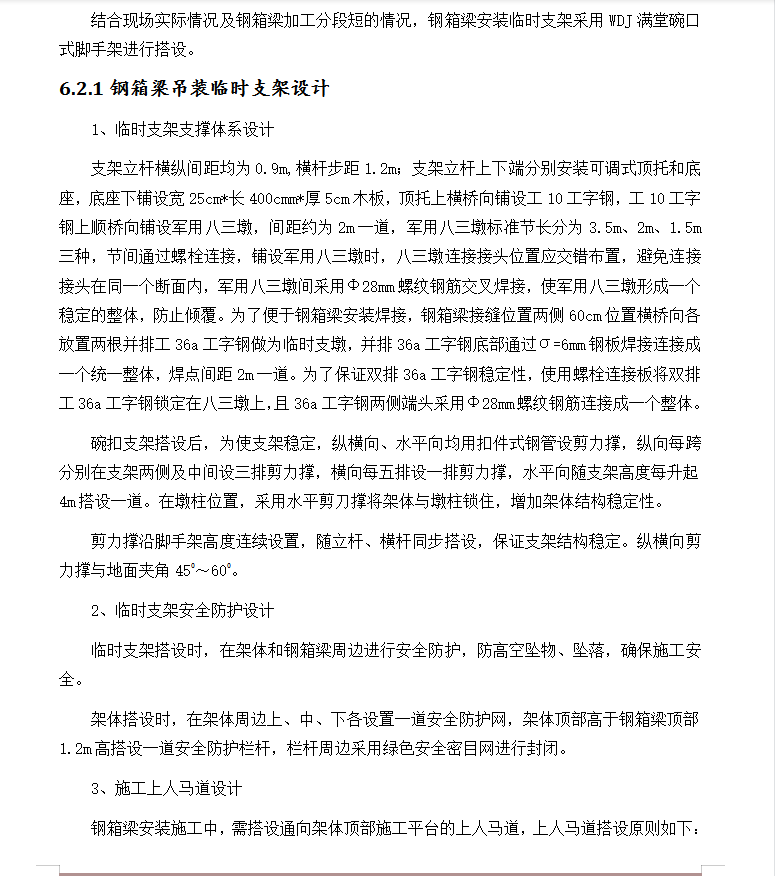

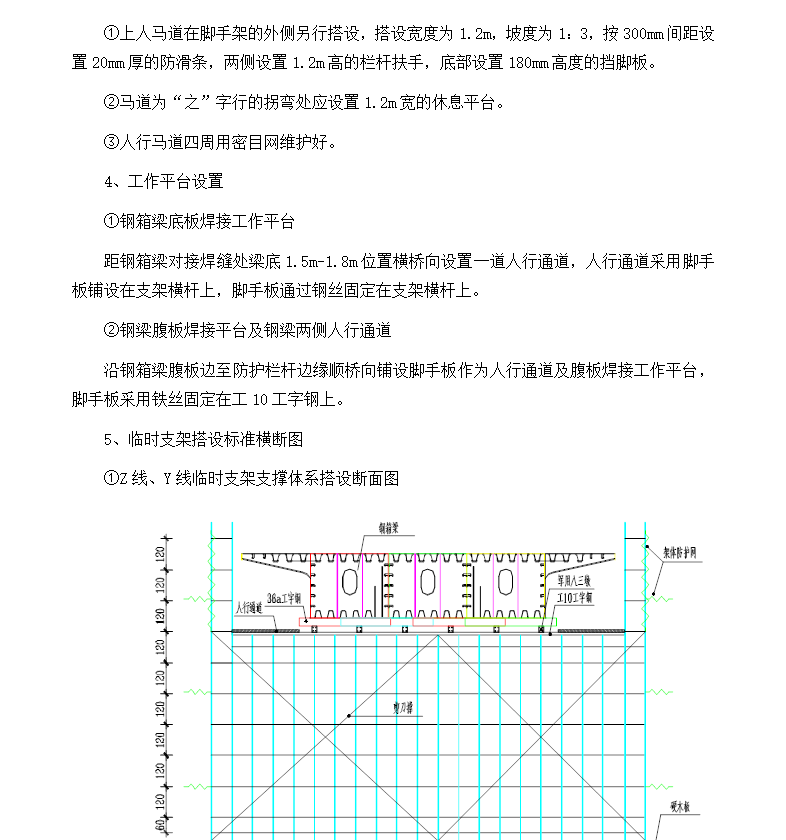

钢箱梁安装方案 45p
xx西站西纵联络线立交工程三标段为快速路西纵联络线立交项目高架桥工程的北段,具体包括主线Z线桥Z26#~Z33#墩(不包Z26#、Z33#)、主线Y线桥Y23#~Y33#墩(不包括Y23#、Y33#),B匝道桥B0#~B13#墩(不包括B13#)、E匝道桥E0#~E11#墩、F匝道桥F0#~F7#墩、G匝道桥G0#~G15#墩。其中,Z30-Z33、Y30-Y33、B10-B13、E0-E3联上部结构采用钢箱梁结构,钢箱梁桥面总面积为4825m2,总重量约为3200T。
