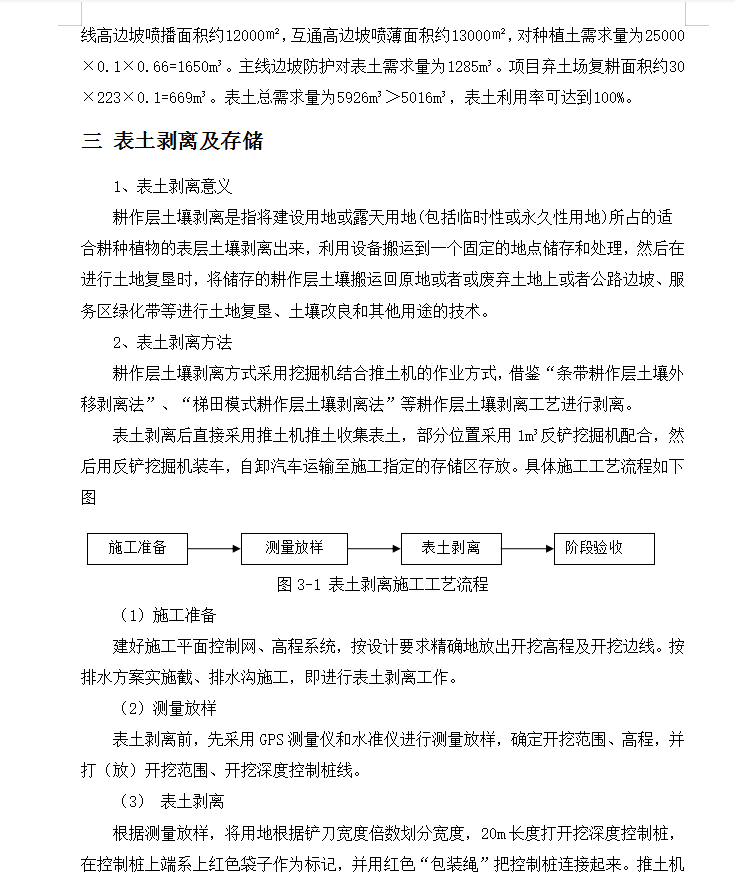

高速公路环境保护表土剥离实施方案 8p

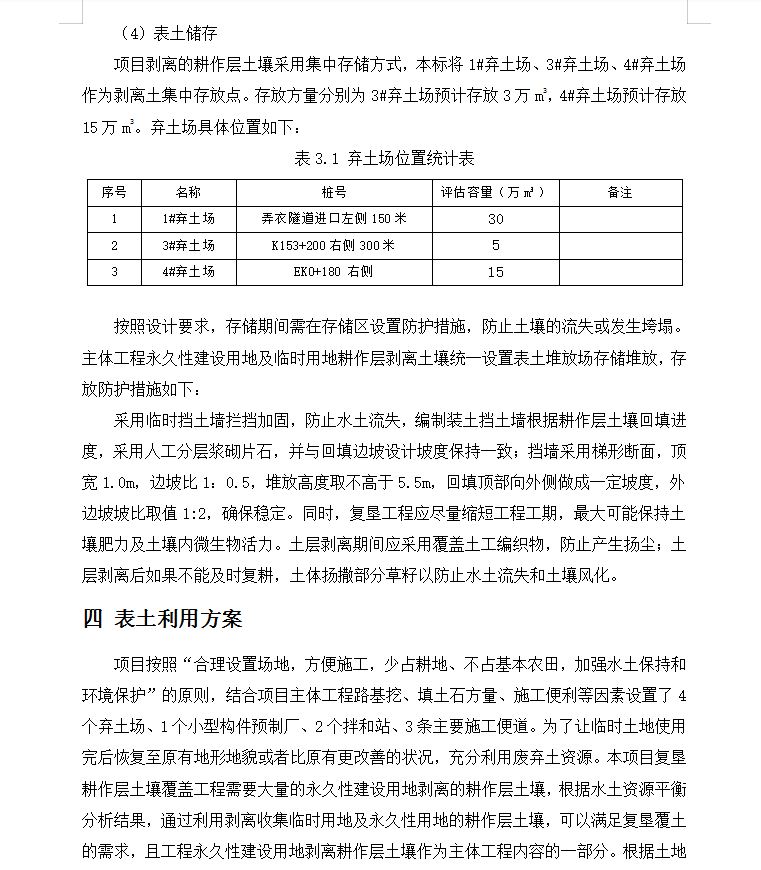

本项目主线一般填方边坡改良土需求量为1172m3,一般挖方边坡的改良土需求量为173m3;互通一般填方边坡改良土需求量为650m3,一般挖方改良土需求量为500m3。主线高边坡喷播面积约12000㎡,互通高边坡喷薄面积约13000㎡,对种植土需求量为25000×0.1×0.66=1650m3。主线边坡防护对表土需求量为1285m3。项目弃土场复耕面积约30×223×0.1=669m3。表土总需求量为5926m3>5016m3,表土利用率可达到100%。
